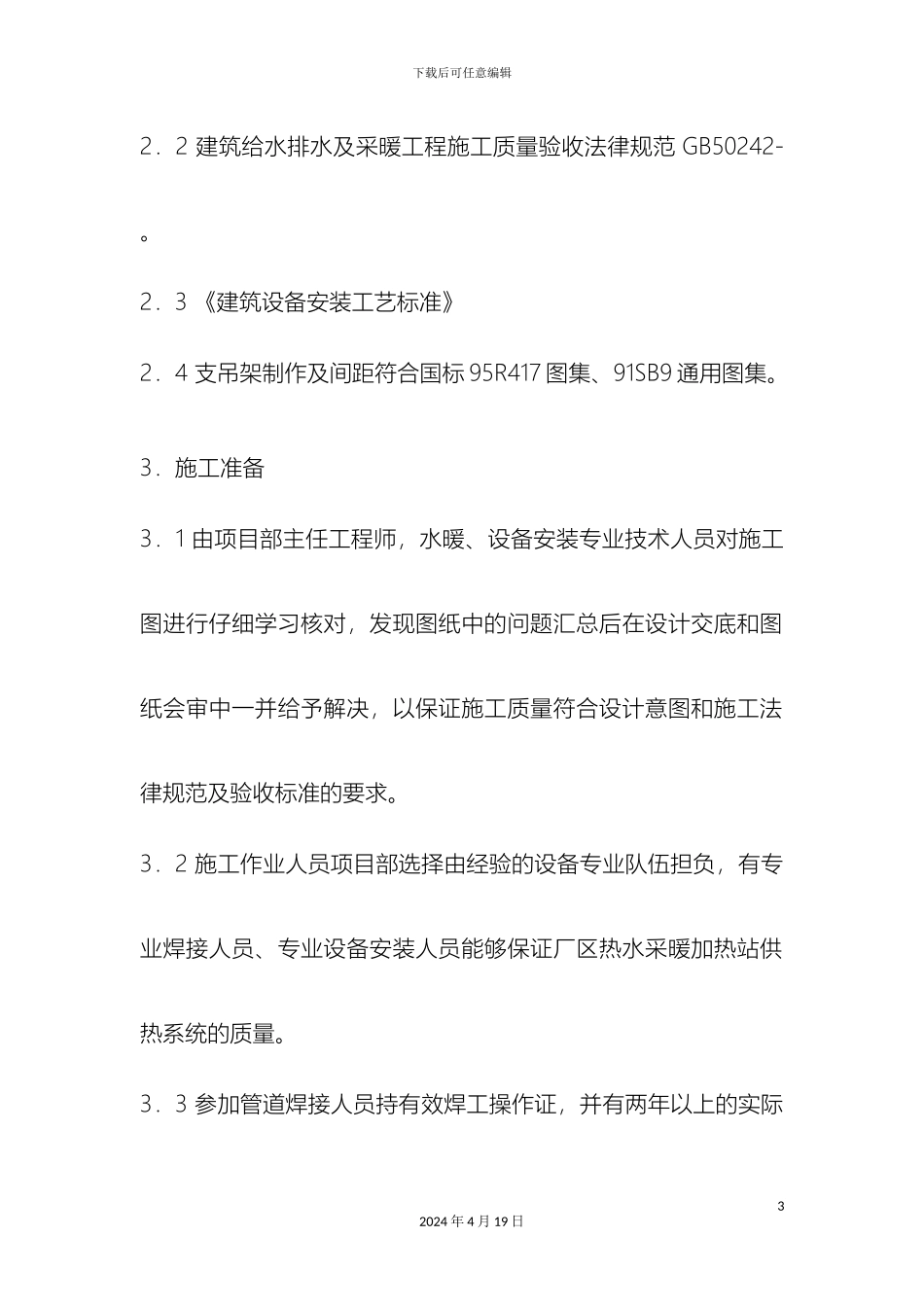

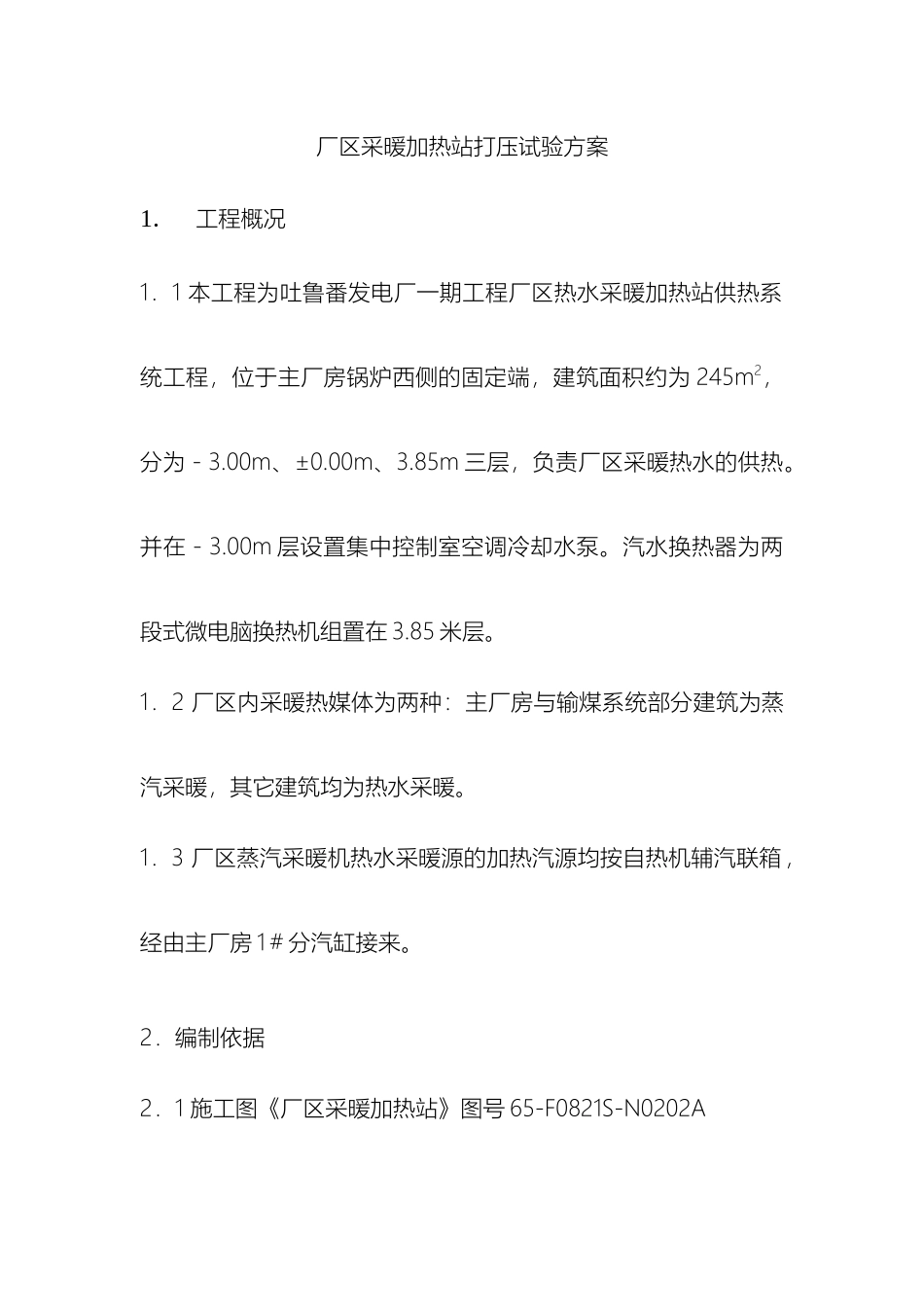

下载后可任意编辑厂区采暖换热站打压试验方案12024 年 4 月 19 日厂区采暖加热站打压试验方案1.工程概况1.1 本工程为吐鲁番发电厂一期工程厂区热水采暖加热站供热系统工程,位于主厂房锅炉西侧的固定端,建筑面积约为 245m2,分为-3.00m、±0.00m、3.85m 三层,负责厂区采暖热水的供热。并在-3.00m 层设置集中控制室空调冷却水泵。汽水换热器为两段式微电脑换热机组置在 3.85 米层。1.2 厂区内采暖热媒体为两种:主厂房与输煤系统部分建筑为蒸汽采暖,其它建筑均为热水采暖。1.3 厂区蒸汽采暖机热水采暖源的加热汽源均按自热机辅汽联箱,经由主厂房 1#分汽缸接来。2.编制依据2.1 施工图《厂区采暖加热站》图号 65-F0821S-N0202A下载后可任意编辑2.2 建筑给水排水及采暖工程施工质量验收法律规范 GB50242- 。2.3 《建筑设备安装工艺标准》2.4 支吊架制作及间距符合国标 95R417 图集、91SB9 通用图集。3.施工准备3.1 由项目部主任工程师,水暖、设备安装专业技术人员对施工图进行仔细学习核对,发现图纸中的问题汇总后在设计交底和图纸会审中一并给予解决,以保证施工质量符合设计意图和施工法律规范及验收标准的要求。3.2 施工作业人员项目部选择由经验的设备专业队伍担负,有专业焊接人员、专业设备安装人员能够保证厂区热水采暖加热站供热系统的质量。3.3 参加管道焊接人员持有效焊工操作证,并有两年以上的实际32024 年 4 月 19 日下载后可任意编辑焊接经验,进入施工场地必须有当年班前焊接试验合格证明方可参加焊接工作。3.4 材料:各种材料、设备进场后,应按国家有关标准的规定进行检验、试压、合格后方能使用。3.5 试验压力:管道、容器或设备进到耐压强度和气密性试验规定所需达到的压力,设计试验压力为 0.8Mpa。3.6 阀门安装前应作强度和严密性试验。3.7 管道支、吊、滑动、固定支架符合设计及验收 法律规范的要求。4.采暖换热站打压试验及试运行主要工序顺序打压准备——疏水箱向软化水箱补水——变频补水泵启动向二次侧管道系统补水——二次侧手动泵打压至工作压力并进行系统检查——二次侧手动泵打压至试验压力并进行系统检查——二次侧42024 年 4 月 19 日下载后可任意编辑无渗漏现象系统泄压至室外——用变频补水泵向一次侧注水——一次侧手动泵打压至工作压力并进行系统检查——一次侧手动泵打压至试验压力并进行系统检查——一次侧无渗透现象,泄水——用潜水泵...
