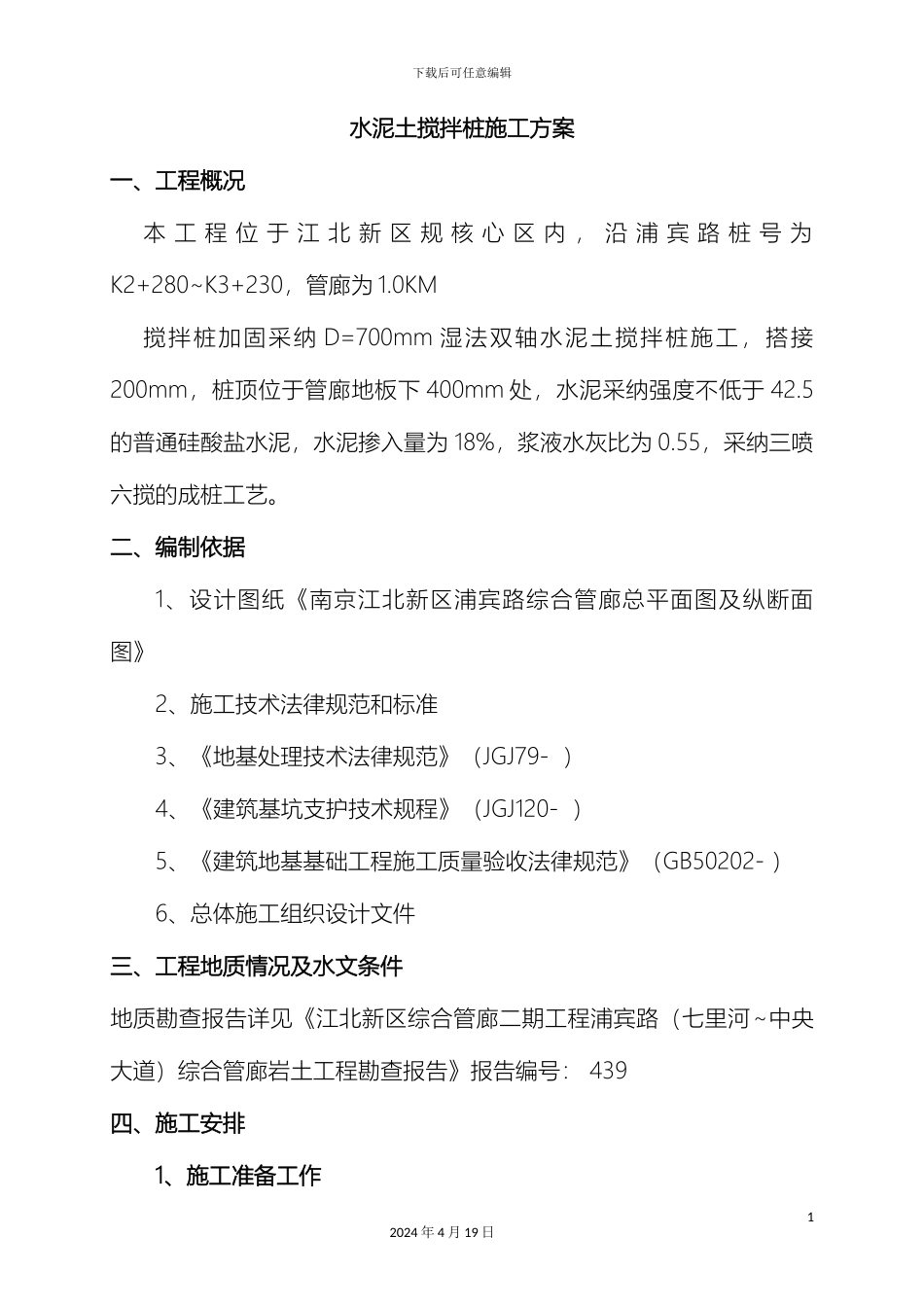

下载后可任意编辑双轴搅拌桩施工方案模板12024 年 4 月 19 日目 录一、工程概况 ………………………………………………… 01二、编制依据 ………………………………………………… 01三、工程地质情况及水文条件 ……………………………… 01四、施工准备工作 …………………………………………… 02五、施工技术措施 …………………………………………… 02六、施工设备及人员配置 …………………………………… 05七、施工质量保证措施 …………………………………… 06八、安全、文明施工措施 …………………………………… 07下载后可任意编辑水泥土搅拌桩施工方案一、工程概况本 工 程 位 于 江 北 新 区 规 核 心 区 内 , 沿 浦 宾 路 桩 号 为K2+280~K3+230,管廊为 1.0KM搅拌桩加固采纳 D=700mm 湿法双轴水泥土搅拌桩施工,搭接200mm,桩顶位于管廊地板下 400mm 处,水泥采纳强度不低于 42.5的普通硅酸盐水泥,水泥掺入量为 18%,浆液水灰比为 0.55,采纳三喷六搅的成桩工艺。二、编制依据1、设计图纸《南京江北新区浦宾路综合管廊总平面图及纵断面图》2、施工技术法律规范和标准3、《地基处理技术法律规范》(JGJ79- )4、《建筑基坑支护技术规程》(JGJ120- )5、《建筑地基基础工程施工质量验收法律规范》(GB50202- )6、总体施工组织设计文件三、工程地质情况及水文条件地质勘查报告详见《江北新区综合管廊二期工程浦宾路(七里河~中央大道)综合管廊岩土工程勘查报告》报告编号: 439四、施工安排1、施工准备工作12024 年 4 月 19 日下载后可任意编辑为了确保施工符合设计要求,施工前仔细做好施工测量放样工作,以保证施工顺利进行和确保施工质量:(1)、施工前用经纬仪和水准仪根据设计提供的坐标点和水准点进行复测,编制成测量成果书,提交监理、业主代表,测量成果经监理复核后方可使用。(2)、 先依照施工图纸放出搅拌桩的中心线,并用细绳或石灰标识。施工所测放的轴线经复核后妥善保护,桩位布置与设计图纸误差不得大于 5cm。(3)、所有的测量点复核验证,做到正确无误。(4)、对所有的复核测量的资料,整理成测理成果,提交监理工程师复核,签字认可后方能对加密点进行使用。(5)、对于施工时所要用的水泥进行取样,而且送检分析,合格后方可取用。水泥每 200 吨进行一次取样并送检测单位进行试验。(6)、整理好有关设备的各项资料,进行设备报审...
