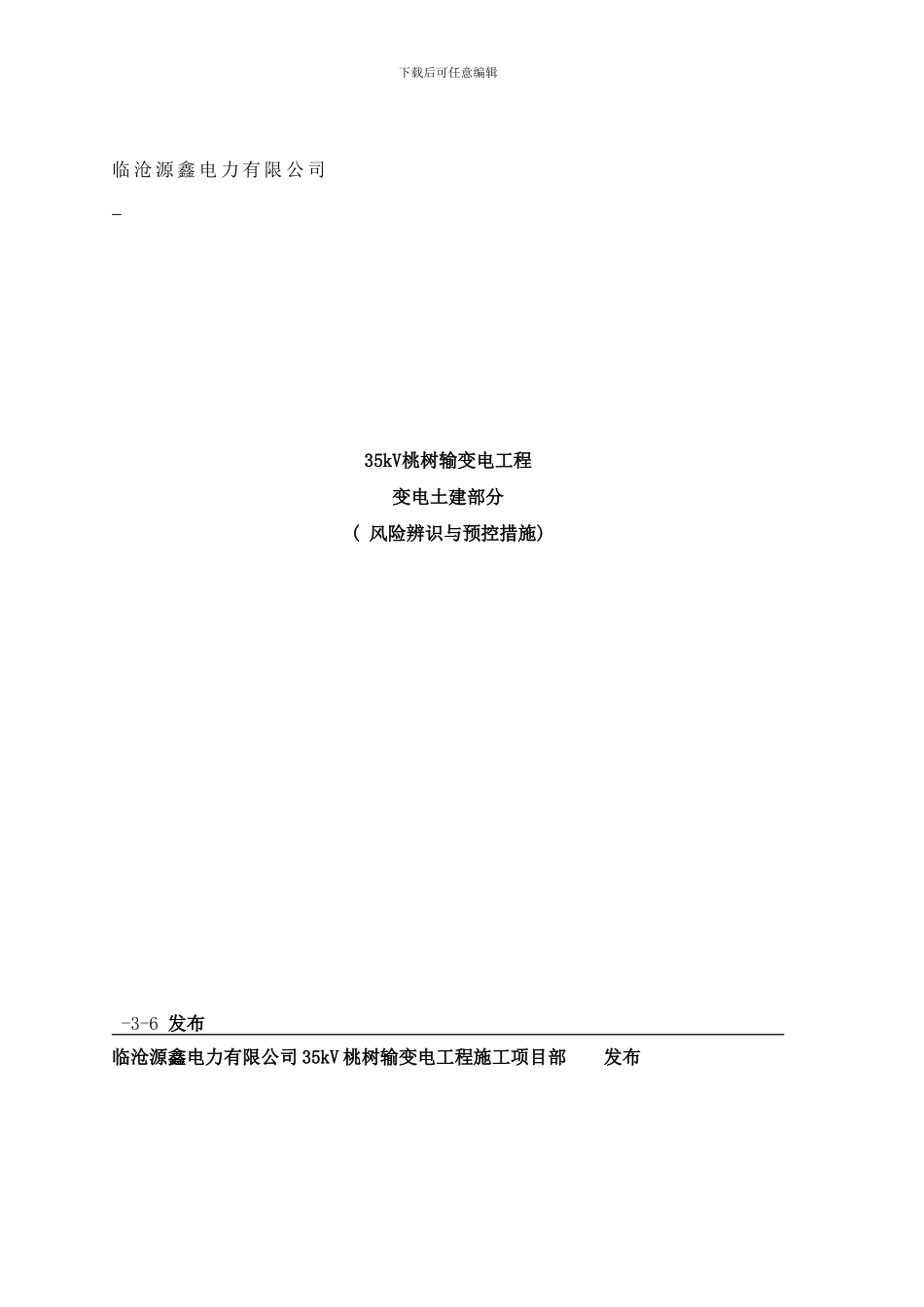

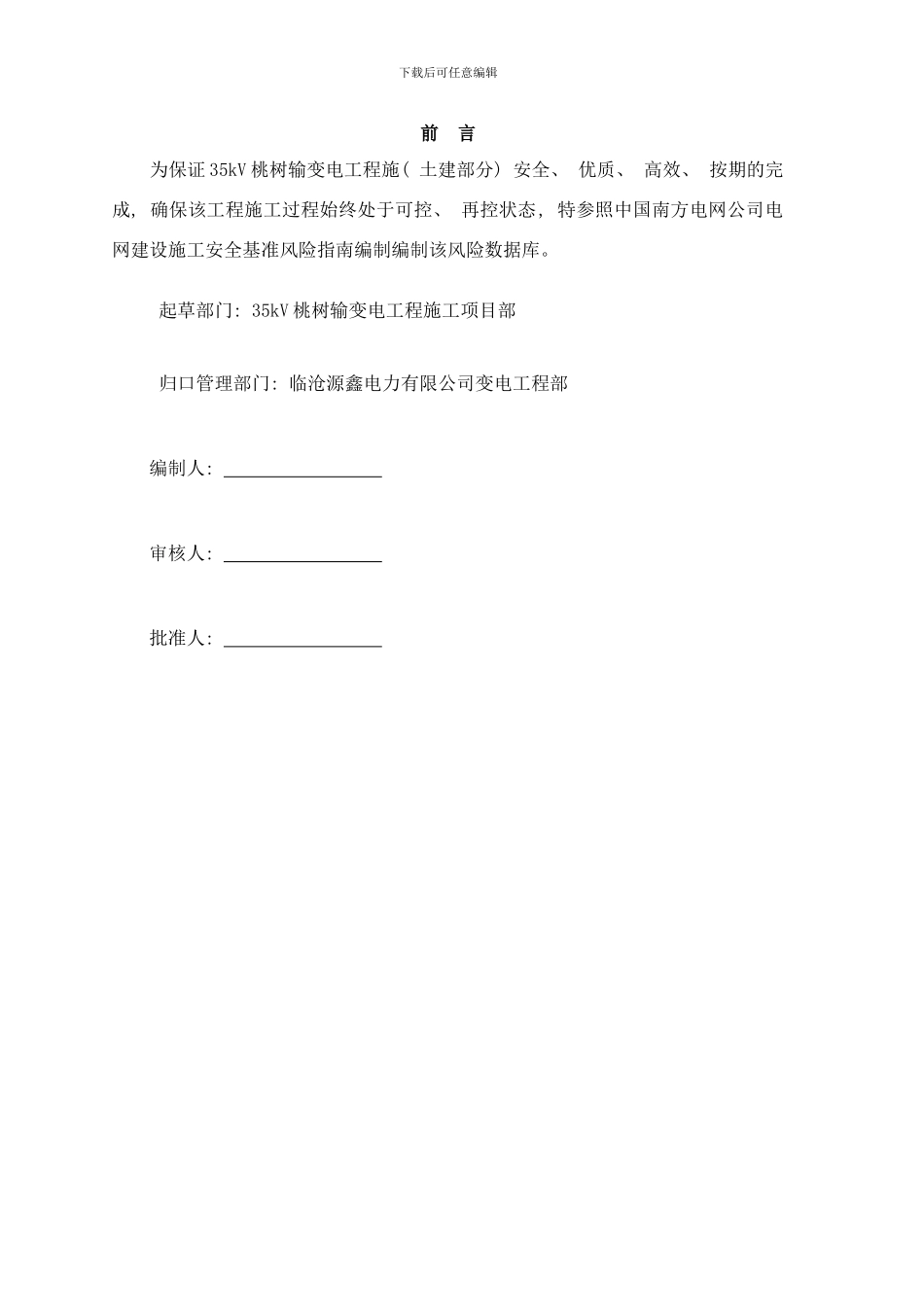

下载后可任意编辑 临 沧 源 鑫 电 力 有 限 公 司 35kV桃树输变电工程变电土建部分( 风险辨识与预控措施) -3-6 发布 临沧源鑫电力有限公司 35kV 桃树输变电工程施工项目部 发布 下载后可任意编辑下载后可任意编辑前 言 为保证 35kV 桃树输变电工程施( 土建部分) 安全、 优质、 高效、 按期的完成, 确保该工程施工过程始终处于可控、 再控状态, 特参照中国南方电网公司电网建设施工安全基准风险指南编制编制该风险数据库。 起草部门: 35kV 桃树输变电工程施工项目部 归口管理部门: 临沧源鑫电力有限公司变电工程部编制人: 审核人: 批准人: 下载后可任意编辑土方开挖风险辨识及预控措施:安全施工作业票编码: BDTJ-ZW-01-01/01 作业指导书编码: BDTJ-ZW-01序号危 害 名 称风险种类风险等级风险控制措施1未设台阶的向上运土坍塌可接受的风险在坑内向上运土时, 应在边坡上挖设台阶, 其宽度不得小于 0.7m 并应常常检查运土工具的绳索是否牢固, 作业过程中加强监护, 运土下方严禁人员逗留2有缺陷的运土索具打击可接受的风险作业前必须由班组长检查, 索具是否牢固, 经检查合格同意后, 方可向外运土3没有安全防护设施的基坑作业坠落可接受的风险作业前桩孔内壁应由安装班组负责设尼龙保险绳, 并随挖孔深度增加放长至工作面, 作为上下基坑使用4基坑边缘的浮石打击可接受的风险挖出的土石方应及时运走, 深基础及孔口四周2m 范围内不准堆放浮石杂物5人员在基坑内休息坍塌/掩埋可接受的风险对施工人员的安全教育, 安全员对基坑施工的巡视, 发现有作业人员在坑内休息行为的应该及时阻止; 施工现场适当设置休息点6无安全防护的基坑坠落可接受的风险基坑开挖后由项目部安全员及施工员巡视一遍施工现场, 检查围蔽措施是否落实7漏电的潜水泵触电可接受的风险降水用的电气设备必须在使用前进行检查, 确认符合要求后方可使用土方回填风险辨识及预控措施:安全施工作业票编码: BDTJ-ZW-03-01/01序号危 害 名 称风险种类风险等级风险控制措施1无资格的操作员机械损害可接受的风险驾驶员必须持证经相关单位报审批准后方可上岗2有缺陷的机械设备机械损害可接受的风险机械作业前必须由专人进行安全检查, 确认无误后才能够进行作业3没有围蔽的作业场所坠落可接受的风险施工区域由安全员负责组织人员进行围蔽, 并负责检查4车辆在不安全区域行驶设备破损可接受的风险回填基坑时只开放一边围栏用于回填机械...
