下载后可任意编辑变电所安装施工方案12024 年 4 月 19 日下载后可任意编辑某站主变电所安装施工方案安装工程施工方案第一节:工程概况一、概况 某主变电所内配置两台 25MVA 20KV/6

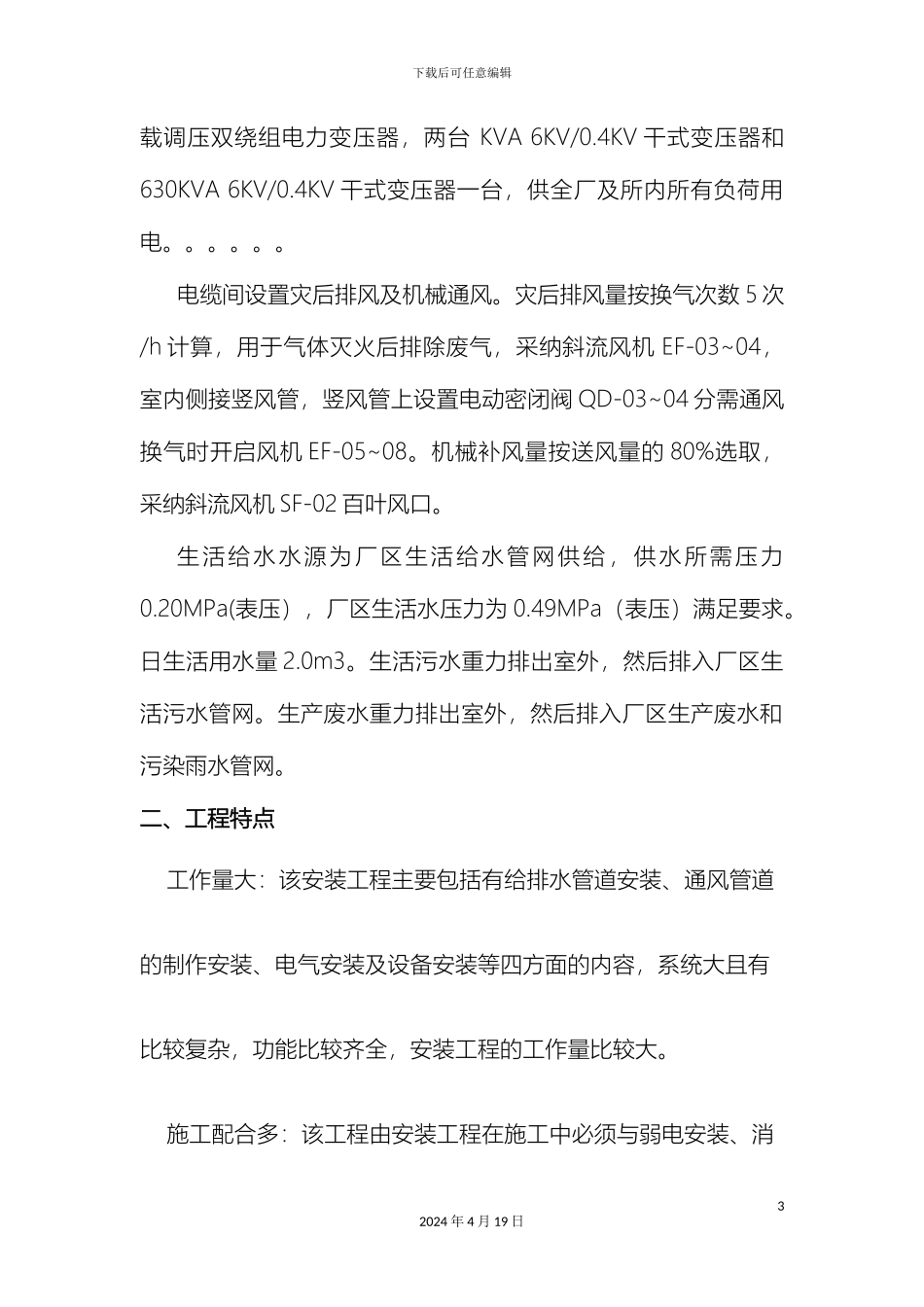

3KV 三相油浸自冷式有22024 年 4 月 19 日下载后可任意编辑载调压双绕组电力变压器,两台 KVA 6KV/0
4KV 干式变压器和630KVA 6KV/0
4KV 干式变压器一台,供全厂及所内所有负荷用电
电缆间设置灾后排风及机械通风
灾后排风量按换气次数 5 次/h 计算,用于气体灭火后排除废气,采纳斜流风机 EF-03~04,室内侧接竖风管,竖风管上设置电动密闭阀 QD-03~04 分需通风换气时开启风机 EF-05~08
机械补风量按送风量的 80%选取,采纳斜流风机 SF-02 百叶风口
生活给水水源为厂区生活给水管网供给,供水所需压力0
20MPa(表压),厂区生活水压力为 0
49MPa(表压)满足要求
日生活用水量 2
生活污水重力排出室外,然后排入厂区生活污水管网
生产废水重力排出室外,然后排入厂区生产废水和污染雨水管网
二、工程特点 工作量大:该安装工程主要包括有给排水管道安装、通风管道的制作安装、电气安装及设备安装等四方面的内容,系统大且有比较复杂,功能比较齐全,安装工程的工作量比较大
施工配合多:该工程由安装工程在施工中必须与弱电安装、消32024 年 4 月 19 日下载后可任意编辑防安装、室内装饰等多组施工队伍密切配合,以确保工程施工进度和质量符合合同规定的要求
施工环境恶劣:江苏 LNG 项目接收站建在南通市如东县长沙镇西太阳岛上,经陆岛通道(黄海大桥 12
6Km)进入人工海岛上
岛上全年风沙大、雨天多,施工条件差、施工环境恶劣
综上所述:只有掌握本安装的自身特点,才能在安装过程中做到有的放矢,才能把施工质量和施工进度
