下载后可任意编辑后浇带技术交底12024 年 4 月 19 日下载后可任意编辑后浇带技术交底记录表 B2 编号:工程名称:十堰万达广场施工总承包工程交底时间: 10 月 2 日交 底 内 容1、交底分部(子分部)、分项工程名称:后浇带工程2、交底执行标准名称及编号: 3、交底内容摘要:1、施工准备1
1 材料准备 快易收口钢板网、止水钢板、橡胶止水带、填缝材料1
2 场地准备:对后浇带进行定位放线,测量出后浇带的宽度及位置2 施工工艺 2

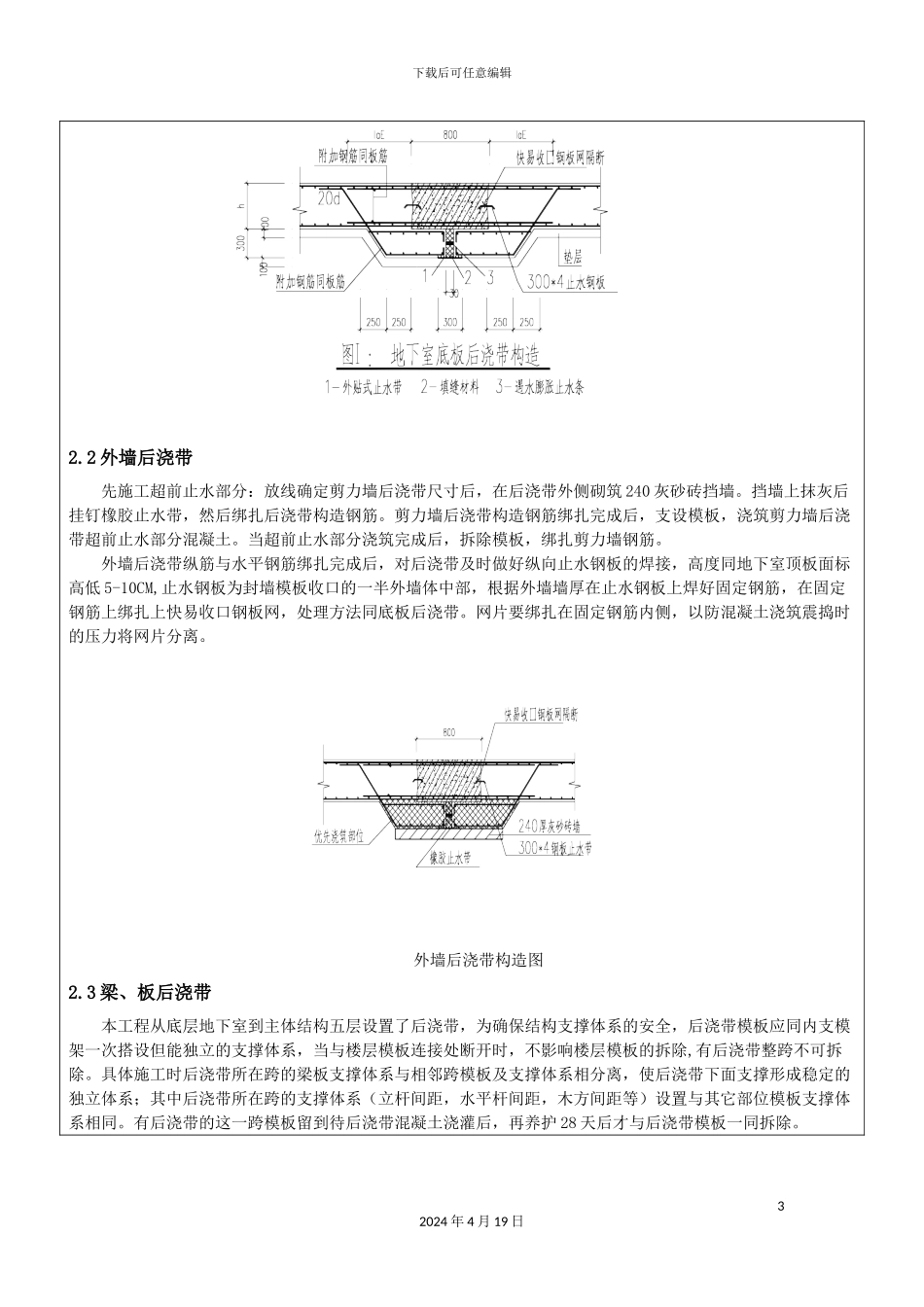

1 底板后浇带施工在底板土方开挖过程中,先进行后浇带底板的施工
由人工将后浇带部位的凹槽开挖出来,浇筑砼垫层,等到垫层砼表面干燥后,应先施工一层附加 3 厚改性沥青自粘性防水卷材,附加卷材施工完成后,才可施工大面积卷材;当垫层放线完成并经验线后,按施工图纸做好后浇带的轴线位置,并验收无误设置 300mm 橡胶止水带后方可绑扎后浇带加强钢筋;绑扎加强钢筋绑扎时应注意每隔 3m 设置斜撑加固,防止骨架整体变形
下层钢筋绑扎完成后,放置 30mm 填缝材料(挤塑板),填缝材料采纳铅丝固定在钢筋上防止变形
钢筋绑扎完成后自检合格后报验浇筑混凝土
浇筑混凝土时注意将混凝土面上设置一条排水沟,沟深 50mm,从中间向两侧找坡 5%,在两侧设置 400mm 深的集水坑
超前止水浇筑完成,当绑扎完底板第一层钢筋时,开始焊接止水钢板
确保浇筑过程中混凝土不会漏浆
具体做法是用 C16@200 焊成钢筋网片,附加一层快易收口钢板网与钢筋网片进行绑扎
网片规格 3m×0
30m,分上下两块,绑扎好底板钢筋后,然后将事先做好的下层钢筋网片与底板底筋点焊,并焊接 C16 钢筋斜撑间距750mm
斜撑与水平方向呈 45°角
将止水钢板搁置在网片上,再焊接事先做好上层钢筋网片,网片下部与止水钢板交接处钢筋向底板内弯曲100mm
并与钢板焊接牢固
网片上部与底板面筋点焊
