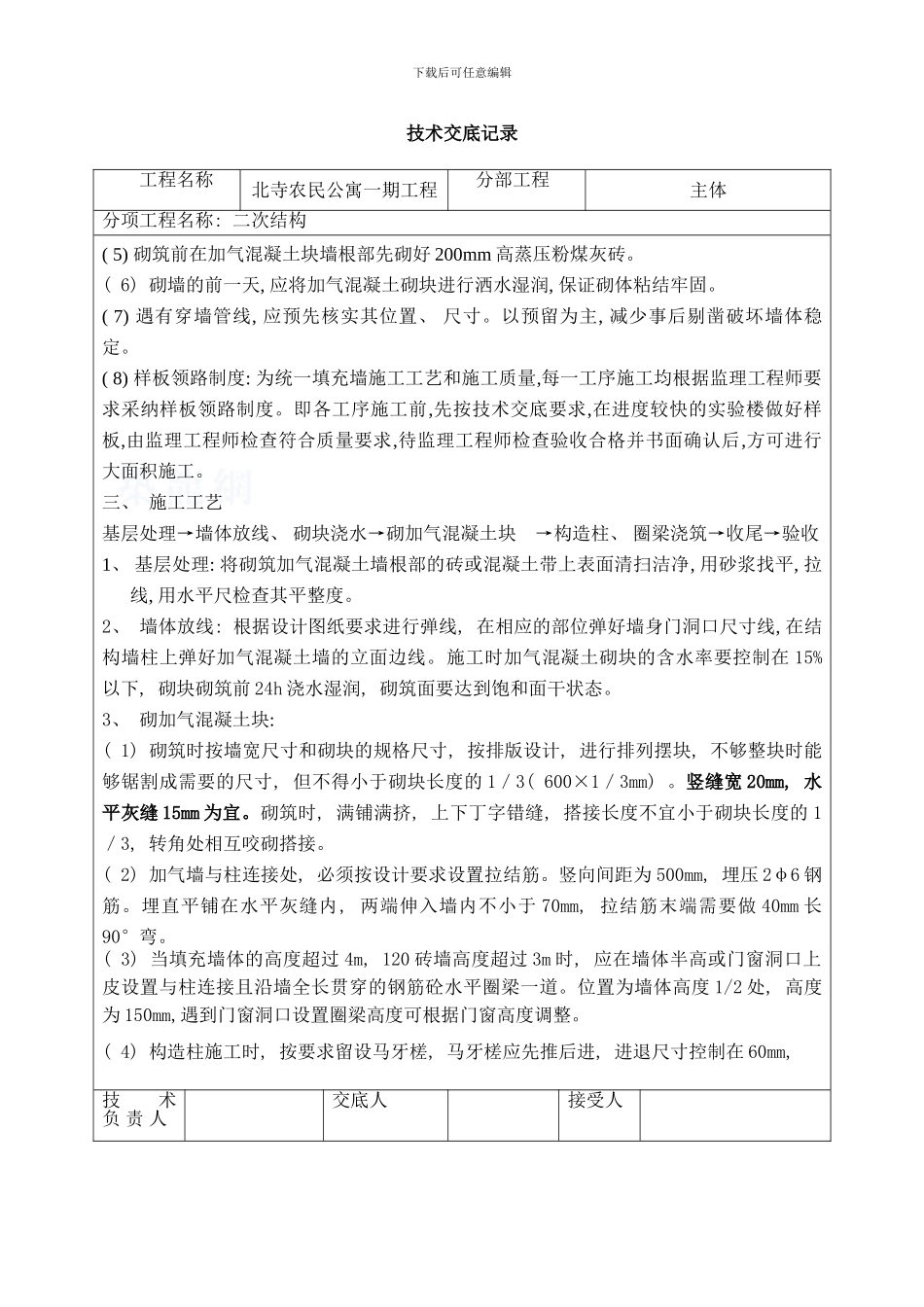

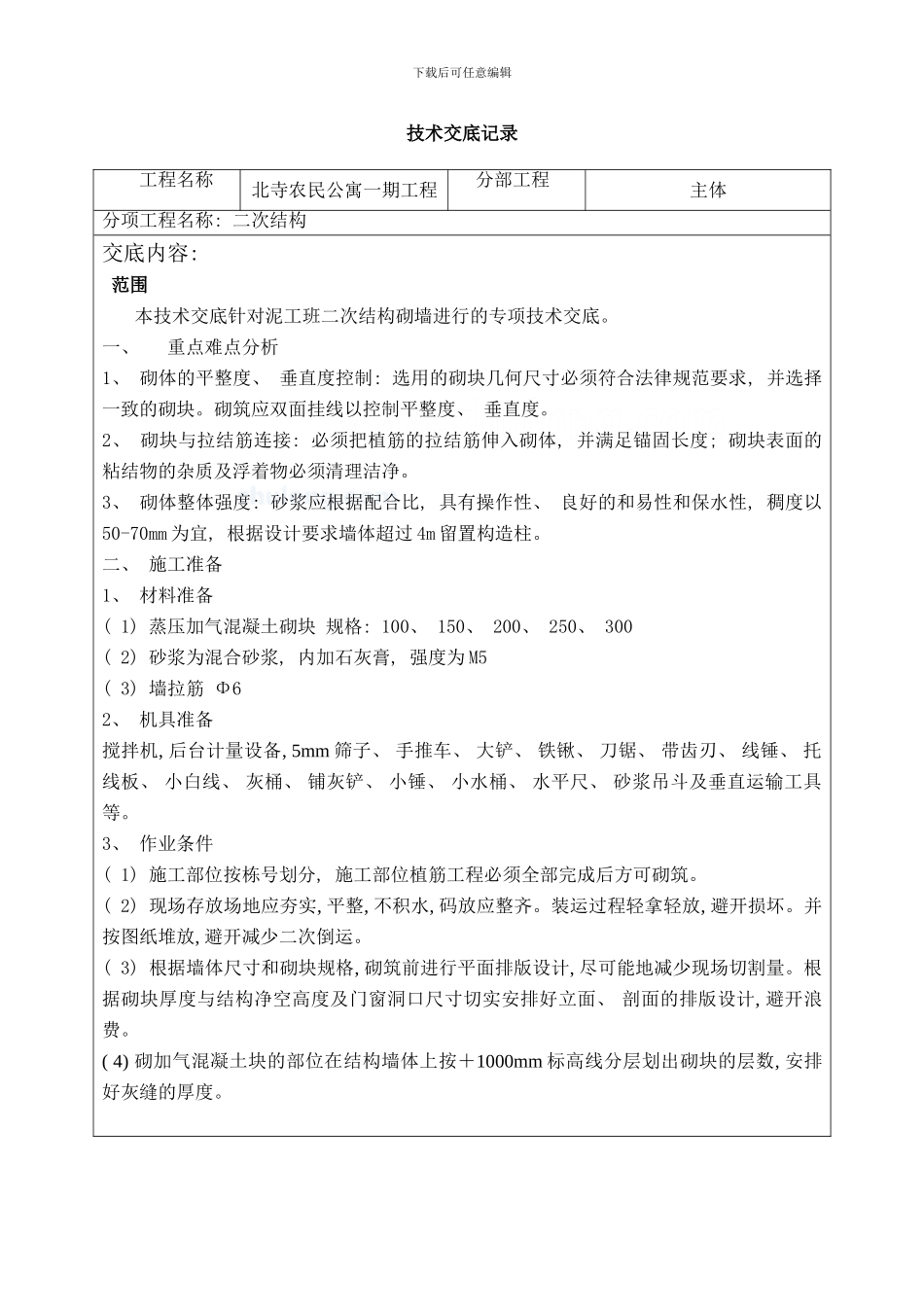

下载后可任意编辑技术交底记录工程名称北寺农民公寓一期工程分部工程主体分项工程名称: 二次结构交底内容: 范围 本技术交底针对泥工班二次结构砌墙进行的专项技术交底
一、重点难点分析1、 砌体的平整度、 垂直度控制: 选用的砌块几何尺寸必须符合法律规范要求, 并选择一致的砌块
砌筑应双面挂线以控制平整度、 垂直度
2、 砌块与拉结筋连接: 必须把植筋的拉结筋伸入砌体, 并满足锚固长度; 砌块表面的粘结物的杂质及浮着物必须清理洁净
3、 砌体整体强度: 砂浆应根据配合比, 具有操作性、 良好的和易性和保水性, 稠度以50-70mm 为宜, 根据设计要求墙体超过 4m 留置构造柱
二、 施工准备1、 材料准备( 1) 蒸压加气混凝土砌块 规格: 100、 150、 200、 250、 300( 2) 砂浆为混合砂浆, 内加石灰膏, 强度为 M5( 3) 墙拉筋 Φ62、 机具准备搅拌机, 后台计量设备, 5mm 筛子、 手推车、 大铲、 铁锹、 刀锯、 带齿刃、 线锤、 托线板、 小白线、 灰桶、 铺灰铲、 小锤、 小水桶、 水平尺、 砂浆吊斗及垂直运输工具等
3、 作业条件( 1) 施工部位按栋号划分, 施工部位植筋工程必须全部完成后方可砌筑
( 2) 现场存放场地应夯实, 平整, 不积水, 码放应整齐
装运过程轻拿轻放, 避开损坏
并按图纸堆放, 避开减少二次倒运
( 3) 根据墙体尺寸和砌块规格, 砌筑前进行平面排版设计, 尽可能地减少现场切割量
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、 剖面的排版设计, 避开浪费
( 4) 砌加气混凝土块的部位在结构墙体上按+1000mm 标高线分层划出砌块的层数, 安排好灰缝的厚度
下载后可任意编辑技术交底记录技术负 责 人交底人接受人下载后可任意编辑技术交底记录工程名称北寺农民公寓一期工程分部工程主体分项工程名称: 二次
