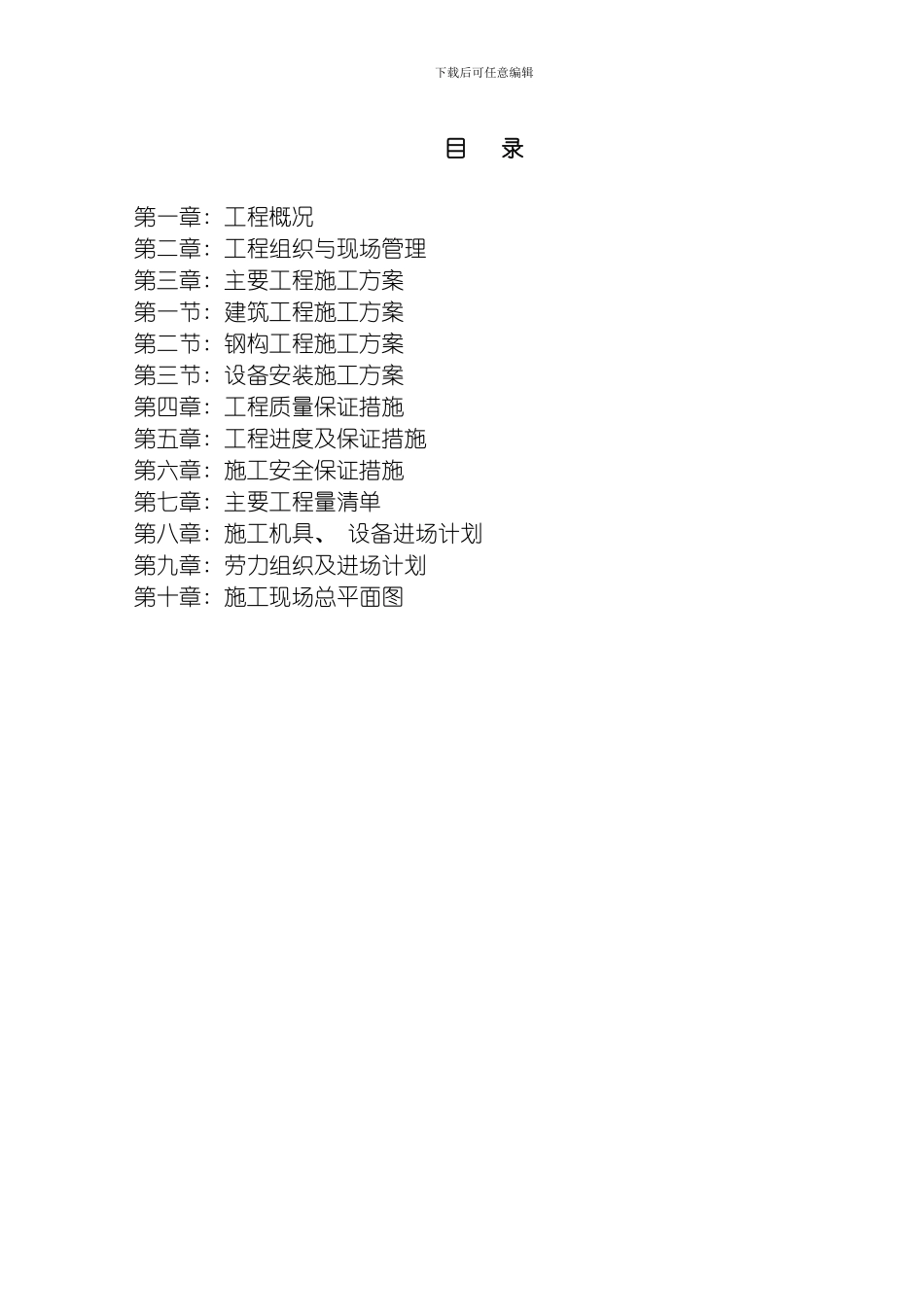

下载后可任意编辑目 录第一章: 工程概况第二章: 工程组织与现场管理第三章: 主要工程施工方案第一节: 建筑工程施工方案第二节: 钢构工程施工方案第三节: 设备安装施工方案第四章: 工程质量保证措施第五章: 工程进度及保证措施第六章: 施工安全保证措施第七章: 主要工程量清单第八章: 施工机具、 设备进场计划第九章: 劳力组织及进场计划第十章: 施工现场总平面图下载后可任意编辑第一章: 工程概况一、 工程概况 该工程位于 四方机车车辆厂厂区的西北部, 包括钢结构检修车间跨度 15m; 特种车检修车间跨度 15m; 总组装车间。其中总组装车间包括三跨, 跨度为 22.5m; 22.5m; 15m。该工程厂房长 90m, 宽 60m( 轴线) , 总建筑面积 5521m2。建筑及结构: 主体采纳轻钢结构, 屋面采纳压型钢板, 墙体采纳砖砌体围护, 基础采纳独立基础砼 C20, 檐口高度10.5m, 柱距 7.5m, 屋面坡度 5%, 相对标高±0.000 相当于绝对标高+9.270m, 抗震烈度 7 度设防。二、 施工条件 本工程位于四方机车车辆厂内, 交通方便, 场地平整工作已完成。施工前, 水、 电、 道路已三通。建筑物周围场地较好, 便于堆放施工材料及放置施工机械。施工期间正值雨季, 应做好雨季防汛工作。三、 工程内容 本工程主要包括建筑工程、 钢构工程、 给水、 排水、 采暖、 动力、 雨水管道安装工程及电气安装等分部分项工程。第二章: 工程组织与现场管理一.项目经理部组建并领导的管理部门: (一) 施工管理部门: 由各专业的施工工长和工程技术人员组成, 负责施工现场施工全过程的具体工作, 联系解决设计及施工过程中出现的问下载后可任意编辑题, 协助项目经理进行现场的工艺技术、 劳力、 机具实施及调配工作, 确保施工按网络控制计划进行, 编制施工技术方案及进行安全技术交底, 制定承包计划及日常管理工作。(二) 材料管理部门: 由材料员及采购员组成, 负责根据材料需用计划的数量、 规格、 需用时间及时采购, 保证及时供给施工用料或从建设单位调拨材料, 并按材料预算和限额领料卡确定的材料种类、 材质、 规格、 数量向施工班组发放, 负责施工现场的材料保管、 废料的回收、 材料合格证等资料的汇总整理及材料成本核算工作。(三) 机械设备管理部门: 由设备员及设备维修技术人员组成。负责设备采购、 及时调用与验收、 保管及交接工作, 负责现场所须工、 机具的及时供应及日常维修工作。负责设备...
