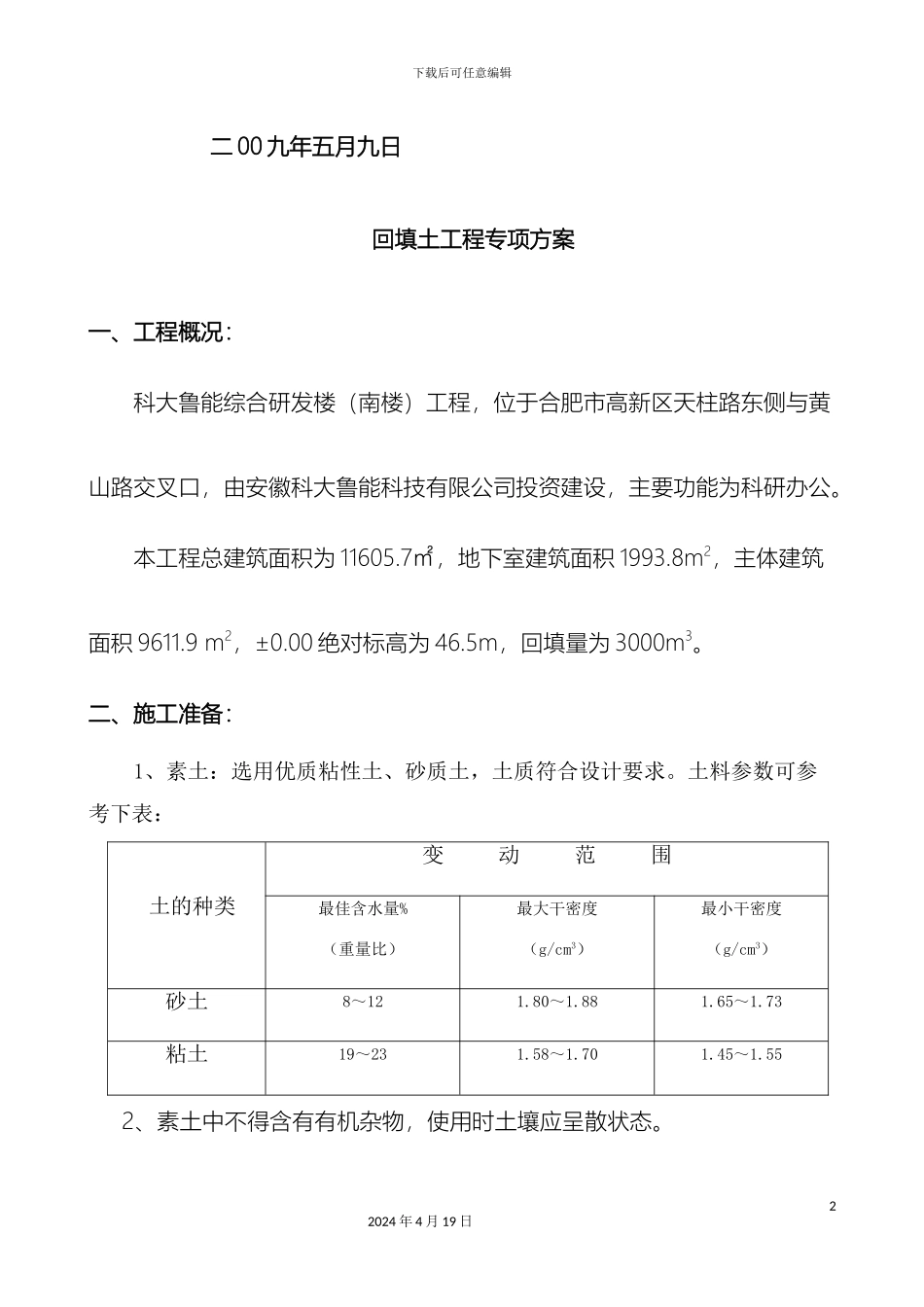

下载后可任意编辑回填土施工方案模板12024 年 4 月 19 日下载后可任意编辑科大鲁能综合研发楼(南楼)回填土工程施工方案安徽三建工程有限公司12024 年 4 月 19 日下载后可任意编辑二 00 九年五月九日回填土工程专项方案一、工程概况:科大鲁能综合研发楼(南楼)工程,位于合肥市高新区天柱路东侧与黄山路交叉口,由安徽科大鲁能科技有限公司投资建设,主要功能为科研办公
本工程总建筑面积为 11605
7㎡,地下室建筑面积 1993
8m2,主体建筑面积 9611
9 m2,±0
00 绝对标高为 46
5m,回填量为 3000m3
二、施工准备:1、素土:选用优质粘性土、砂质土,土质符合设计要求
土料参数可参考下表: 土的种类变 动 范 围最佳含水量%(重量比)最大干密度(g/cm3)最小干密度(g/cm3)砂土8~121
73粘土19~231
552、素土中不得含有有机杂物,使用时土壤应呈散状态
22024 年 4 月 19 日下载后可任意编辑3、主要施工用机具: 机械填方:液压挖掘机、自卸汽车、推土机等
人工填方:锹、箩筐、打夯机、振动夯实机
4、检测仪器:水平仪、钢卷尺5、作业条件: 回填土前应清除基坑内的垃圾等杂物,排除基坑内积水、淤泥
回填土必须经基础验收合格后方可进行
6、填土施工时的分层厚度及压实遍数:机 具分层厚度压实遍数机械夯实250~3503人工打夯2003三、工艺流程:验收基础结构 检验土料 基坑清理 分层填土 分层夯实 找平 验收 1、施工顺序: 西 东32024 年 4 月 19 日下载后可任意编辑2、回填土采纳素土,回填土应分层铺摊,铺摊后能够采纳挖掘机的挖斗对回填土进行打夯,分层厚度为 300mm,然后采纳人工夯实,夯夯相接,行行相连,纵横交叉
不准使用水浇使土下沉法
3、雨期施工
