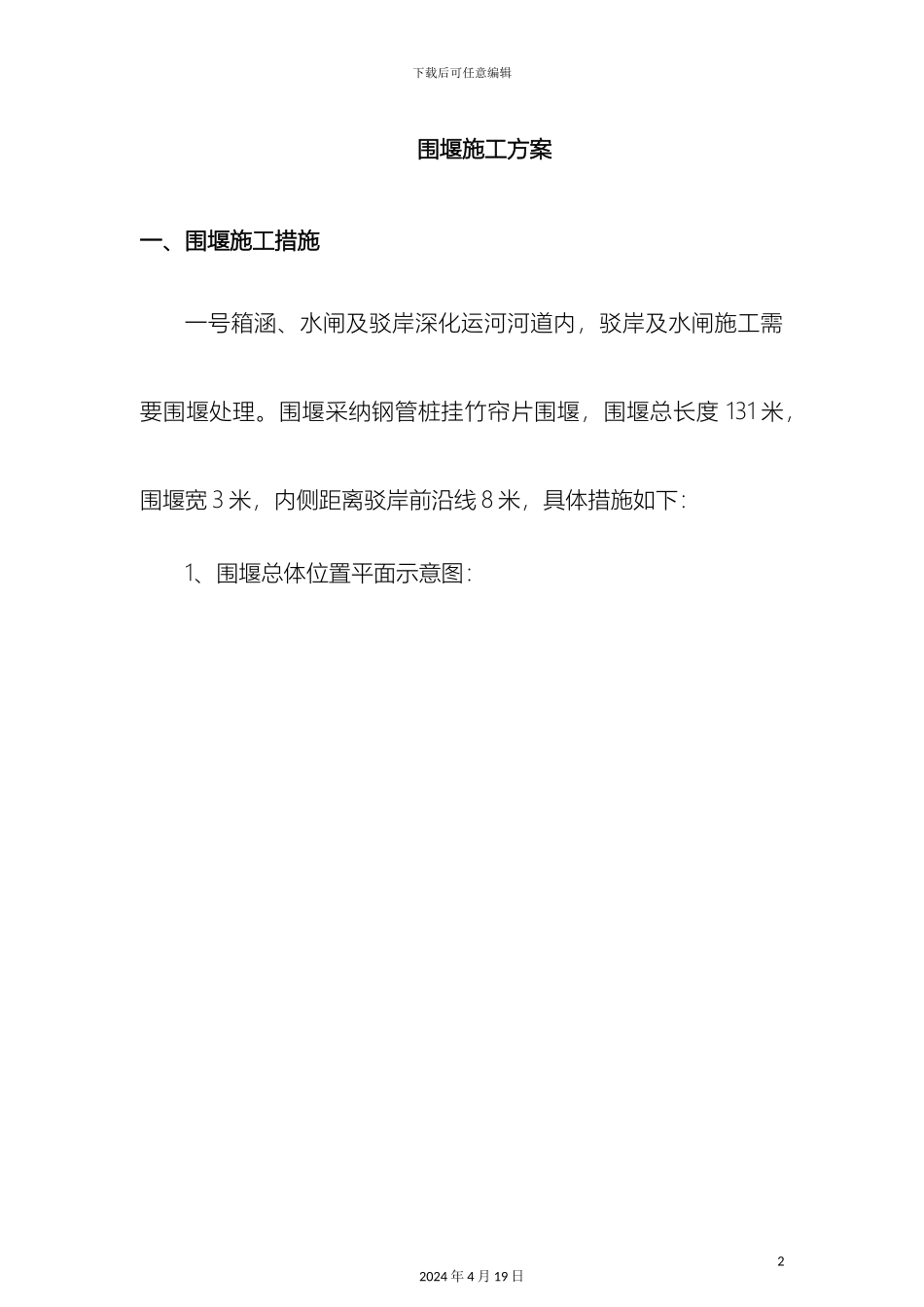

下载后可任意编辑围堰施工方案资料12024 年 4 月 19 日下载后可任意编辑围堰施工方案一、围堰施工措施一号箱涵、水闸及驳岸深化运河河道内,驳岸及水闸施工需要围堰处理

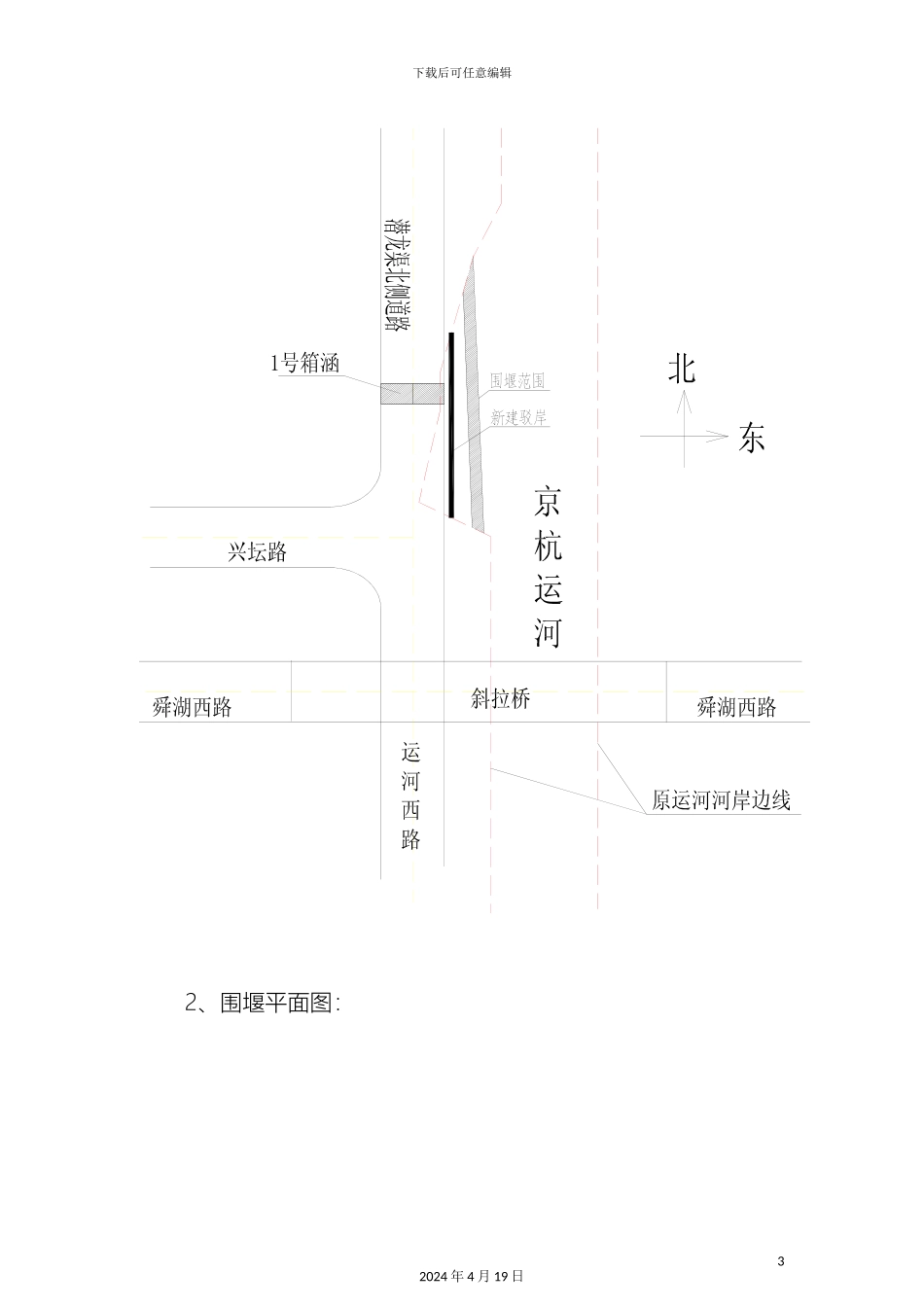

围堰采纳钢管桩挂竹帘片围堰,围堰总长度 131 米,围堰宽 3 米,内侧距离驳岸前沿线 8 米,具体措施如下:1、围堰总体位置平面示意图:22024 年 4 月 19 日下载后可任意编辑2、围堰平面图:32024 年 4 月 19 日下载后可任意编辑原驳岸设计新建驳岸驳岸开挖边线钢管桩围堰工程范围1号箱涵K0+0601号水闸42024 年 4 月 19 日下载后可任意编辑3 、 围 堰 断 面 示 意 图 :挂竹帘片覆盖土工布1001001003002φ8钢筋对拉φ50mm钢管φ50mm钢管φ300钢管桩@100填粘土原河床底钢板桩入原状土4
5m京杭运河水位标高1
84m标高-1
16m填粘土驳岸基础底标高-1
94m500200100基础开挖边线100100开挖边线3
84m52024 年 4 月 19 日下载后可任意编辑4 、 围 堰 平 面 示 意 图 :62024 年 4 月 19 日下载后可任意编辑72024 年 4 月 19 日下载后可任意编辑5、主要材料a、φ300 钢管 L=9m 380 根;b、不透水土工布:1000 m2c、竹帘片: 1000 m2d、粘土:2500m3e、φ8 钢筋:0
45tf、φ50 钢管:260m6、围堰施工注意要点①、围堰施工采纳平行作业法:已打好钢管桩的部位,先挂好竹帘片和土工布,在进行填土作业,突击作业是坝身露出水面,桩线内外同步填筑,内外高差不超过 1 米
围堰达到设计标高后在进行抽水回填作业
②、围堰填筑必须采纳粘土,禁止采纳淤泥质土,填土时适当预留沉降量
82024 年 4 月 19 日下载后可任意编辑③、施工过程中定时巡查,观测围堰沉
