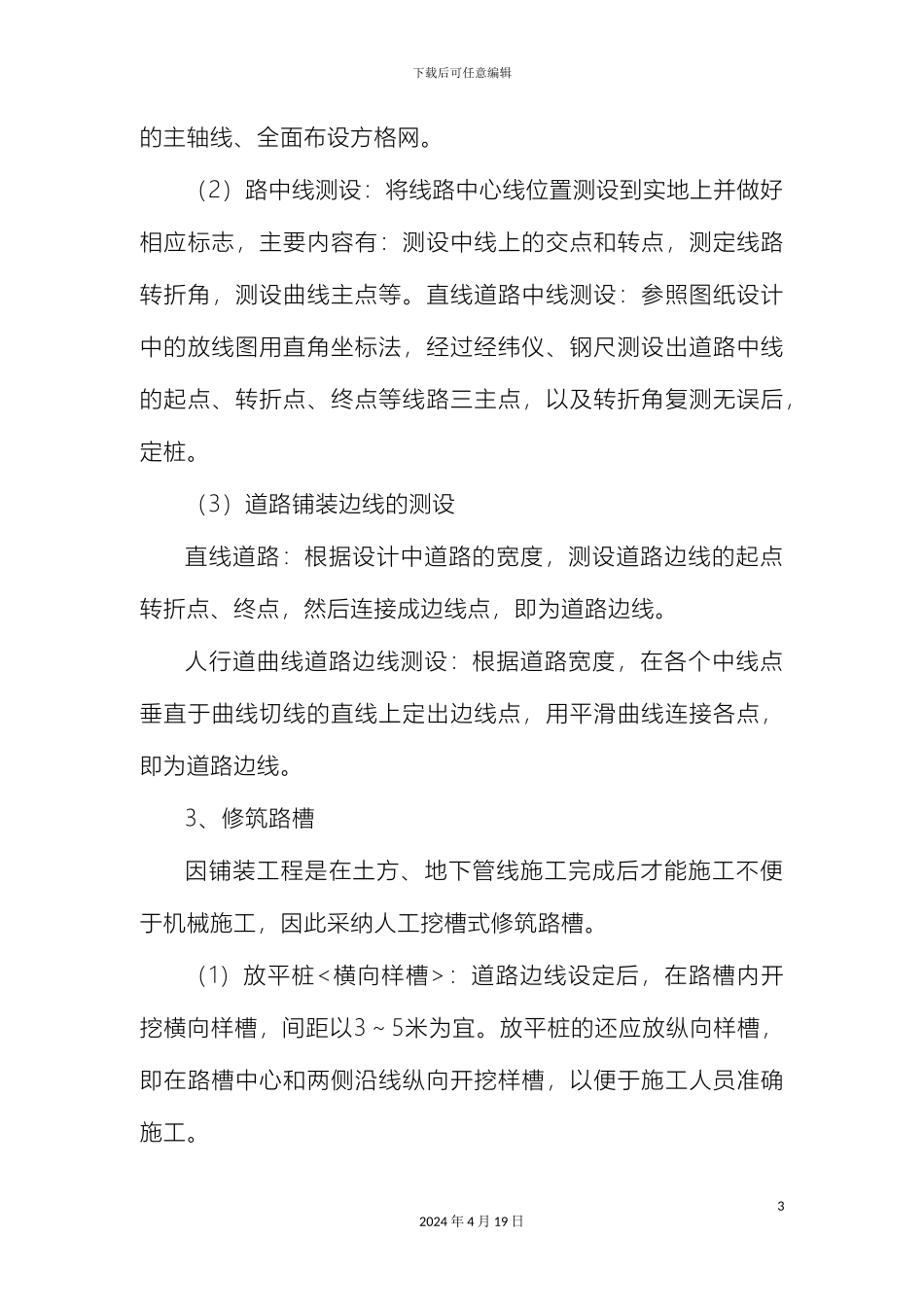

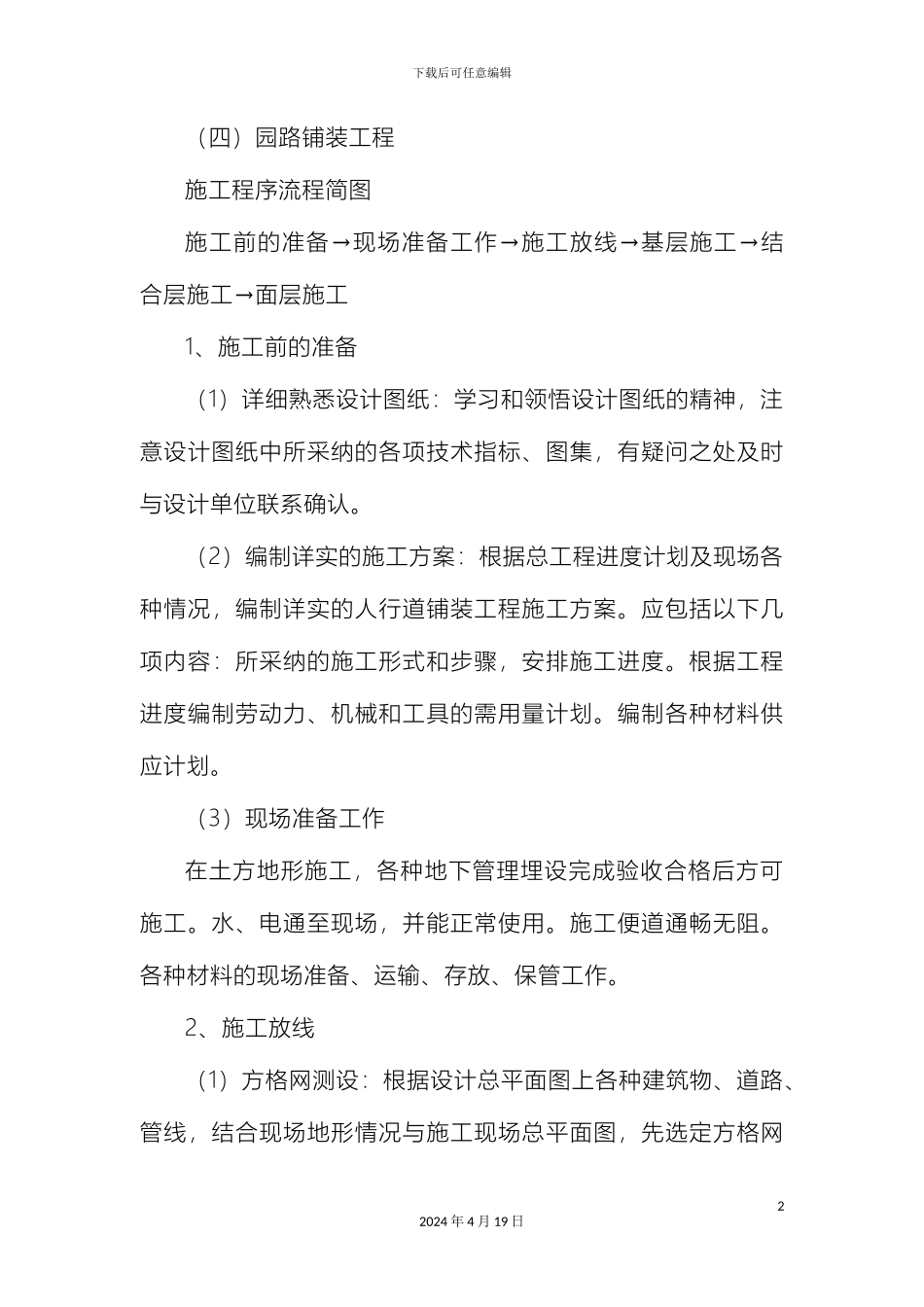

下载后可任意编辑园路施工方案12024 年 4 月 19 日下载后可任意编辑(四)园路铺装工程施工程序流程简图施工前的准备→现场准备工作→施工放线→基层施工→结合层施工→面层施工1、施工前的准备(1)详细熟悉设计图纸:学习和领悟设计图纸的精神,注意设计图纸中所采纳的各项技术指标、图集,有疑问之处及时与设计单位联系确认。(2)编制详实的施工方案:根据总工程进度计划及现场各种情况,编制详实的人行道铺装工程施工方案。应包括以下几项内容:所采纳的施工形式和步骤,安排施工进度。根据工程进度编制劳动力、机械和工具的需用量计划。编制各种材料供应计划。(3)现场准备工作在土方地形施工,各种地下管理埋设完成验收合格后方可施工。水、电通至现场,并能正常使用。施工便道通畅无阻。各种材料的现场准备、运输、存放、保管工作。2、施工放线(1)方格网测设:根据设计总平面图上各种建筑物、道路、管线,结合现场地形情况与施工现场总平面图,先选定方格网22024 年 4 月 19 日下载后可任意编辑的主轴线、全面布设方格网。(2)路中线测设:将线路中心线位置测设到实地上并做好相应标志,主要内容有:测设中线上的交点和转点,测定线路转折角,测设曲线主点等。直线道路中线测设:参照图纸设计中的放线图用直角坐标法,经过经纬仪、钢尺测设出道路中线的起点、转折点、终点等线路三主点,以及转折角复测无误后,定桩。(3)道路铺装边线的测设直线道路:根据设计中道路的宽度,测设道路边线的起点转折点、终点,然后连接成边线点,即为道路边线。人行道曲线道路边线测设:根据道路宽度,在各个中线点垂直于曲线切线的直线上定出边线点,用平滑曲线连接各点,即为道路边线。3、修筑路槽因铺装工程是在土方、地下管线施工完成后才能施工不便于机械施工,因此采纳人工挖槽式修筑路槽。(1)放平桩<横向样槽>:道路边线设定后,在路槽内开挖横向样槽,间距以3~5米为宜。放平桩的还应放纵向样槽,即在路槽中心和两侧沿线纵向开挖样槽,以便于施工人员准确施工。32024 年 4 月 19 日下载后可任意编辑(2)开挖:平桩放好后,可用镐和铁锹全面开挖。(3)修整:路槽挖出后用路拱板进行检查,经过人工修整适当铲平或培植至设计标高要求。路槽范围内的管沟等应分层填土夯实。(4)夯实:路槽修整后用蛙式打夯机夯实2~3遍,直至符合要求为止。4、基坑回填施工(1)施工准备施工前应根据工程特点、填方土料种类、密实度要求、施工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

园路施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
