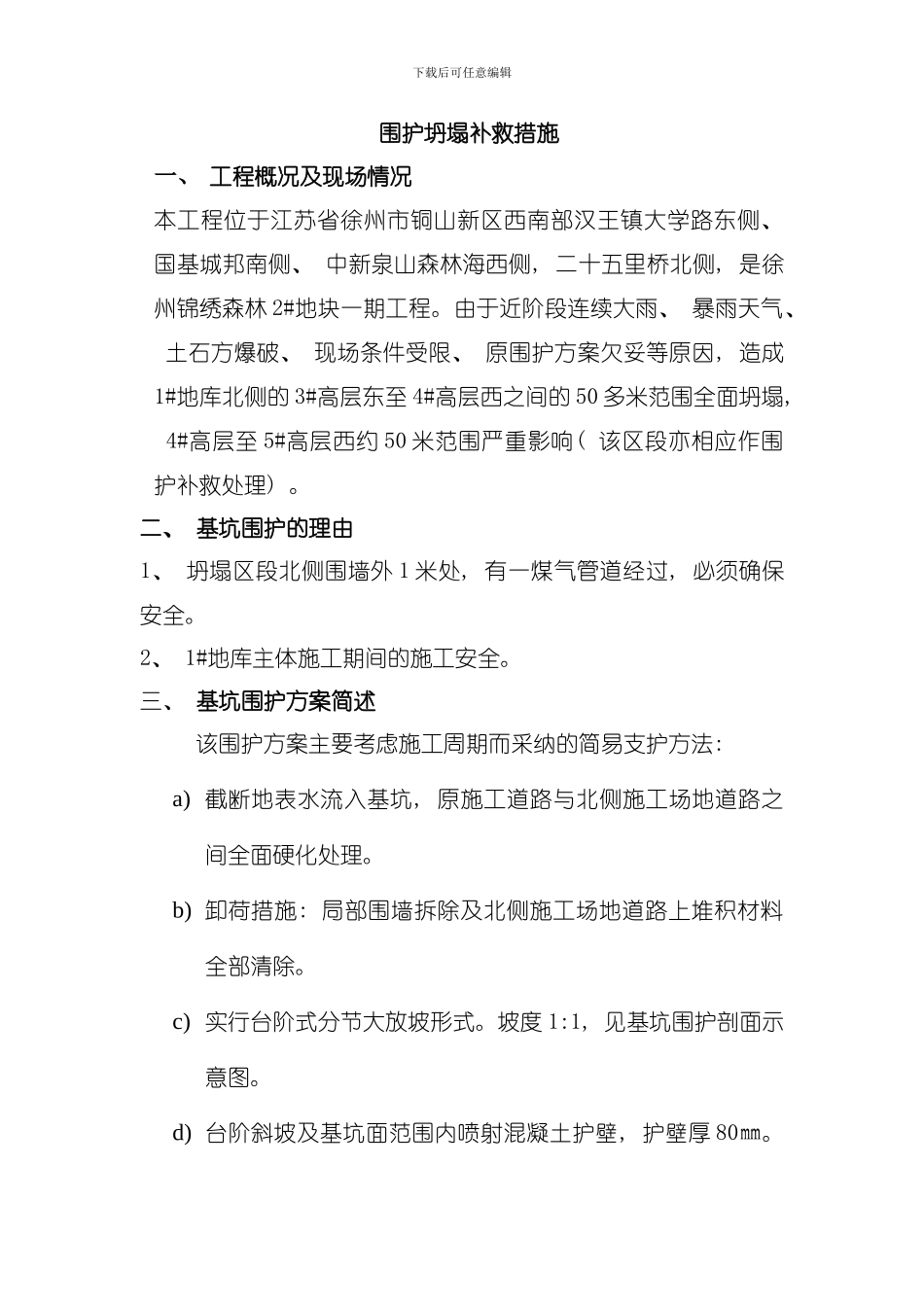

下载后可任意编辑围护坍塌补救措施一、 工程概况及现场情况本工程位于江苏省徐州市铜山新区西南部汉王镇大学路东侧、 国基城邦南侧、 中新泉山森林海西侧, 二十五里桥北侧, 是徐州锦绣森林 2#地块一期工程
由于近阶段连续大雨、 暴雨天气、 土石方爆破、 现场条件受限、 原围护方案欠妥等原因, 造成1#地库北侧的 3#高层东至 4#高层西之间的 50 多米范围全面坍塌, 4#高层至 5#高层西约 50 米范围严重影响( 该区段亦相应作围护补救处理)
二、 基坑围护的理由1、 坍塌区段北侧围墙外 1 米处, 有一煤气管道经过, 必须确保安全
2、 1#地库主体施工期间的施工安全
三、 基坑围护方案简述该围护方案主要考虑施工周期而采纳的简易支护方法: a) 截断地表水流入基坑, 原施工道路与北侧施工场地道路之间全面硬化处理
b) 卸荷措施: 局部围墙拆除及北侧施工场地道路上堆积材料全部清除
c) 实行台阶式分节大放坡形式
坡度 1:1, 见基坑围护剖面示意图
d) 台阶斜坡及基坑面范围内喷射混凝土护壁, 护壁厚 80㎜

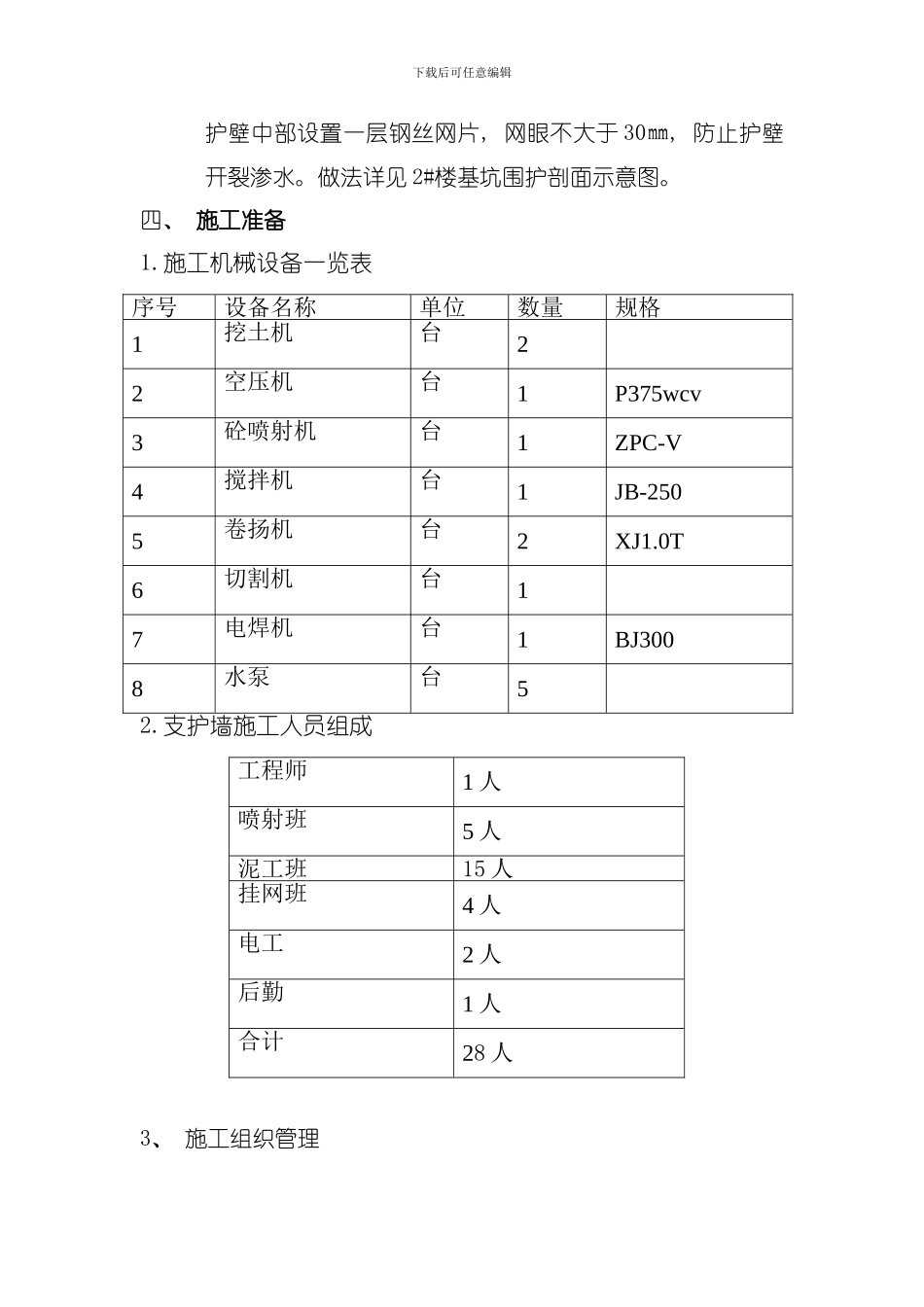

下载后可任意编辑护壁中部设置一层钢丝网片, 网眼不大于 30㎜, 防止护壁开裂渗水
做法详见 2#楼基坑围护剖面示意图

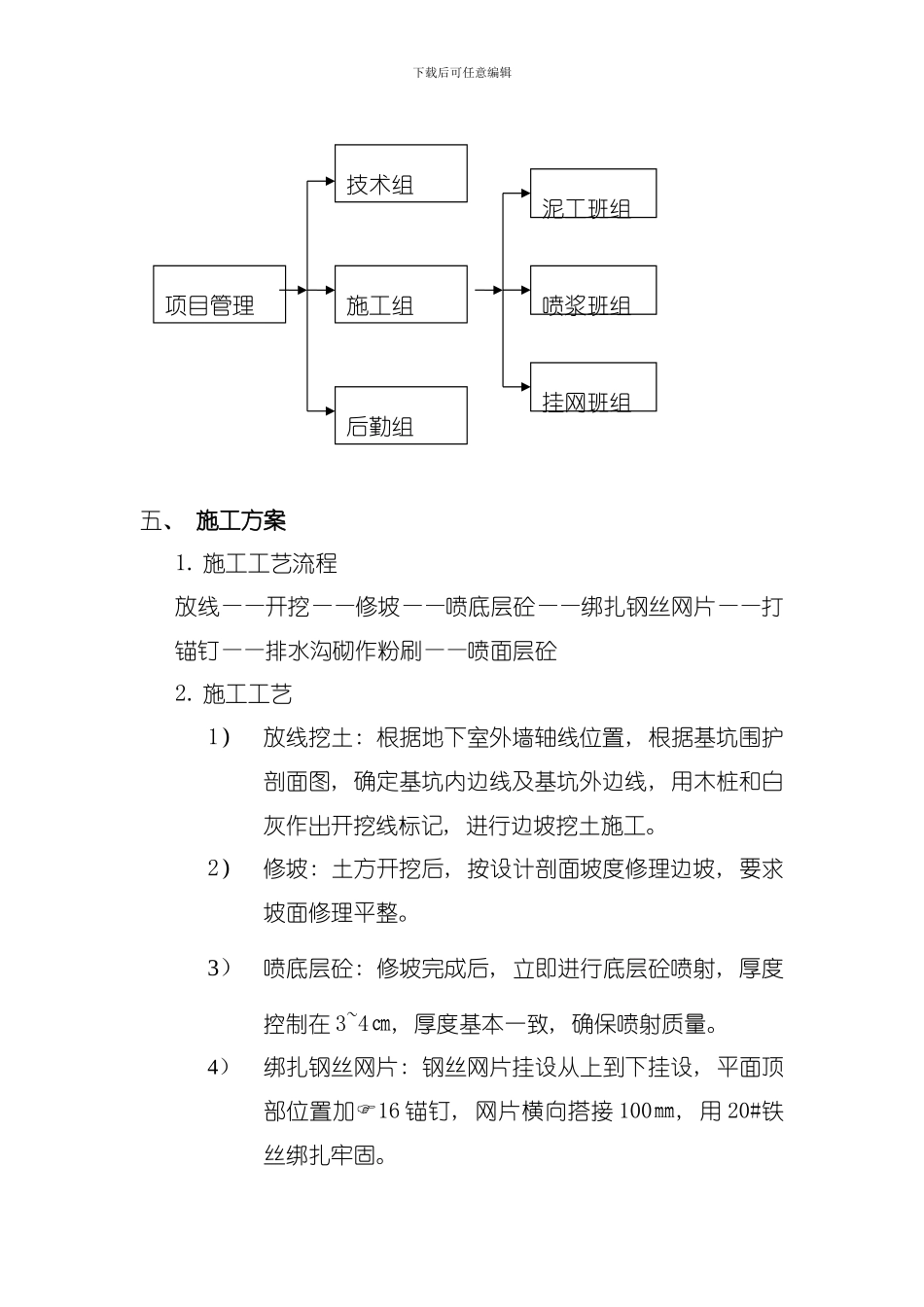

四、 施工准备1
施工机械设备一览表序号设备名称单位数量规格1挖土机台22空压机台1P375wcv3砼喷射机台1ZPC-V4搅拌机台1JB-2505卷扬机台2XJ1
0T6切割机台17电焊机台1BJ3008水泵台52
支护墙施工人员组成工程师1 人喷射班5 人泥工班15 人挂网班4 人电工2 人后勤1 人合计28 人3、 施工组织管理下载后可任意编辑五、 施工方案1
施工工艺流程放线——开挖——修坡——喷底层砼——绑扎钢丝网片——打锚钉——排水沟砌作粉刷——喷面层砼2
施工工艺1)放线挖土: 根据地下室外墙轴线位置, 根据基坑围护剖面图, 确定
