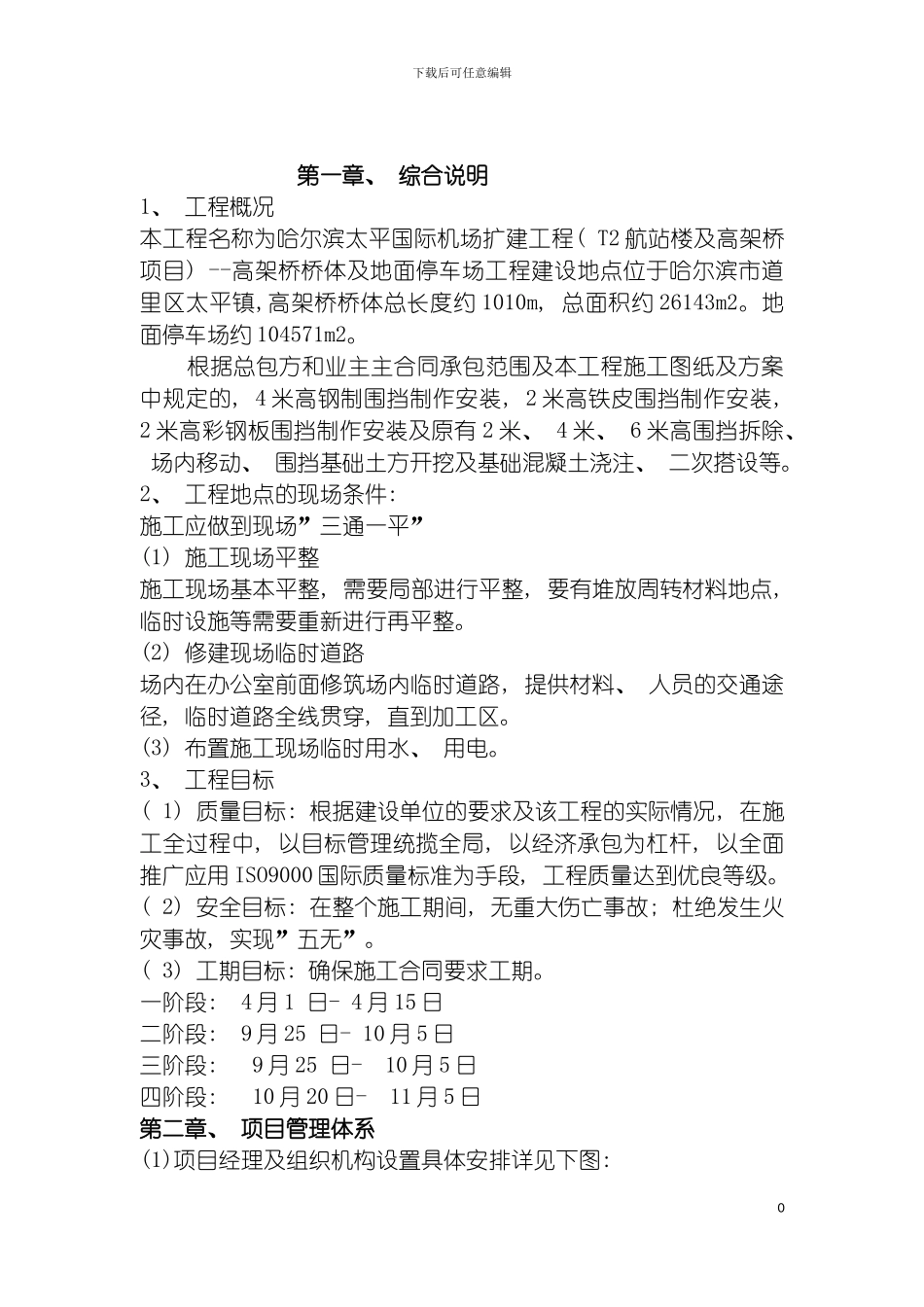

下载后可任意编辑围挡施工方案1下载后可任意编辑 第一章、 综合说明1、 工程概况本工程名称为哈尔滨太平国际机场扩建工程( T2 航站楼及高架桥项目) --高架桥桥体及地面停车场工程建设地点位于哈尔滨市道里区太平镇,高架桥桥体总长度约 1010m, 总面积约 26143m2
地面停车场约 104571m2
根据总包方和业主主合同承包范围及本工程施工图纸及方案中规定的, 4 米高钢制围挡制作安装, 2 米高铁皮围挡制作安装, 2 米高彩钢板围挡制作安装及原有 2 米、 4 米、 6 米高围挡拆除、 场内移动、 围挡基础土方开挖及基础混凝土浇注、 二次搭设等
2、 工程地点的现场条件: 施工应做到现场”三通一平”(1) 施工现场平整施工现场基本平整, 需要局部进行平整, 要有堆放周转材料地点, 临时设施等需要重新进行再平整
(2) 修建现场临时道路场内在办公室前面修筑场内临时道路, 提供材料、 人员的交通途径, 临时道路全线贯穿, 直到加工区
(3) 布置施工现场临时用水、 用电
3、 工程目标( 1) 质量目标: 根据建设单位的要求及该工程的实际情况, 在施工全过程中, 以目标管理统揽全局, 以经济承包为杠杆, 以全面推广应用 ISO9000 国际质量标准为手段, 工程质量达到优良等级
( 2) 安全目标: 在整个施工期间, 无重大伤亡事故; 杜绝发生火灾事故, 实现”五无”
( 3) 工期目标: 确保施工合同要求工期
一阶段: 4 月 1 日- 4 月 15 日二阶段: 9 月 25 日- 10 月 5 日三阶段: 9 月 25 日- 10 月 5 日四阶段: 10 月 20 日- 11 月 5 日第二章、 项目管理体系(1)项目经理及组织机构设置具体安排详见下图:0下载后可任意编辑项目经理及组织机构图1
1 工程施工负责人: 负责制定落实生产计划, 完成工程量的统计,
