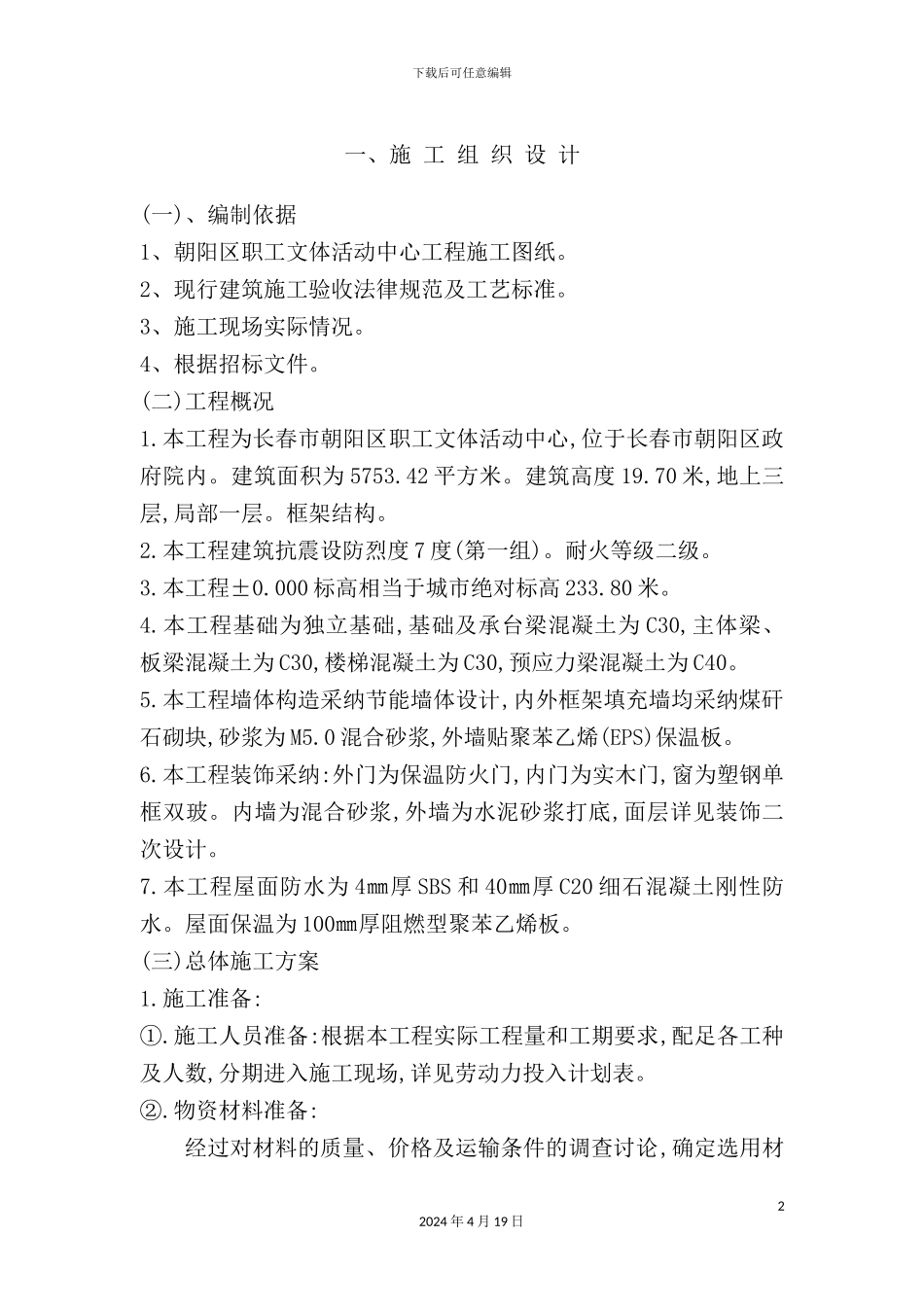

下载后可任意编辑土建施工组织设计方案12024 年 4 月 19 日下载后可任意编辑一、施 工 组 织 设 计(一)、编制依据1、朝阳区职工文体活动中心工程施工图纸。2、现行建筑施工验收法律规范及工艺标准。3、施工现场实际情况。4、根据招标文件。(二)工程概况1.本工程为长春市朝阳区职工文体活动中心,位于长春市朝阳区政府院内。建筑面积为 5753.42 平方米。建筑高度 19.70 米,地上三层,局部一层。框架结构。2.本工程建筑抗震设防烈度 7 度(第一组)。耐火等级二级。3.本工程±0.000 标高相当于城市绝对标高 233.80 米。4.本工程基础为独立基础,基础及承台梁混凝土为 C30,主体梁、板梁混凝土为 C30,楼梯混凝土为 C30,预应力梁混凝土为 C40。5.本工程墙体构造采纳节能墙体设计,内外框架填充墙均采纳煤矸石砌块,砂浆为 M5.0 混合砂浆,外墙贴聚苯乙烯(EPS)保温板。6.本工程装饰采纳:外门为保温防火门,内门为实木门,窗为塑钢单框双玻。内墙为混合砂浆,外墙为水泥砂浆打底,面层详见装饰二次设计。7.本工程屋面防水为 4㎜厚 SBS 和 40㎜厚 C20 细石混凝土刚性防水。屋面保温为 100㎜厚阻燃型聚苯乙烯板。(三)总体施工方案1.施工准备:①.施工人员准备:根据本工程实际工程量和工期要求,配足各工种及人数,分期进入施工现场,详见劳动力投入计划表。②.物资材料准备:经过对材料的质量、价格及运输条件的调查讨论,确定选用材22024 年 4 月 19 日下载后可任意编辑质较好的砂石,选用通钢钢材和双阳鼎鹿水泥厂生产的水泥,并在开工前同监理工程师一同取样做好原材料的试检验、复试工作。开工后根据进度计划和原材料进场计划,分期将所采购的物资材料进入施工现场,以满足施工生产的需要。③.机械设备准备:根据本工程需要,投入主要的施工机械设备有,QTZ60 塔式起重机吊车 1 台,搅拌机 2 台,钢筋弯曲机 2 台,切断机 2 台,电焊机 2台,电锯 2 台等,并对其进行维护、保养、调试,使设备处于良好状态,以满足施工生产的需要。详见机械设备表。④.施工技术准备:我们将组织各专业技术人员会同监理工程师及设计人员进行图纸会审,组织各业班组熟悉图纸、相关法律规范及施工方案,进行系统学习。⑤.施工场地及临设布置:布置原则:充分利用设计文件规划的场地,本着利于施工、减少噪音及污染,进行标化管理的原则。临时设施根据本施工组织设计的计算,在施工现场搭设以下临时设施。 施工场地办公室、工人宿舍、职工食堂、相关材料仓库等。 ...
