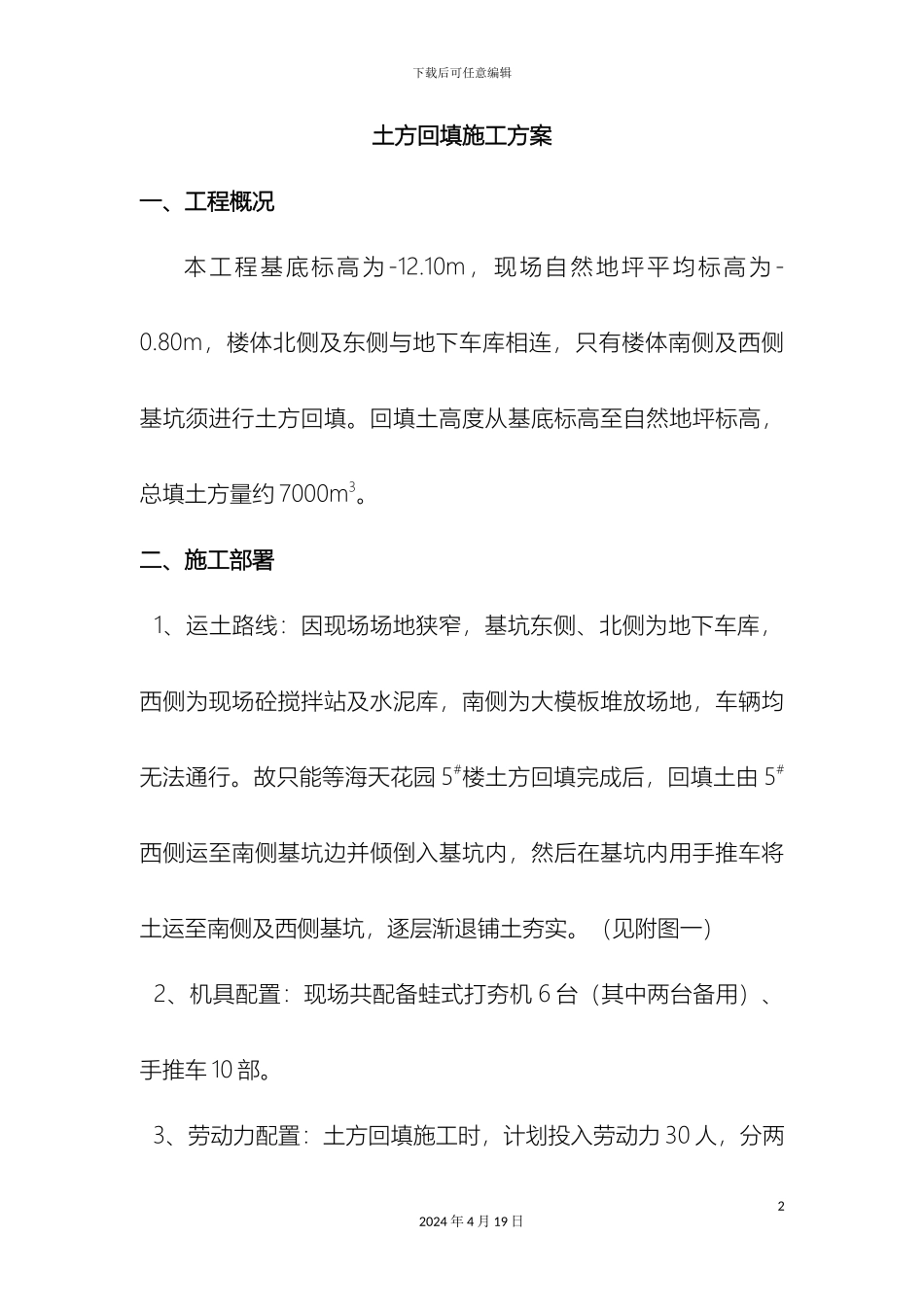

下载后可任意编辑土方回填施工方案资料12024 年 4 月 19 日下载后可任意编辑土方回填施工方案一、工程概况本工程基底标高为-12
10m,现场自然地坪平均标高为 -0
80m,楼体北侧及东侧与地下车库相连,只有楼体南侧及西侧基坑须进行土方回填
回填土高度从基底标高至自然地坪标高,总填土方量约 7000m3
二、施工部署 1、运土路线:因现场场地狭窄,基坑东侧、北侧为地下车库,西侧为现场砼搅拌站及水泥库,南侧为大模板堆放场地,车辆均无法通行
故只能等海天花园 5#楼土方回填完成后,回填土由 5#西侧运至南侧基坑边并倾倒入基坑内,然后在基坑内用手推车将土运至南侧及西侧基坑,逐层渐退铺土夯实
(见附图一) 2、机具配置:现场共配备蛙式打夯机 6 台(其中两台备用)、手推车 10 部

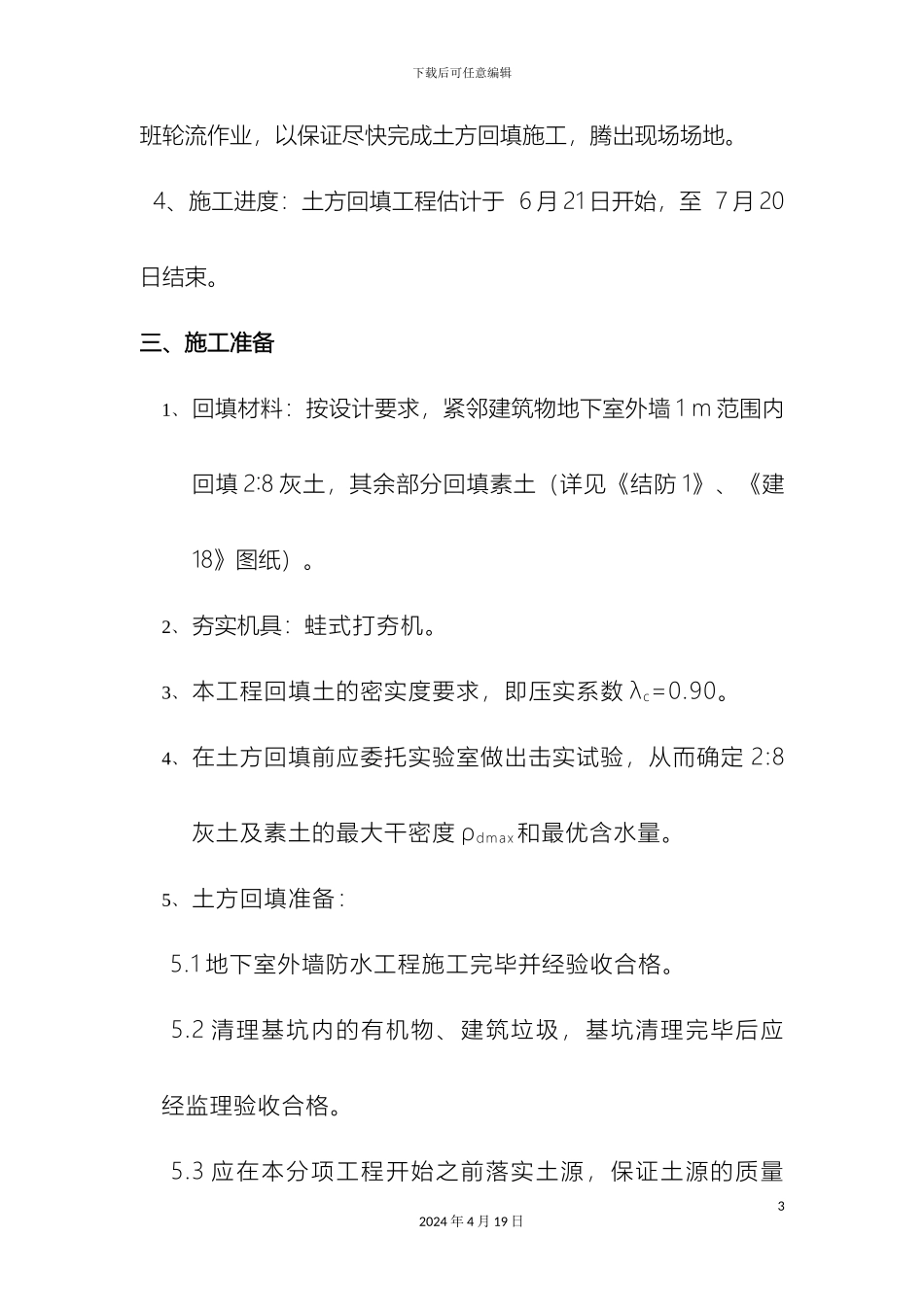

3、劳动力配置:土方回填施工时,计划投入劳动力 30 人,分两22024 年 4 月 19 日下载后可任意编辑班轮流作业,以保证尽快完成土方回填施工,腾出现场场地
4、施工进度:土方回填工程估计于 6 月 21 日开始,至 7 月 20日结束
三、施工准备1、 回填材料:按设计要求,紧邻建筑物地下室外墙 1 m 范围内回填 2∶8 灰土,其余部分回填素土(详见《结防 1》、《建18》图纸)
2、 夯实机具:蛙式打夯机
3、 本工程回填土的密实度要求,即压实系数 λc=0
4、 在土方回填前应委托实验室做出击实试验,从而确定 2:8灰土及素土的最大干密度 ρdmax 和最优含水量
5、 土方回填准备: 5
1 地下室外墙防水工程施工完毕并经验收合格
2 清理基坑内的有机物、建筑垃圾,基坑清理完毕后应经监理验收合格
3 应在本分项工程开始之前落实土源,保证土源的质量32024 年 4 月 19 日下载后可任意编辑和数量,以免影响施工进度
4 在地下室外墙聚苯板保护层上,弹
