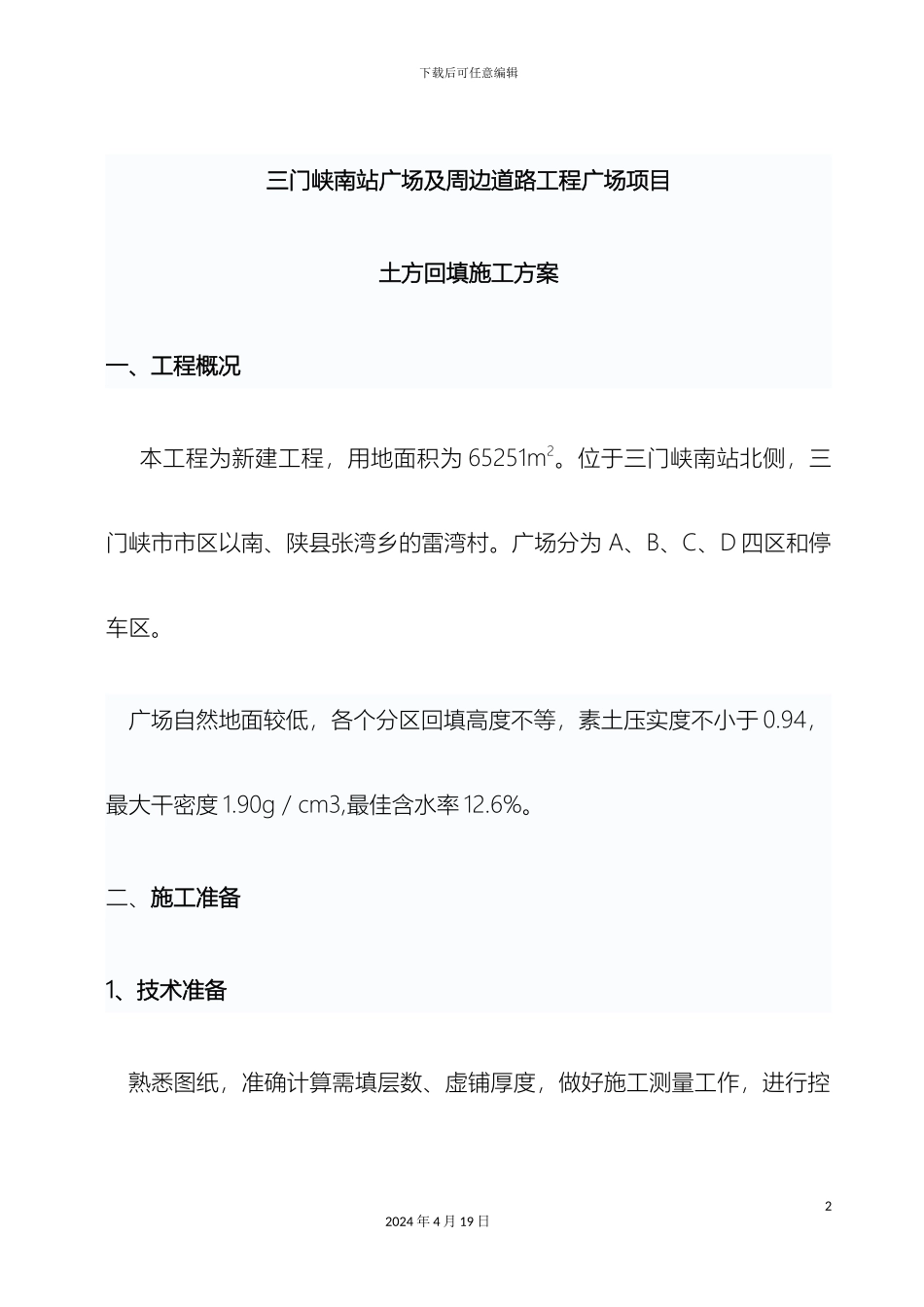

下载后可任意编辑土方回填施工方案文档12024 年 4 月 19 日下载后可任意编辑三门峡南站广场及周边道路工程广场项目土方回填施工方案一、工程概况本工程为新建工程,用地面积为 65251m2。位于三门峡南站北侧,三门峡市市区以南、陕县张湾乡的雷湾村。广场分为 A、B、C、D 四区和停车区。 广场自然地面较低,各个分区回填高度不等,素土压实度不小于 0.94,最大干密度 1.90g/cm3,最佳含水率 12.6%。二、施工准备1、技术准备熟悉图纸,准确计算需填层数、虚铺厚度,做好施工测量工作,进行控22024 年 4 月 19 日下载后可任意编辑制桩、水准点检查与复测。对取土场的填料取样进行试验自检,测定填料的类别、等级、最大干容重、最佳含水率、密实度以及实际含水量等详细数据,为填料选择、充分利用以及压实工艺提供依据。2、机具准备自卸汽车、振动式压路机、挖掘机、推土机、洒水车、平地机、蛙式打夯机、手推车、靠尺、平头铁锹、胶皮管、钢尺等。三、作业条件1、 基底在铺压素土前,必须先按设计要求处理好基底,清净腐殖土,检查原土的表面高程,平整度、压实度并报监理验收,办验收手续。2、 施工前应根据工程特点、填料种类、设计压实系数、施工条件等合理确定土料含水率控制范围、铺土厚度和夯打遍数等参数。32024 年 4 月 19 日下载后可任意编辑3、 施工前,测量放线工作应作好水平高程的标志。如在基底上每隔 5m钉上素土上平的木橛,或用土做灰饼控制每层标高;四、施工工艺工艺流程:检验素土的质量→运至摊铺现场→ 基底清理→分层摊铺→找平→ 碾压密实→验收1、 首先检查土质的材料质量是否符合标准的要求,土粒径不大于15mm;2、 回填土施工时,应适当控制含水量,施工场地检验方法是:酒精燃烧法。如土料水分过多或不足时,应晾干或洒水润湿。3、基土表面应将浮土、树叶、木梢、纸片清理洁净,天气炎热,应在铺土前将基底洒水润湿。42024 年 4 月 19 日下载后可任意编辑5、 分层回填:每层的铺摊厚度,可根据不同的施工方法,按表 1-001 选用。各虚铺层都用平地机找平,与事先抄好的高程相等,或用木折尺、标准杆检查。最大虚铺厚度 表 1-001项次夯具的种类重量(kg)虚铺厚度(mm)备注1手夯40~80200~250人力打夯落高 400~500 一夯压半夯2轻型夯实机具—200~250蛙式或柴油打夯机3压路机6~10t200~300双轮6、 碾压密实:碾压的遍数应根据设计要求的干土质量密度或现场试验确定。先做...
