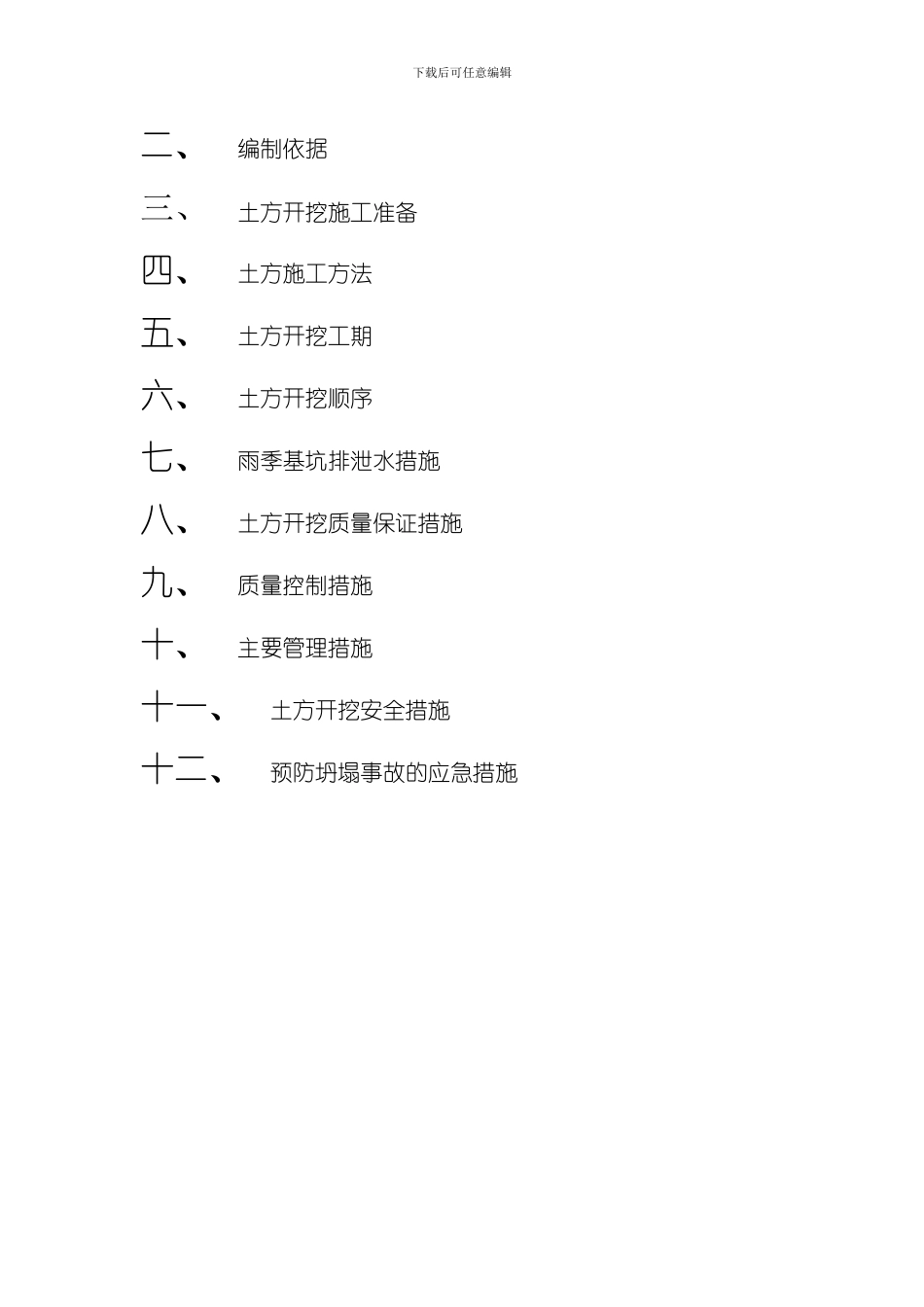

下载后可任意编辑青海·万方城西御品土方开挖施工方案辉成拆迁有限公司目 录一、工程概况下载后可任意编辑二、编制依据三、土方开挖施工准备四、土方施工方法五、土方开挖工期六、土方开挖顺序七、雨季基坑排泄水措施八、土方开挖质量保证措施九、质量控制措施十、主要管理措施十一、土方开挖安全措施十二、预防坍塌事故的应急措施下载后可任意编辑土方开挖方案一、 工程概况本工程为西宁市万方城西御品高层综合商住楼( 酒店、 写字楼) 及裙楼项目, 建筑面积为 194104
77m2,建筑高度为 101
本工程结构形式为框架剪力墙结构, 建筑设计使用年限为50 年, 抗震设防烈度为七度
本工程为一类高层建筑, 地下防水等级为二级
土方开挖特点: ( 1) 本工程基础置于复合地基上, 其地基承载力特征值 f ak=250kpa( 2) 本工程场地属湿陷性黄土场地
( 3) 本工程基础采纳平板式筏板基础, 持力层为卵石层
二、 编制依据( 一) 施工图纸和地勘报告1
根据设计施工图纸2
根据地勘报告提供参数3
根据现场实际情况( 二) 法律规范、 规程1
《建筑工程施工质量验收统一标准》( GB50300- ) 2
《建筑地基基础工程施工质量验收法律规范》( GB50202- ) 3
《建筑基坑支护技术规程》( JGJ120-99) 4
《建筑边坡工程技术法律规范》( GB50330- ) 5
《混凝土结构工程质量验收法律规范》( GB50204- ) 三、 土方开挖施工准备( 一) 施工前的技术准备( 1) 施工前详细讨论勘察报告, 向建设方索取基坑及基坑周边建筑物、 构筑物、 管线、 道路的详细资料, 并办理签字手续
特别注意降水井、 护坡桩位及土钉所占有的空间与基坑周边地下管线或建筑物基础的关系, 避开发生事故
在基坑开挖之前, 场内下载后可任意编辑所有的红线桩及建筑物的定位桩, 全部经市规划
