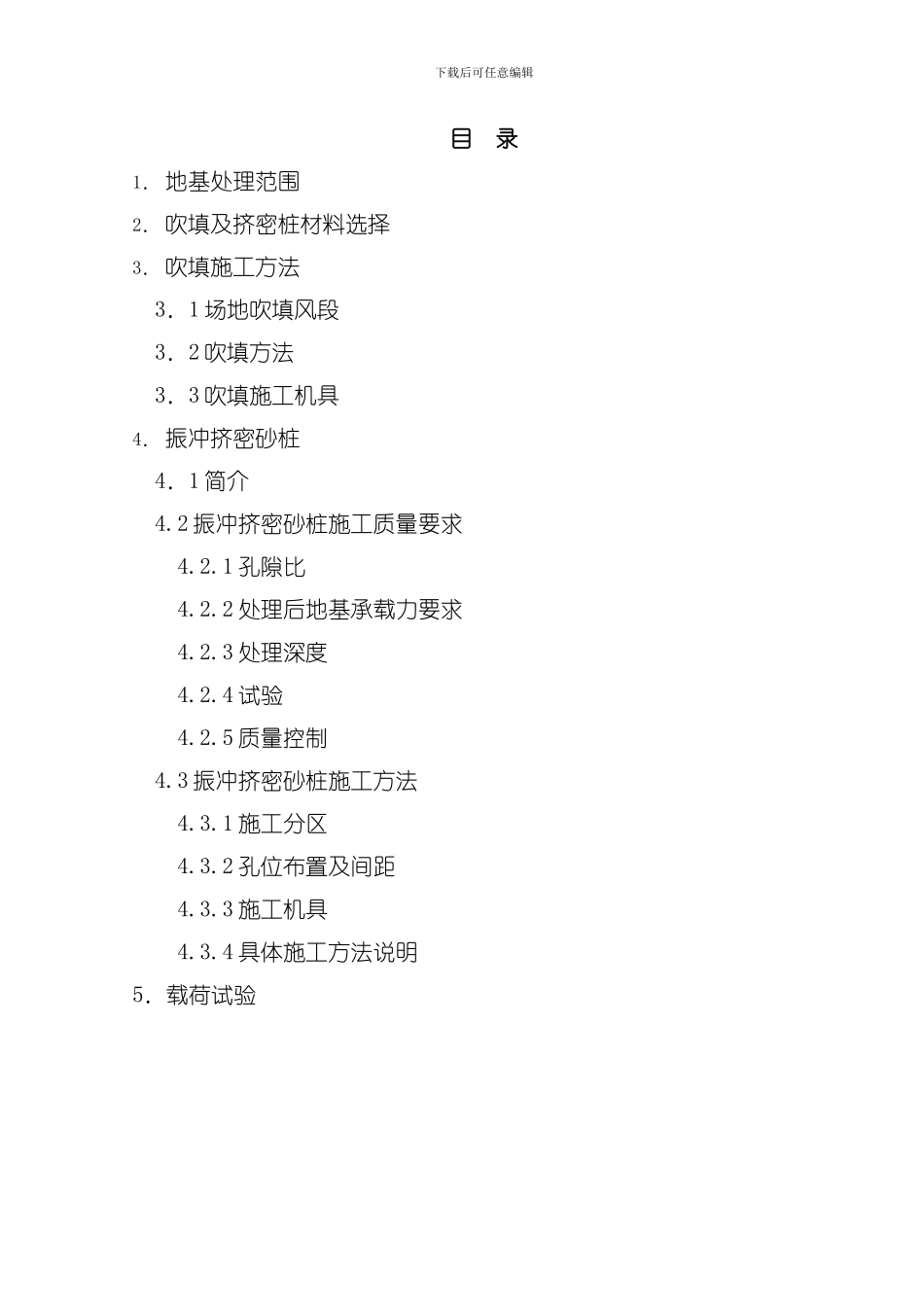

下载后可任意编辑目 录1. 地基处理范围2. 吹填及挤密桩材料选择3. 吹填施工方法 3.1 场地吹填风段 3.2 吹填方法 3.3 吹填施工机具4. 振冲挤密砂桩 4.1 简介 4
2 振冲挤密砂桩施工质量要求 4
1 孔隙比 4
2 处理后地基承载力要求 4
3 处理深度 4
4 试验 4
5 质量控制 4
3 振冲挤密砂桩施工方法 4
1 施工分区 4
2 孔位布置及间距 4
3 施工机具 4
4 具体施工方法说明5.载荷试验下载后可任意编辑1. 地基处理范围 厂区建筑场地的现地面标高为 5
5m 之间, 设计地面标高为12

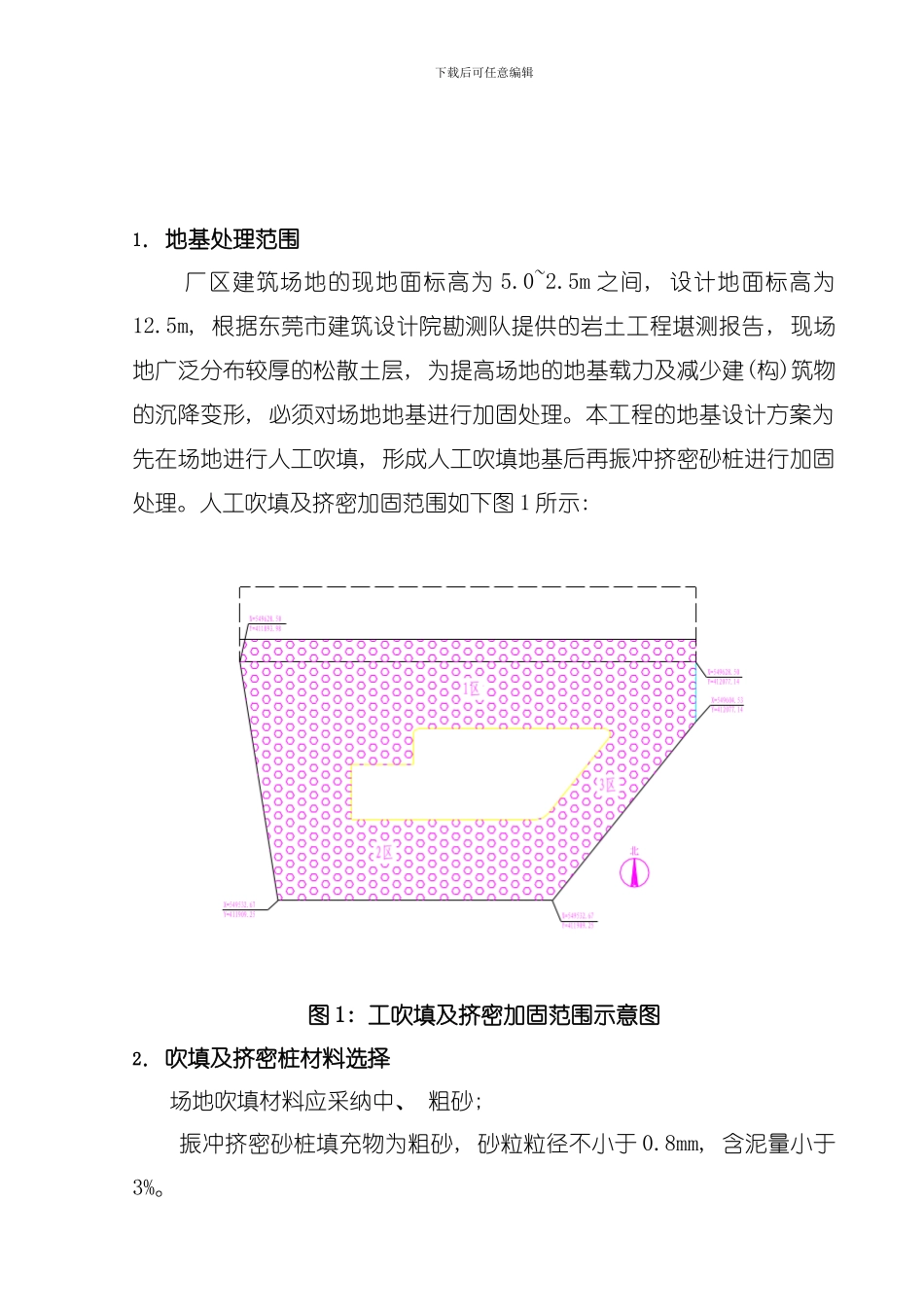

5m, 根据东莞市建筑设计院勘测队提供的岩土工程堪测报告, 现场地广泛分布较厚的松散土层, 为提高场地的地基载力及减少建(构)筑物的沉降变形, 必须对场地地基进行加固处理
本工程的地基设计方案为先在场地进行人工吹填, 形成人工吹填地基后再振冲挤密砂桩进行加固处理

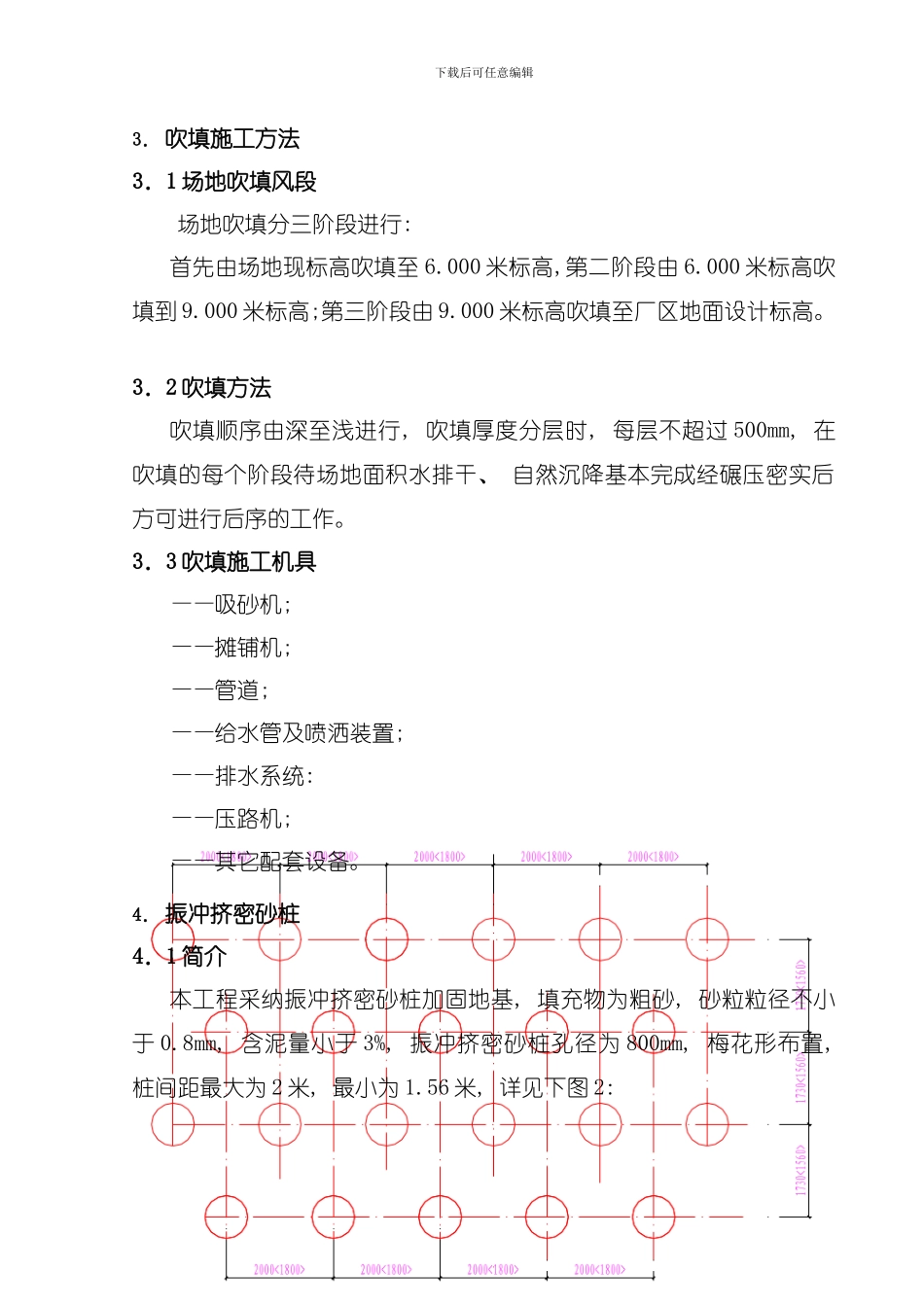

人工吹填及挤密加固范围如下图 1 所示: 图 1: 工吹填及挤密加固范围示意图2. 吹填及挤密桩材料选择场地吹填材料应采纳中、 粗砂; 振冲挤密砂桩填充物为粗砂, 砂粒粒径不小于 0
8mm, 含泥量小于3%
下载后可任意编辑3. 吹填施工方法3.1 场地吹填风段 场地吹填分三阶段进行: 首先由场地现标高吹填至 6
000 米标高,第二阶段由 6
000 米标高吹填到 9
000 米标高;第三阶段由 9
000 米标高吹填至厂区地面设计标高
3.2 吹填方法吹填顺序由深至浅进行, 吹填厚度分层时, 每层不超过 500mm, 在吹填的每个阶段待场地面积水排干、 自然沉降基本完成经碾压密实后方可进行后序的工作
3.3 吹填施工机具——吸砂机; ——摊铺机; ——管道; ——给水管及喷洒装置; ——排水系统: ——压路机; ——其它配套设备
