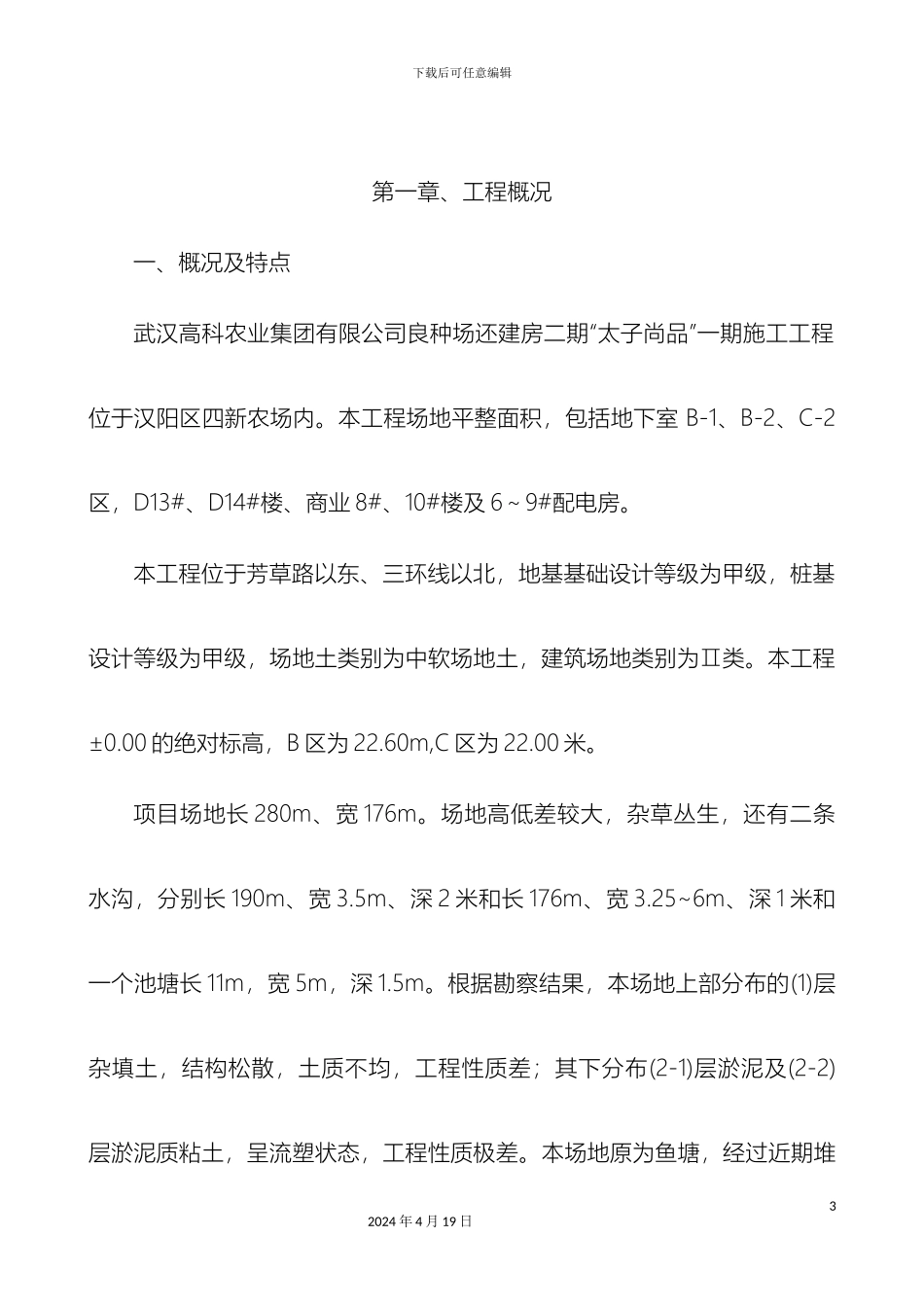

下载后可任意编辑场地平整施工组织设计方案12024 年 4 月 19 日下载后可任意编辑高农·太子尚品二标段场地平整施工方案 编 制 人: 审 核 人: 审 批 人: 浙江省一建建设集团有限公司 10 月 22 日 22024 年 4 月 19 日下载后可任意编辑第一章、工程概况一、概况及特点武汉高科农业集团有限公司良种场还建房二期“太子尚品”一期施工工程位于汉阳区四新农场内。本工程场地平整面积,包括地下室 B-1、B-2、C-2区,D13#、D14#楼、商业 8#、10#楼及 6~9#配电房。本工程位于芳草路以东、三环线以北,地基基础设计等级为甲级,桩基设计等级为甲级,场地土类别为中软场地土,建筑场地类别为Ⅱ类。本工程±0.00 的绝对标高,B 区为 22.60m,C 区为 22.00 米。项目场地长 280m、宽 176m。场地高低差较大,杂草丛生,还有二条水沟,分别长 190m、宽 3.5m、深 2 米和长 176m、宽 3.25~6m、深 1 米和一个池塘长 11m,宽 5m,深 1.5m。根据勘察结果,本场地上部分布的(1)层杂填土,结构松散,土质不均,工程性质差;其下分布(2-1)层淤泥及(2-2) 层淤泥质粘土,呈流塑状态,工程性质极差。本场地原为鱼塘,经过近期堆32024 年 4 月 19 日下载后可任意编辑填粘土,地势略有起伏,地面高程在 17.25m~21.00m 之间。地貌单元属垄岗地貌之间的湖积洼地。本场地填土层仅经简单碾压、基本未固结,淤泥和淤泥质土固结较差、属欠固结土。现阶段场地填筑整平工作尚未完成,后期整平堆填应禁止大面积堆载和集中堆载。若场地地面进行大面积堆载等因素影响桩周土沉降大于桩基沉降时,可能产生负摩阻力。平整场地前应先做好各项准备工作,如清除场地内所有地上、地下障碍物;排除地面积水;铺筑临时道路等。本场地最大填方高度为 3.55m,最大高差 5.85m。现场实测 10m*10m标高方格网见附图 1,水沟见附图 2。二、场地设计标高的原则1、满足总平面设计的要求,并与场外工程设施的标高相协调的前提下,考虑挖填平衡,以挖作填;2、如挖方少于填方,则要考虑土方的来源,如挖方多于填方,则要考虑弃土堆场。42024 年 4 月 19 日下载后可任意编辑三、平整场地的目的一是经过场地的平整,使场地的自然标髙迖到设计要求的高度,二是在平整场地的过程中,建立必要的、能够满足施工要求的供水、排水、供电、道路以及临时建筑等基础设施,从而使施工中所要求的必要条件得到充分的满足。施工现场的实践证明,施工场地...
