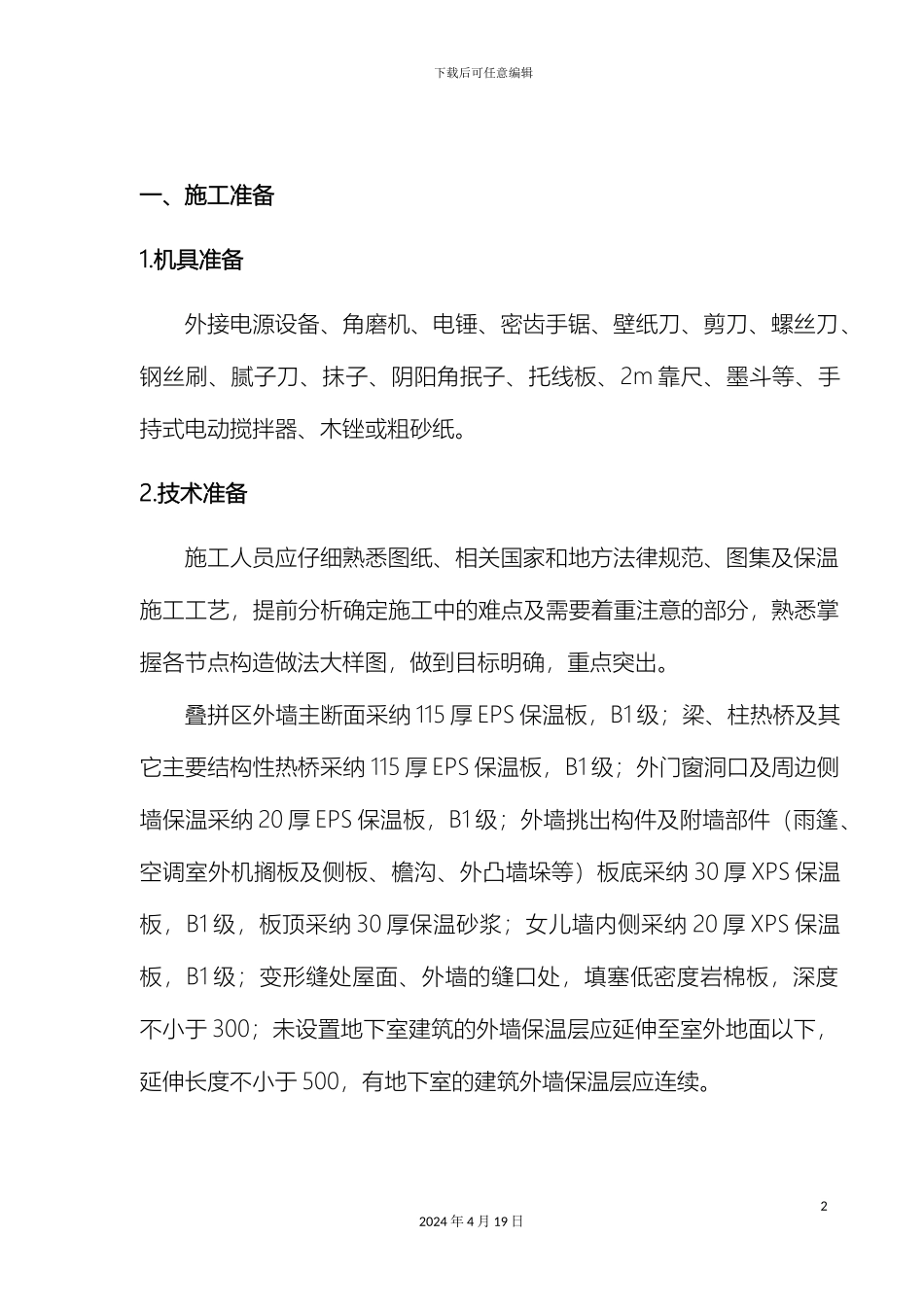

下载后可任意编辑外墙外保温技术交底12024 年 4 月 19 日下载后可任意编辑一、施工准备1
机具准备外接电源设备、角磨机、电锤、密齿手锯、壁纸刀、剪刀、螺丝刀、钢丝刷、腻子刀、抹子、阴阳角抿子、托线板、2m 靠尺、墨斗等、手持式电动搅拌器、木锉或粗砂纸
技术准备施工人员应仔细熟悉图纸、相关国家和地方法律规范、图集及保温施工工艺,提前分析确定施工中的难点及需要着重注意的部分,熟悉掌握各节点构造做法大样图,做到目标明确,重点突出
叠拼区外墙主断面采纳 115 厚 EPS 保温板,B1 级;梁、柱热桥及其它主要结构性热桥采纳 115 厚 EPS 保温板,B1 级;外门窗洞口及周边侧墙保温采纳 20 厚 EPS 保温板,B1 级;外墙挑出构件及附墙部件(雨篷、空调室外机搁板及侧板、檐沟、外凸墙垛等)板底采纳 30 厚 XPS 保温板,B1 级,板顶采纳 30 厚保温砂浆;女儿墙内侧采纳 20 厚 XPS 保温板,B1 级;变形缝处屋面、外墙的缝口处,填塞低密度岩棉板,深度不小于 300;未设置地下室建筑的外墙保温层应延伸至室外地面以下,延伸长度不小于 500,有地下室的建筑外墙保温层应连续
22024 年 4 月 19 日下载后可任意编辑二、施工条件1
保温施工基面应达到法律规范要求的水平、垂直度并经监理单位验收合格
基底要求牢固、干燥、清洁、平整,表面不应有污迹、灰尘、油污、挂浆等疏松物
外墙预留孔洞、预埋件施工安装完毕,大钢模穿墙螺栓孔用聚氨酯发泡胶填塞密实并验收合格
确定施工工艺及操作要点,大面积施工前要先做出样板墙,样板墙完成后,必须经质检部门和栋号负责人验收鉴定合格后,方可组织班组根据样板墙要求施工
施工现场环境温度及基层表面温度在施工中及施工后 24h 内均不得低于 5℃,夏季应避开阳光曝晒,在 5 级以上大风天气和雨雪天不得施工
伸出外墙面的
