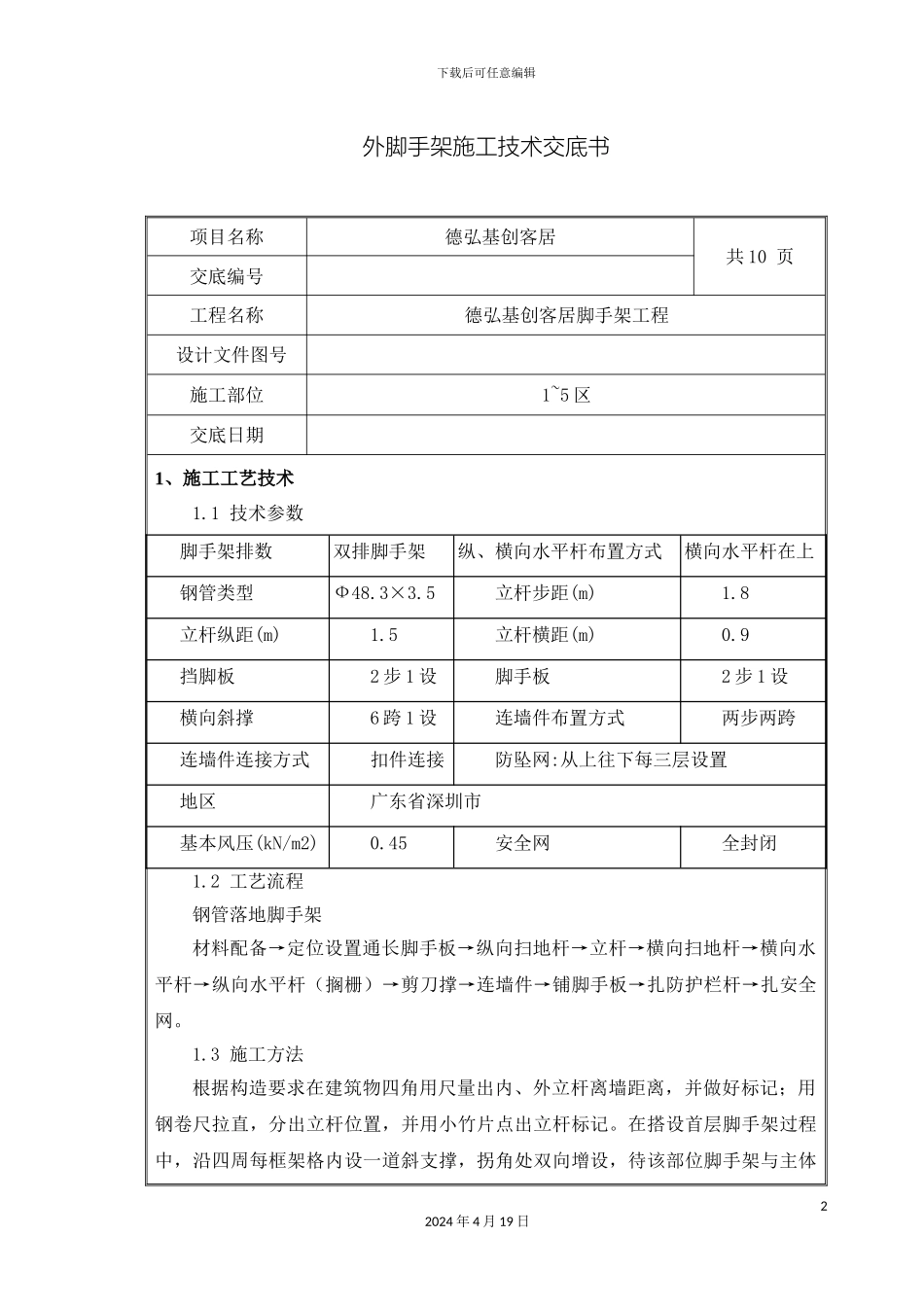

下载后可任意编辑外脚手架技术交底已完成12024 年 4 月 19 日下载后可任意编辑外脚手架施工技术交底书项目名称德弘基创客居共 10 页交底编号工程名称德弘基创客居脚手架工程设计文件图号施工部位1~5 区交底日期1、施工工艺技术1
1 技术参数脚手架排数双排脚手架纵、横向水平杆布置方式横向水平杆在上钢管类型Ф48
5立杆步距(m)1
8立杆纵距(m)1
5立杆横距(m)0
9挡脚板2 步 1 设脚手板2 步 1 设横向斜撑6 跨 1 设连墙件布置方式两步两跨连墙件连接方式扣件连接防坠网:从上往下每三层设置地区广东省深圳市基本风压(kN/m2)0
45安全网全封闭1
2 工艺流程钢管落地脚手架材料配备→定位设置通长脚手板→纵向扫地杆→立杆→横向扫地杆→横向水平杆→纵向水平杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网
3 施工方法根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体22024 年 4 月 19 日下载后可任意编辑结构的连墙件可靠拉结后方可拆除
当脚手架操作层高出连墙件以上两步时,宜先立外排,后立内排
其余按以下构造要求搭设:1
1 地基基础本工程外脚手架基本于放置混凝土板上,地基承载能力能够满足外脚手架的搭设要求,对于局部未放置在楼板上的,要求回填时分层夯实,并浇筑 150mm 厚C20 混凝土
2 立杆设置(1) 立杆接长除顶层顶步外,其余各层各步接头必须采纳对接扣件连接,立杆与纵向水平杆采纳直角扣件连接

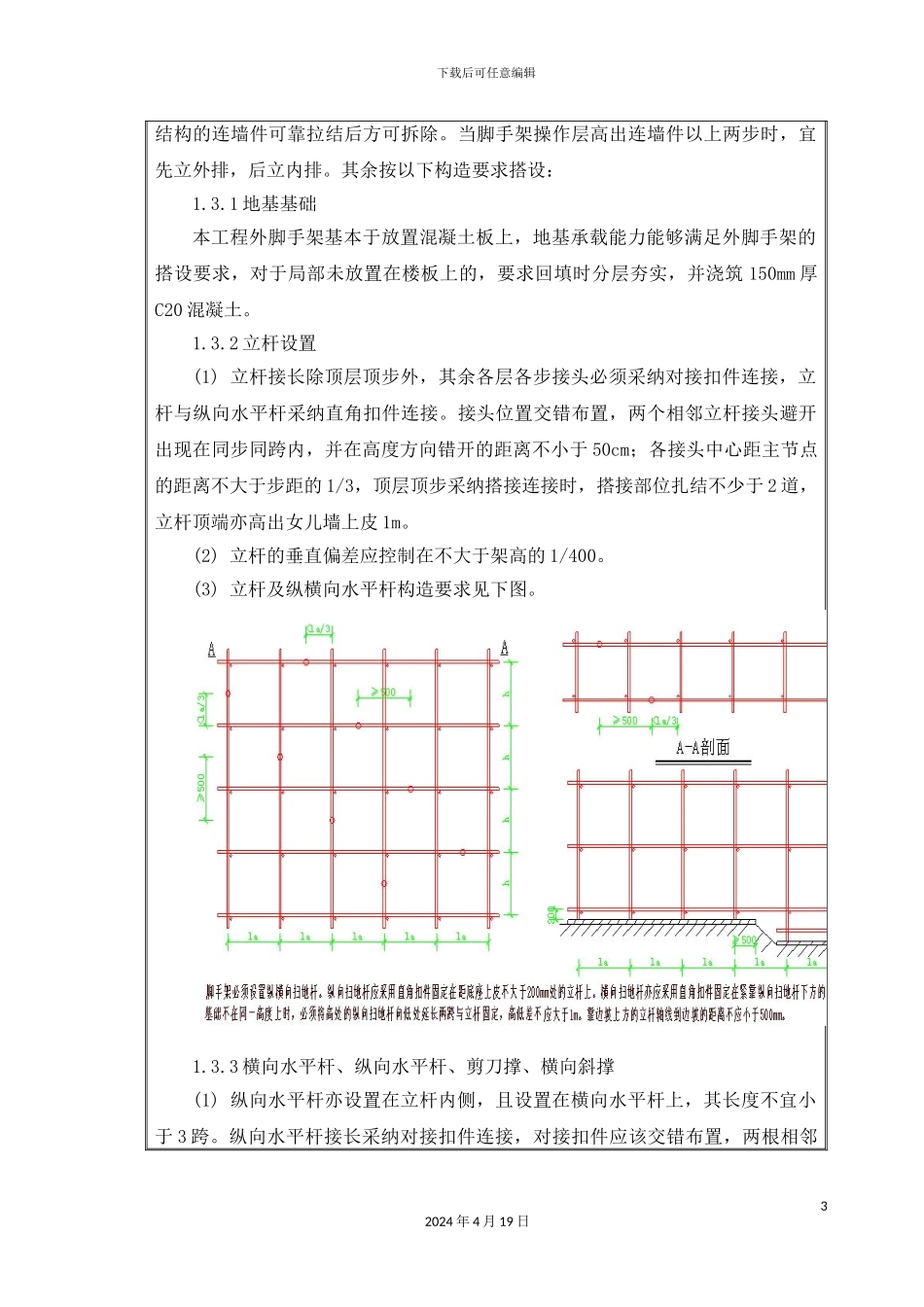

接头位置交错布置,两个相邻立杆接头避开出现在同步同跨内,并在高度方向错开的距离不小于 50cm;各接头中心距主节点的距离不大于步距的 1/3,顶层顶步采纳搭接连接时
