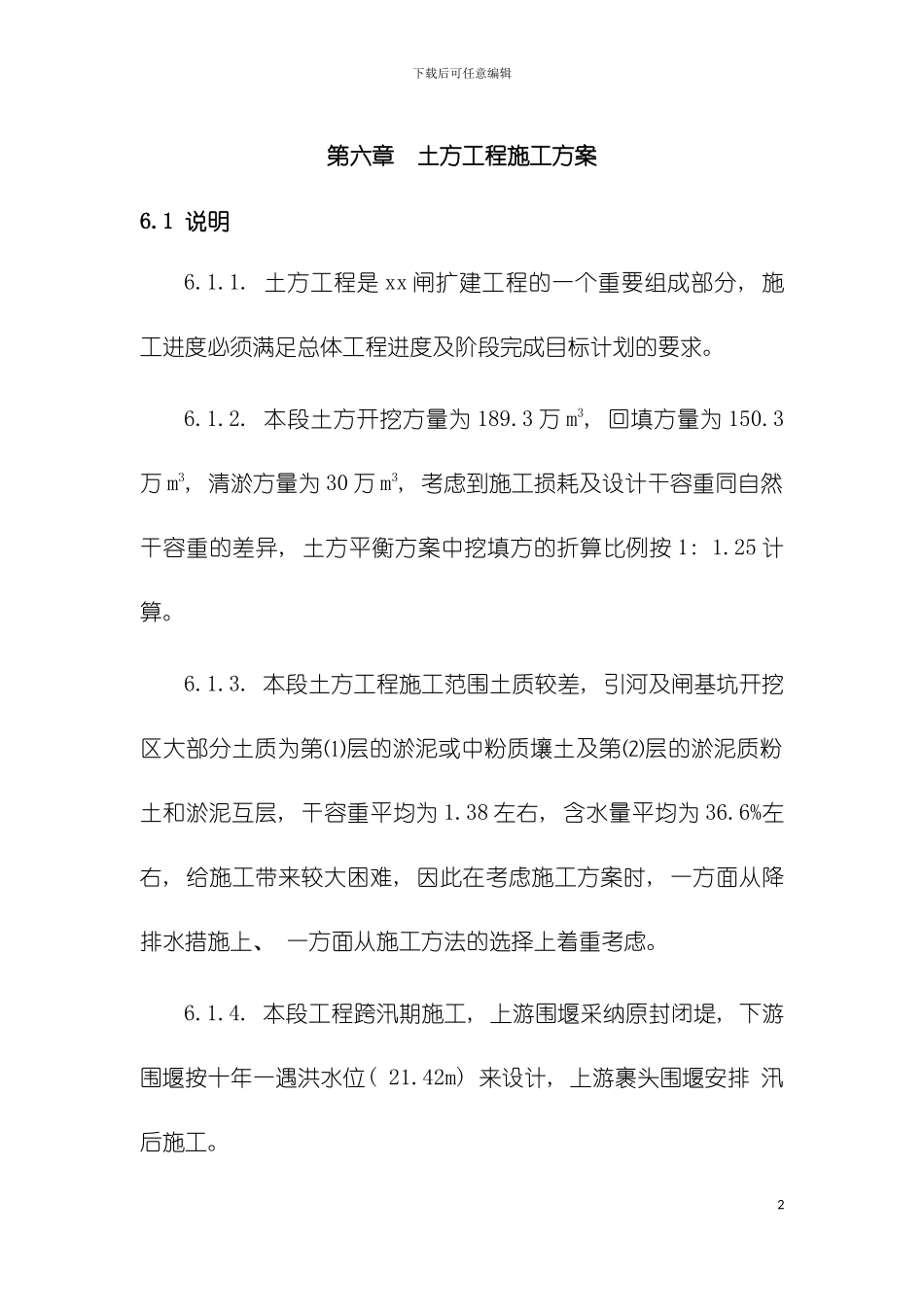

下载后可任意编辑大型水闸施工方案1下载后可任意编辑第六章 土方工程施工方案6
土方工程是 xx 闸扩建工程的一个重要组成部分, 施工进度必须满足总体工程进度及阶段完成目标计划的要求
本段土方开挖方量为 189
3 万 m3, 回填方量为 150
3万 m3, 清淤方量为 30 万 m3, 考虑到施工损耗及设计干容重同自然干容重的差异, 土方平衡方案中挖填方的折算比例按 1: 1
本段土方工程施工范围土质较差, 引河及闸基坑开挖区大部分土质为第⑴层的淤泥或中粉质壤土及第⑵层的淤泥质粉土和淤泥互层, 干容重平均为 1
38 左右, 含水量平均为 36
6%左右, 给施工带来较大困难, 因此在考虑施工方案时, 一方面从降排水措施上、 一方面从施工方法的选择上着重考虑
本段工程跨汛期施工, 上游围堰采纳原封闭堤, 下游围堰按十年一遇洪水位( 21
42m) 来设计, 上游裹头围堰安排 汛后施工
2下载后可任意编辑6

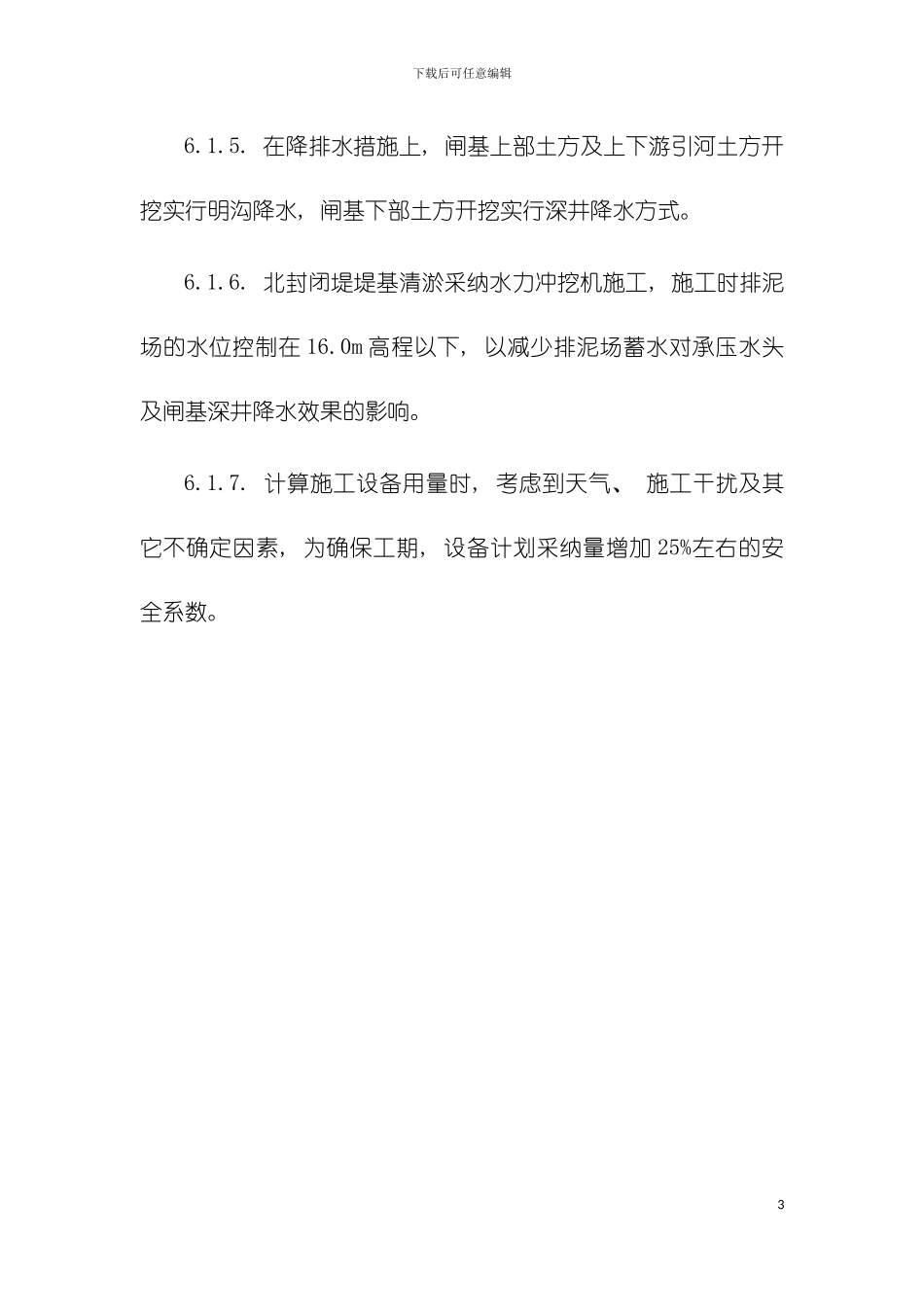

在降排水措施上, 闸基上部土方及上下游引河土方开挖实行明沟降水, 闸基下部土方开挖实行深井降水方式
北封闭堤堤基清淤采纳水力冲挖机施工, 施工时排泥场的水位控制在 16
0m 高程以下, 以减少排泥场蓄水对承压水头及闸基深井降水效果的影响
计算施工设备用量时, 考虑到天气、 施工干扰及其它不确定因素, 为确保工期, 设备计划采纳量增加 25%左右的安全系数
3下载后可任意编辑6
2 土方平衡方案表 6-1 土 方 平 衡 表工 程 项 目 名 称工程量(万 m3)施工运距(m)备 注土方开挖土方开挖上游引河(桩号 0-535
5~0-60
90500表土弃至北部滩地1
88300填筑上游裹头围堰3
00300填筑南岸上游导水堤29
