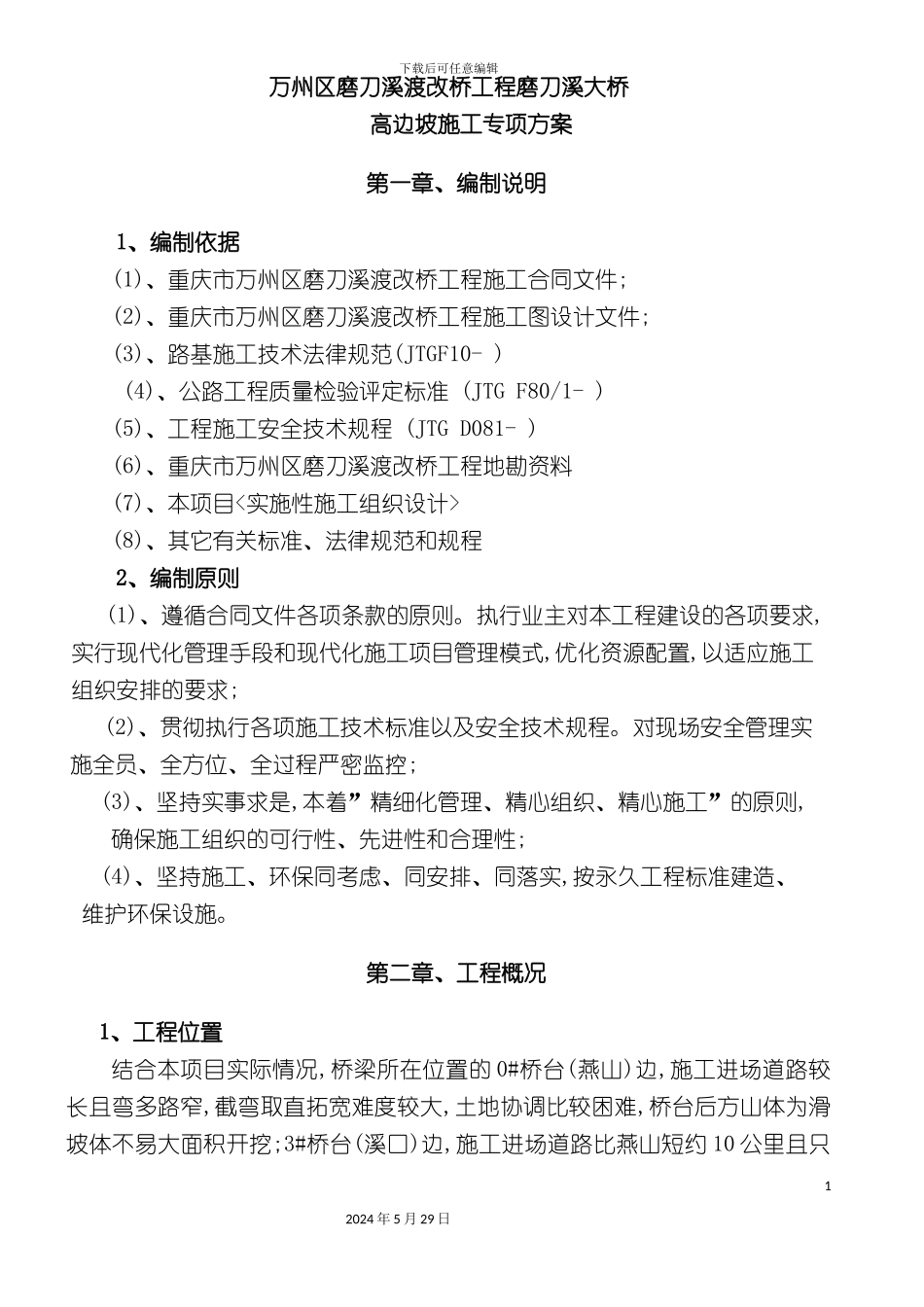

下载后可任意编辑大桥高边坡施工专项方案培训资料12024 年 5 月 29 日下载后可任意编辑重庆市万州区磨刀溪渡改桥工程高边坡施工专项方案编制单位:重庆市实力公路开发有限公司 重庆市万州区磨刀溪渡改桥工程项目经理部 编制日期: 二〇一五年六月 02024 年 5 月 29 日下载后可任意编辑万州区磨刀溪渡改桥工程磨刀溪大桥高边坡施工专项方案第一章、编制说明1、编制依据(1)、重庆市万州区磨刀溪渡改桥工程施工合同文件; (2)、重庆市万州区磨刀溪渡改桥工程施工图设计文件;(3)、路基施工技术法律规范(JTGF10- )(4)、公路工程质量检验评定标准 (JTG F80/1- )(5)、工程施工安全技术规程 (JTG D081- )(6)、重庆市万州区磨刀溪渡改桥工程地勘资料(7)、本项目<实施性施工组织设计>(8)、其它有关标准、法律规范和规程2、编制原则(1)、遵循合同文件各项条款的原则。执行业主对本工程建设的各项要求,实行现代化管理手段和现代化施工项目管理模式,优化资源配置,以适应施工组织安排的要求;(2)、贯彻执行各项施工技术标准以及安全技术规程。对现场安全管理实施全员、全方位、全过程严密监控;(3)、坚持实事求是,本着”精细化管理、精心组织、精心施工”的原则,确保施工组织的可行性、先进性和合理性;(4)、坚持施工、环保同考虑、同安排、同落实,按永久工程标准建造、 维护环保设施。第二章、工程概况1、工程位置结合本项目实际情况,桥梁所在位置的 0#桥台(燕山)边,施工进场道路较长且弯多路窄,截弯取直拓宽难度较大,土地协调比较困难,桥台后方山体为滑坡体不易大面积开挖;3#桥台(溪口)边,施工进场道路比燕山短约 10 公里且只12024 年 5 月 29 日下载后可任意编辑有 3 处弯道需拓宽处理,施工进场道路拓宽处理比较容易,施工临时用地征用比较容易,桥台后方山体为中风化岩,稳定性较好。综上述本项目 T 梁预制场位置选择在 3#桥台后方顺桥方向。2、工程概述本项目桥梁 0#桥台(燕山边)后面山体为一滑坡体,施工进场道路弯急路窄,大型机械设备无法通行,拓宽整修和土地协调处理难度较大;若将梁场设置在 0#桥台末端,将会大面积的开挖滑坡体,才能满足 40 米梁板预制的要求,滑坡体开挖后对滑坡体的扰动较大,将会导致整个滑坡体的移动,从而会增加较高的滑坡体治理费用。3#桥台(溪口边)后面山体稳定性较好,施工进场道路整修和土地协调比0#桥台那边较容易,从而在 3#桥台设置梁场将会减少较大的工程量和降低工程造价。综上述,我标段本着”...
