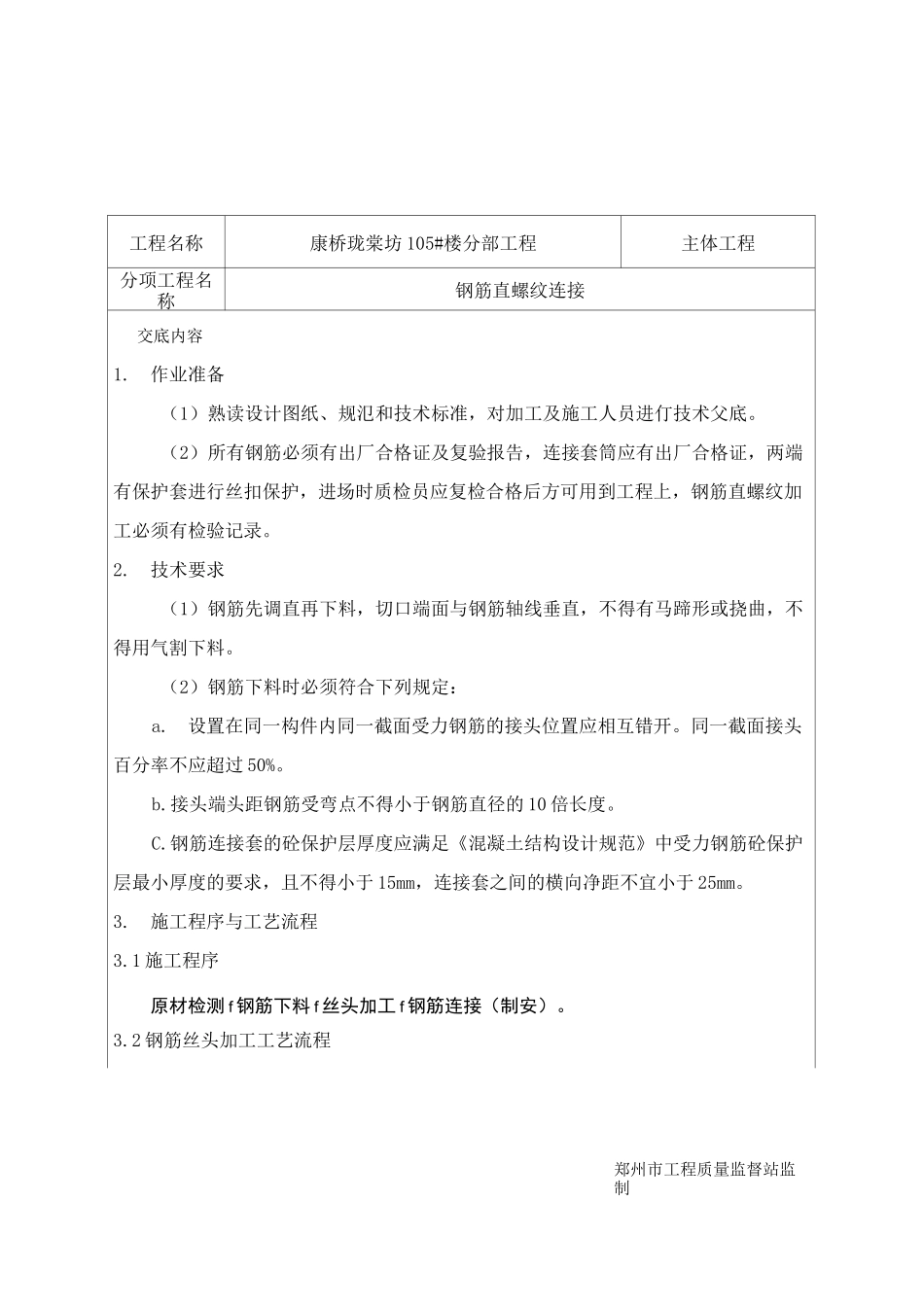

郑州市工程质量监督站监制工程名称康桥珑棠坊 105#楼分部工程主体工程分项工程名称钢筋直螺纹连接交底内容1
作业准备(1)熟读设计图纸、规氾和技术标准,对加工及施工人员进仃技术父底
(2)所有钢筋必须有出厂合格证及复验报告,连接套筒应有出厂合格证,两端有保护套进行丝扣保护,进场时质检员应复检合格后方可用到工程上,钢筋直螺纹加工必须有检验记录
技术要求(1)钢筋先调直再下料,切口端面与钢筋轴线垂直,不得有马蹄形或挠曲,不得用气割下料
(2)钢筋下料时必须符合下列规定:a
设置在同一构件内同一截面受力钢筋的接头位置应相互错开
同一截面接头百分率不应超过 50%
接头端头距钢筋受弯点不得小于钢筋直径的 10 倍长度
钢筋连接套的砼保护层厚度应满足《混凝土结构设计规范》中受力钢筋砼保护层最小厚度的要求,且不得小于 15mm,连接套之间的横向净距不宜小于 25mm
施工程序与工艺流程3
1 施工程序原材检测 f 钢筋下料 f 丝头加工 f 钢筋连接(制安)

2 钢筋丝头加工工艺流程郑州市工程质量监督站监制技术负责人交底人接受人郑州市工程质量监督站监制工程名称康桥珑棠坊 105#楼分部工程主体工程分项工程名称钢筋直螺纹连接交底内容(1)钢筋端部平头使用钢筋切割机进行切割;(2)按照钢筋规格所需的调整试棒调整好滚丝头内孔最小尺寸;(3)按钢筋规格更换涨刀环,并按规定的丝头加工尺寸调整好剥肋加工尺寸:(4)调整剥肋挡块及滚轧行程开关位置,保证剥肋及滚轧螺纹的长度符合丝头加工尺寸的规定;标准型接头的丝头有效螺纹长度应不小于 1/2 连接套筒长度,且允许误差为+2P;(5)丝头加工时应用水性润滑液,不得使用油性润滑液;(6)钢筋丝头加工完毕经检验合格后,应立即带上丝头保护帽或拧上连接套筒,防止装卸钢筋时损坏丝头;4

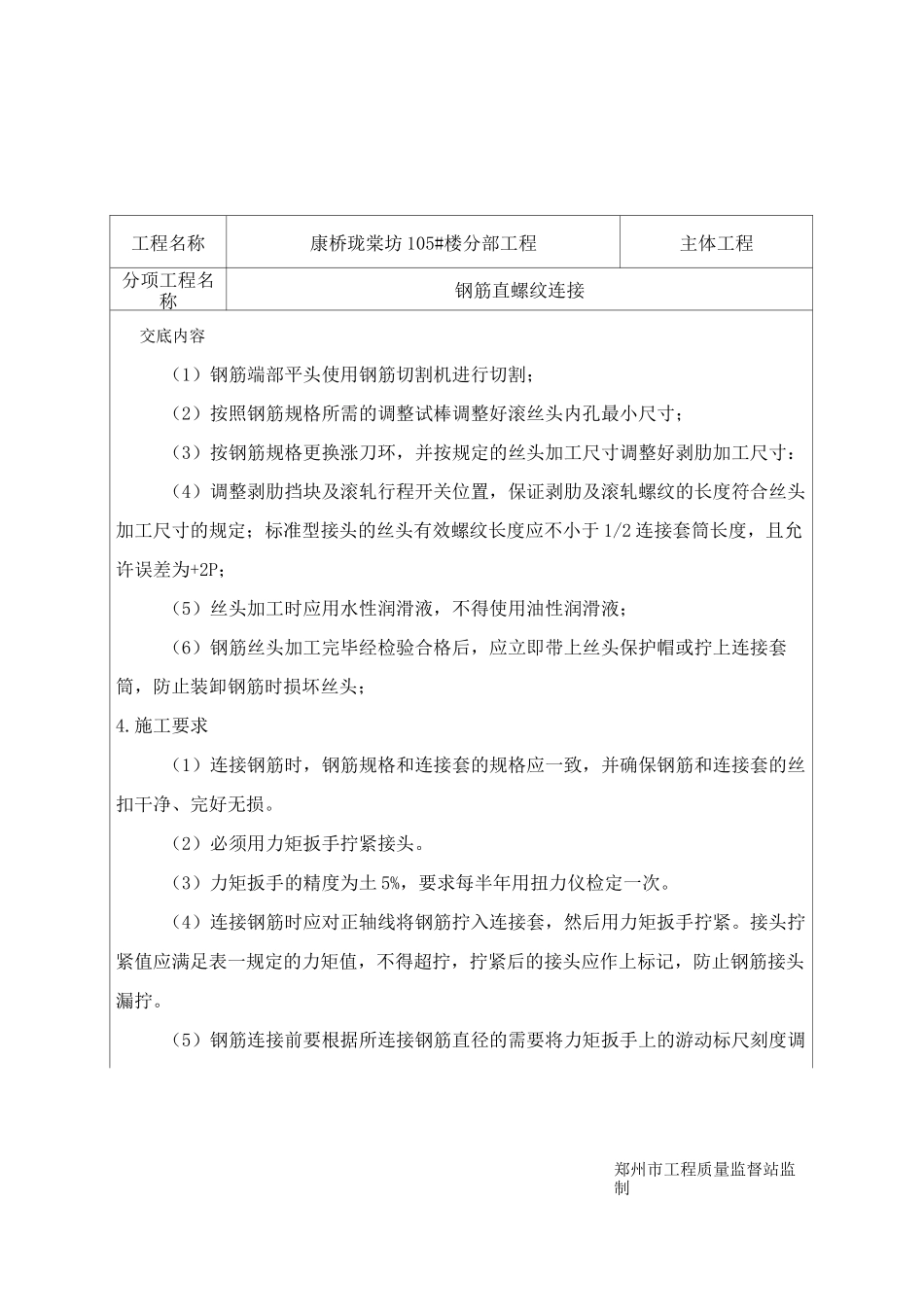

施工要求(1)连接钢筋时,钢筋规格和连接套的规格应一致,并
