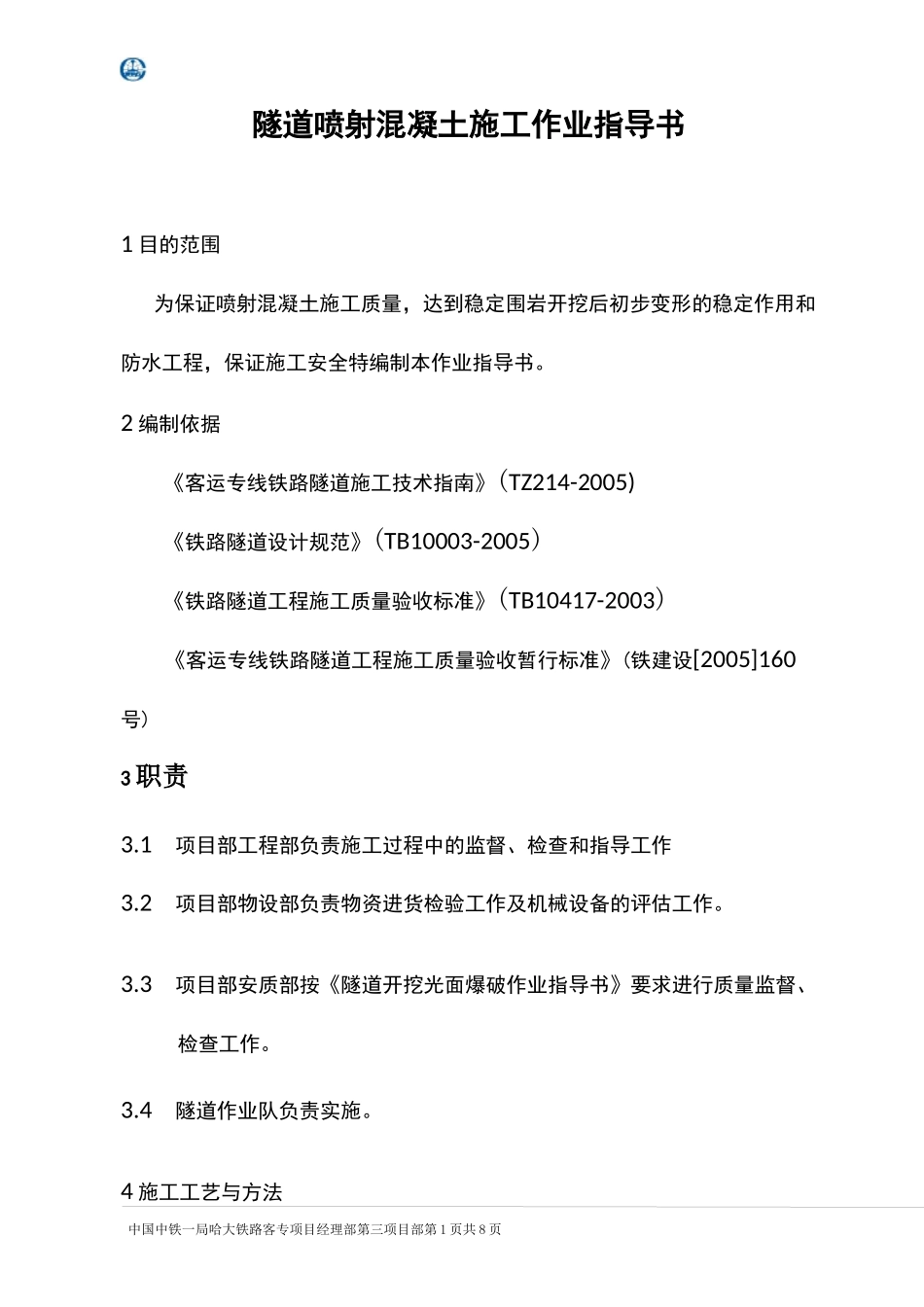

中国中铁一局哈大铁路客专项目经理部第三项目部第 1 页共 8 页隧道喷射混凝土施工作业指导书1 目的范围为保证喷射混凝土施工质量,达到稳定围岩开挖后初步变形的稳定作用和防水工程,保证施工安全特编制本作业指导书
2 编制依据《客运专线铁路隧道施工技术指南》(TZ214-2005)《铁路隧道设计规范》(TB10003-2005)《铁路隧道工程施工质量验收标准》(TB10417-2003)《客运专线铁路隧道工程施工质量验收暂行标准》(铁建设[2005]160号)3 职责3
1项目部工程部负责施工过程中的监督、检查和指导工作3
2项目部物设部负责物资进货检验工作及机械设备的评估工作
3项目部安质部按《隧道开挖光面爆破作业指导书》要求进行质量监督、检查工作
4隧道作业队负责实施
4 施工工艺与方法◎哈大铁路客运专线 TJ-1 标段 中国中铁一局哈大铁路客专项目经理部第三项目部第 2 页共 8 页中国中铁一局哈大铁路客专项目经理部第三项目部第 3 页共 8 页1

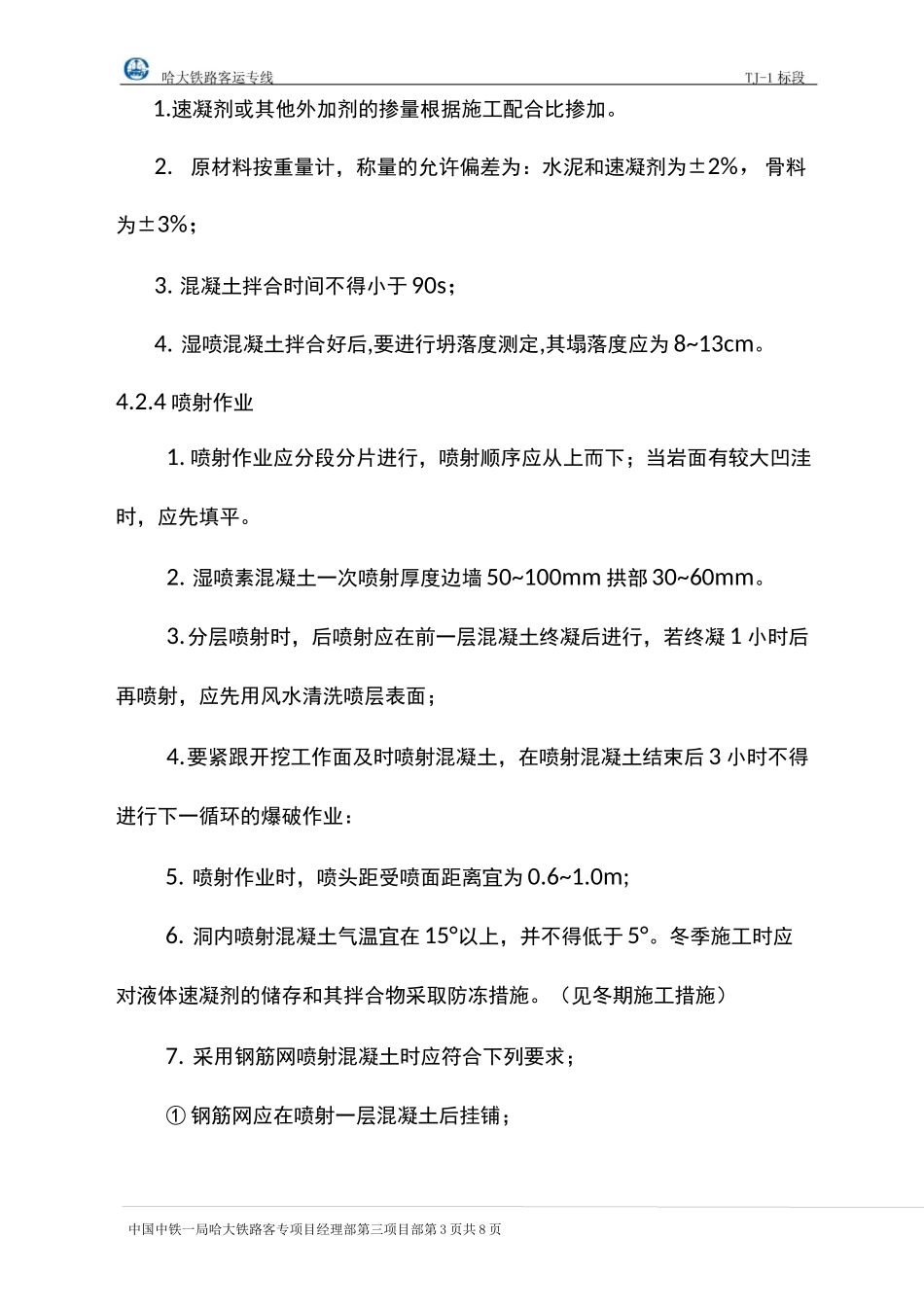

速凝剂或其他外加剂的掺量根据施工配合比掺加
原材料按重量计,称量的允许偏差为:水泥和速凝剂为±2%,骨料为±3%;3
混凝土拌合时间不得小于 90s;4
湿喷混凝土拌合好后,要进行坍落度测定,其塌落度应为 8~13cm
4 喷射作业1
喷射作业应分段分片进行,喷射顺序应从上而下;当岩面有较大凹洼时,应先填平
湿喷素混凝土一次喷射厚度边墙 50~100mm 拱部 30~60mm
分层喷射时,后喷射应在前一层混凝土终凝后进行,若终凝 1 小时后再喷射,应先用风水清洗喷层表面;4
要紧跟开挖工作面及时喷射混凝土,在喷射混凝土结束后 3 小时不得进行下一循环的爆破作业:5
喷射作业时,喷头距受喷面距离宜为 0
洞内喷射混凝土气温宜在 15°以上,并不得低于 5°
冬季施工时应对
