下载后可任意编辑学校项目土建施工管理组织设计1下载后可任意编辑某学校项目土建施工管理组织设计第一篇 项目土建施工管理规程第一章 四标段1

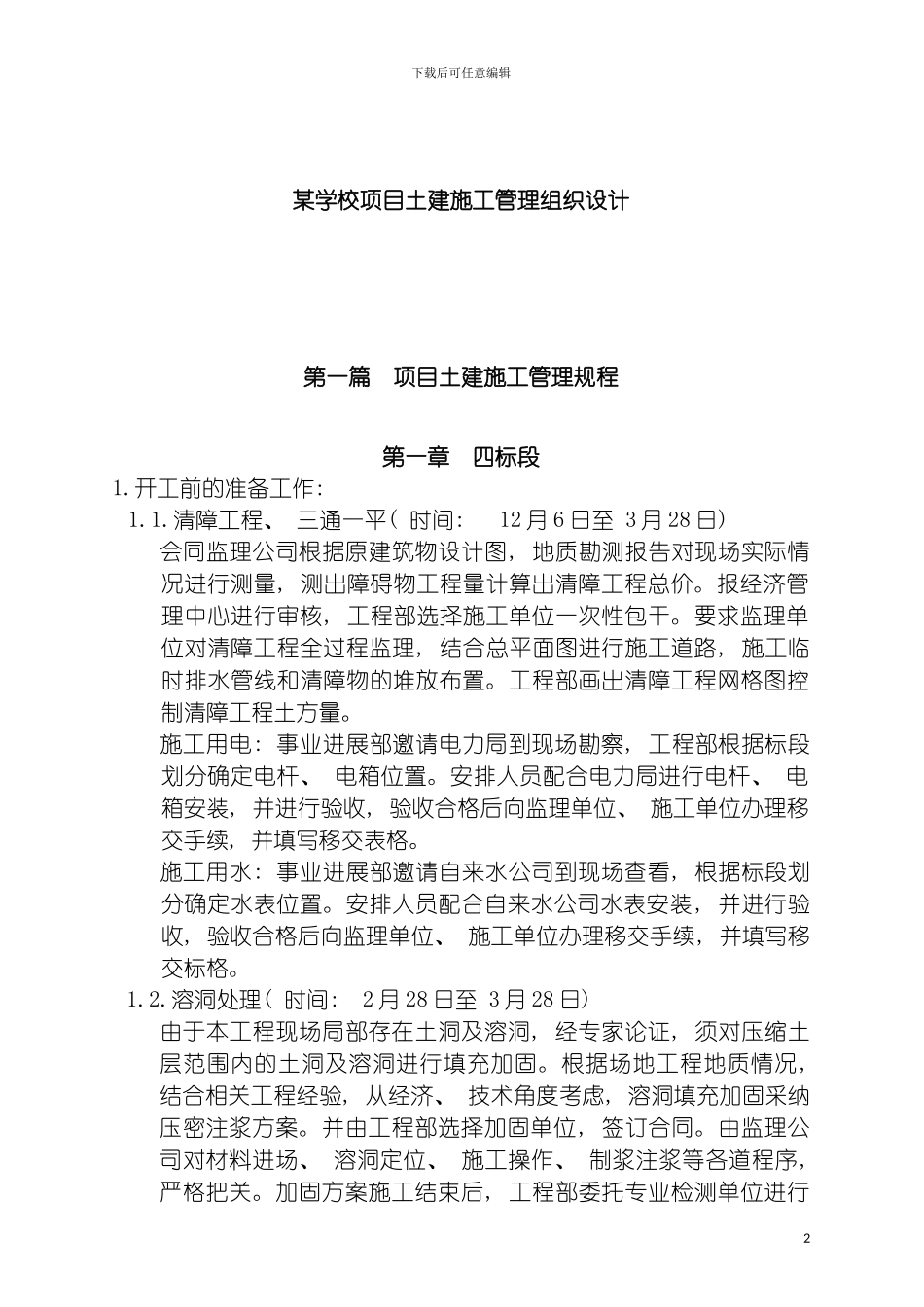

开工前的准备工作: 1
清障工程、 三通一平( 时间: 12 月 6 日至 3 月 28 日) 会同监理公司根据原建筑物设计图, 地质勘测报告对现场实际情况进行测量, 测出障碍物工程量计算出清障工程总价
报经济管理中心进行审核, 工程部选择施工单位一次性包干
要求监理单位对清障工程全过程监理, 结合总平面图进行施工道路, 施工临时排水管线和清障物的堆放布置
工程部画出清障工程网格图控制清障工程土方量
施工用电: 事业进展部邀请电力局到现场勘察, 工程部根据标段划分确定电杆、 电箱位置
安排人员配合电力局进行电杆、 电箱安装, 并进行验收, 验收合格后向监理单位、 施工单位办理移交手续, 并填写移交表格
施工用水: 事业进展部邀请自来水公司到现场查看, 根据标段划分确定水表位置
安排人员配合自来水公司水表安装, 并进行验收, 验收合格后向监理单位、 施工单位办理移交手续, 并填写移交标格
溶洞处理( 时间: 2 月 28 日至 3 月 28 日) 由于本工程现场局部存在土洞及溶洞, 经专家论证, 须对压缩土层范围内的土洞及溶洞进行填充加固
根据场地工程地质情况, 结合相关工程经验, 从经济、 技术角度考虑, 溶洞填充加固采纳压密注浆方案
并由工程部选择加固单位, 签订合同
由监理公司对材料进场、 溶洞定位、 施工操作、 制浆注浆等各道程序, 严格把关
加固方案施工结束后, 工程部委托专业检测单位进行2下载后可任意编辑检测, 检测数据请设计院、 监理单位、 加固施工单位及业主四方共同认证并签字

工程测量定位( 杭州市勘测设计讨论院) ( 时间: 3 月 2 日) 事业进展部请杭州市勘测设计讨论院于 3 月 2 日进行工程定
