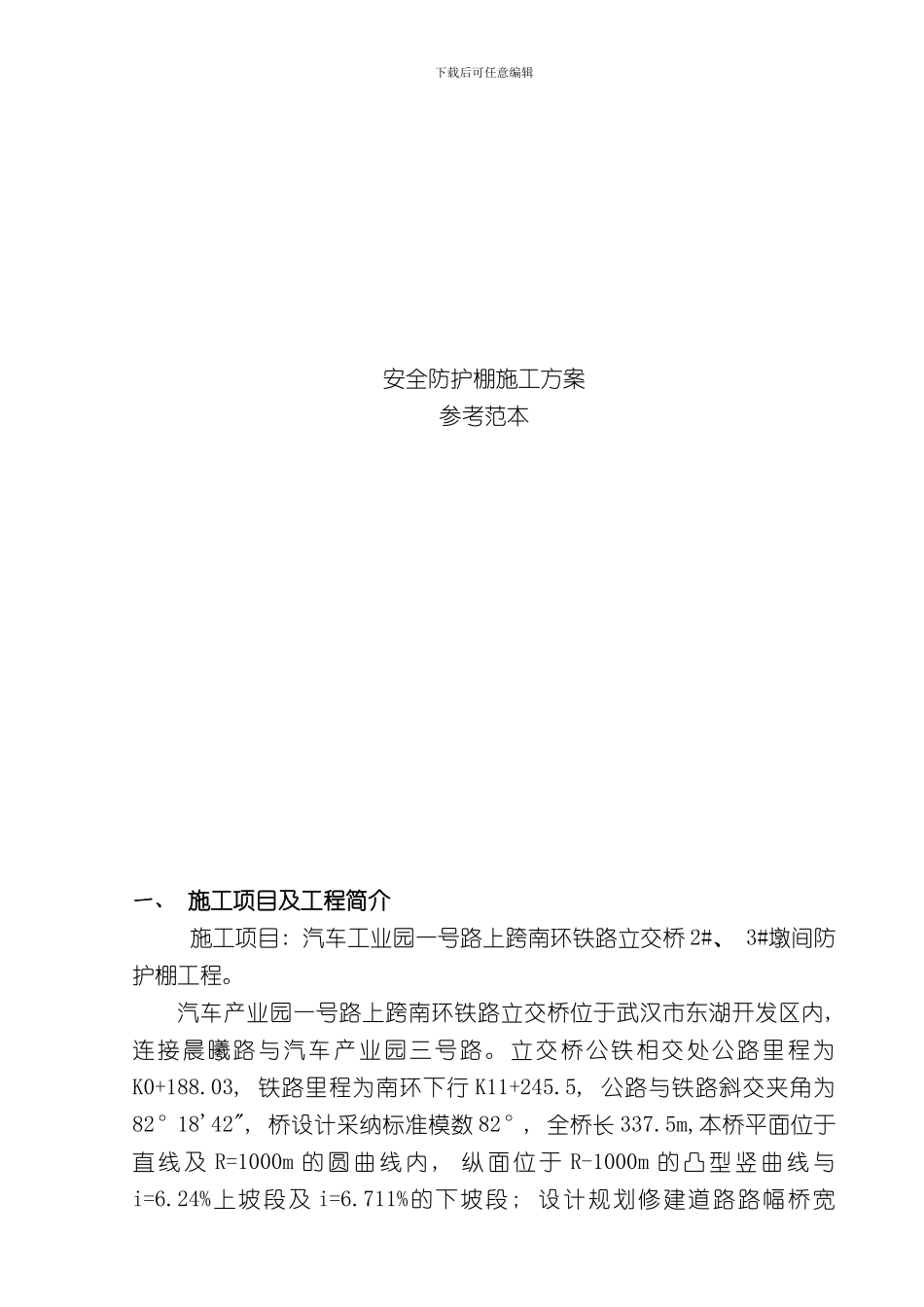

下载后可任意编辑安全防护棚施工方案参考范本一、 施工项目及工程简介施工项目: 汽车工业园一号路上跨南环铁路立交桥 2#、 3#墩间防护棚工程
汽车产业园一号路上跨南环铁路立交桥位于武汉市东湖开发区内, 连接晨曦路与汽车产业园三号路
立交桥公铁相交处公路里程为K0+188
03, 铁路里程为南环下行 K11+245
5, 公路与铁路斜交夹角为82°18'42", 桥设计采纳标准模数 82°, 全桥长 337
5m,本桥平面位于直 线 及 R=1000m 的 圆 曲 线 内 , 纵 面 位 于 R-1000m 的 凸 型 竖 曲 线 与i=6
24%上坡段及 i=6

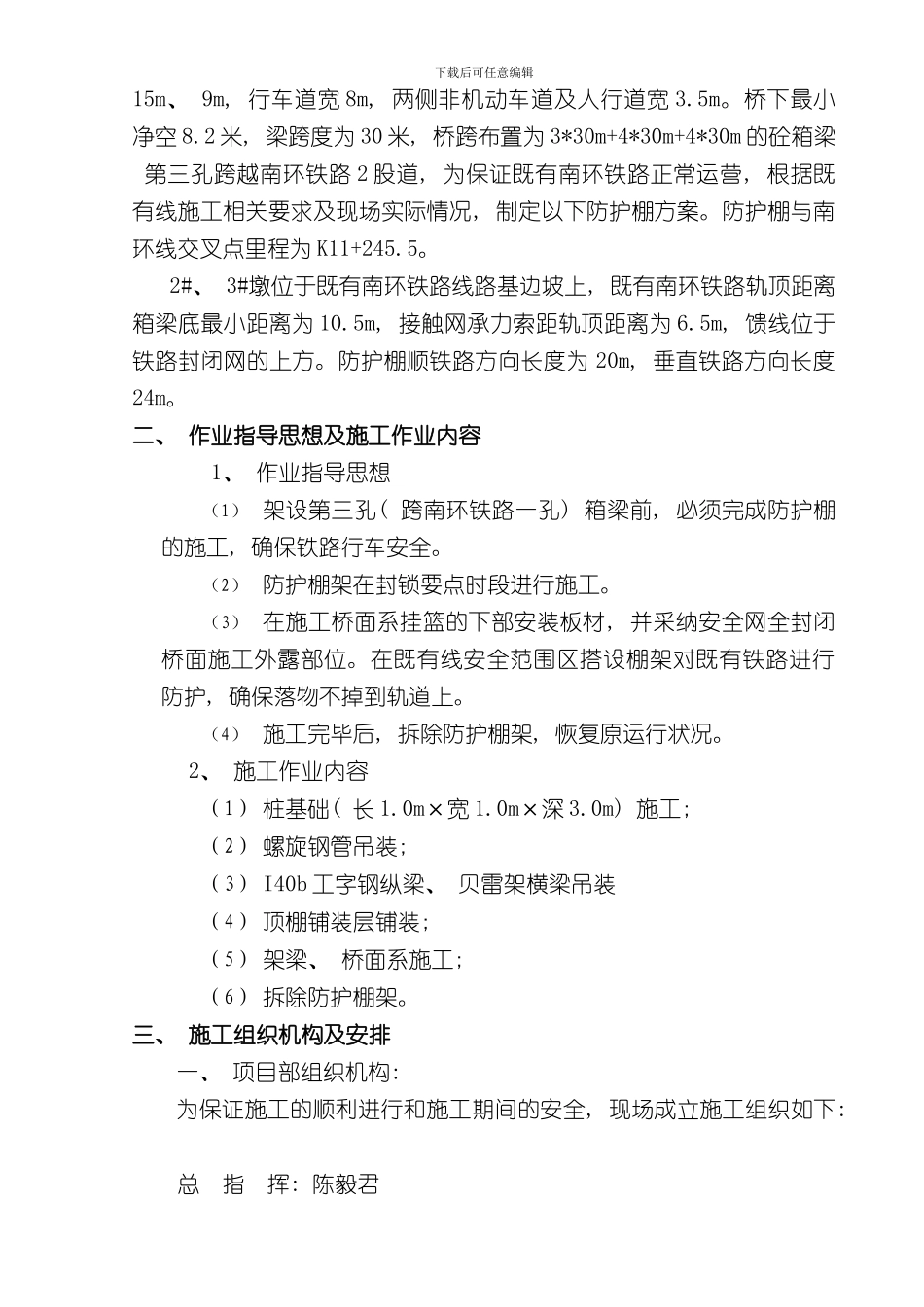

711%的下坡段; 设计规划修建道路路幅桥宽下载后可任意编辑15m、 9m, 行车道宽 8m, 两侧非机动车道及人行道宽 3
桥下最小净空 8
2 米, 梁跨度为 30 米, 桥跨布置为 3*30m+4*30m+4*30m 的砼箱梁 第三孔跨越南环铁路 2 股道, 为保证既有南环铁路正常运营, 根据既有线施工相关要求及现场实际情况, 制定以下防护棚方案
防护棚与南环线交叉点里程为 K11+245
2#、 3#墩位于既有南环铁路线路基边坡上, 既有南环铁路轨顶距离箱梁底最小距离为 10
5m, 接触网承力索距轨顶距离为 6
5m, 馈线位于铁路封闭网的上方
防护棚顺铁路方向长度为 20m, 垂直铁路方向长度24m

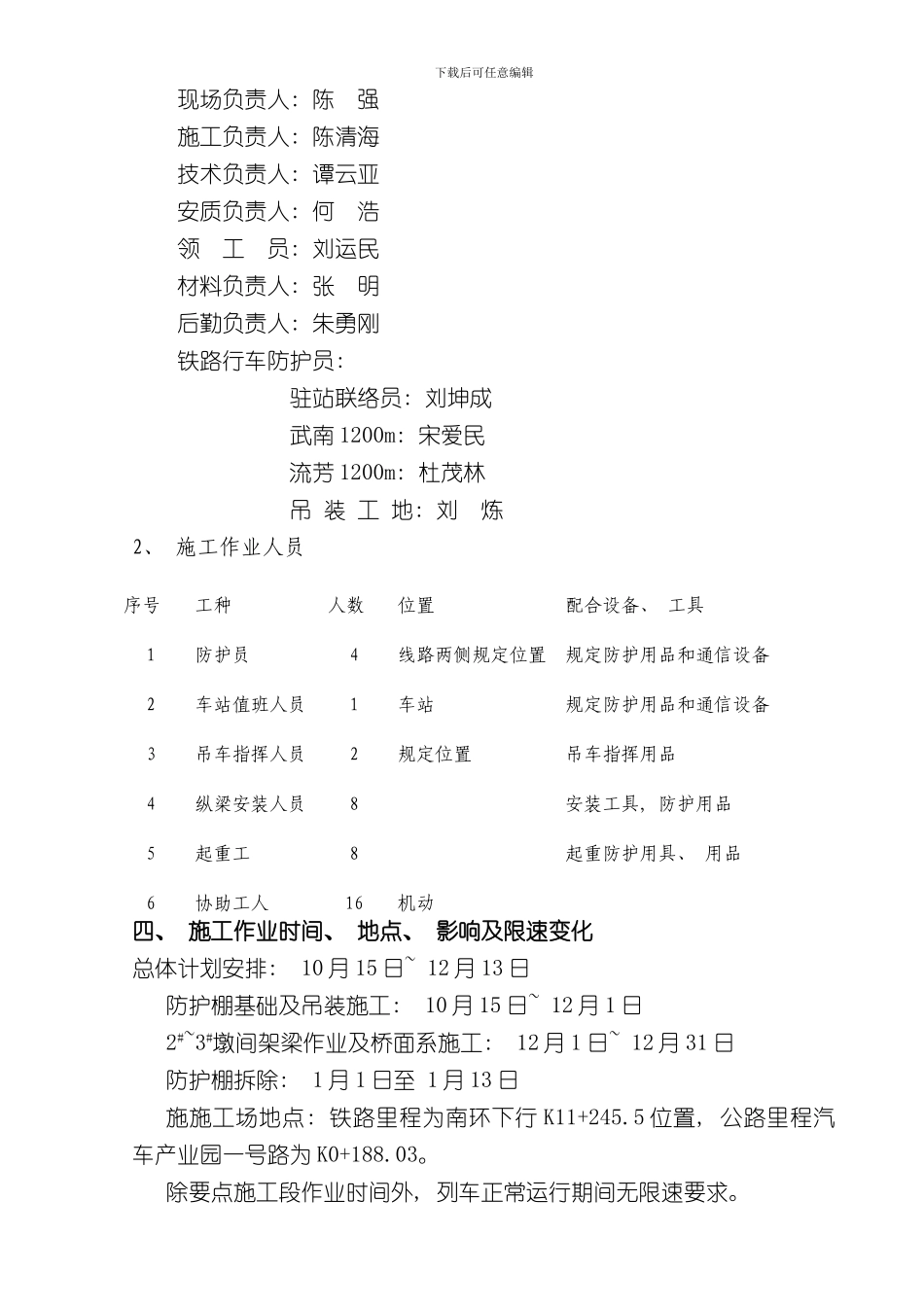

二、 作业指导思想及施工作业内容1、 作业指导思想(1) 架设第三孔( 跨南环铁路一孔) 箱梁前, 必须完成防护棚的施工, 确保铁路行车安全
(2) 防护棚架在封锁要点时段进行施工
(3) 在施工桥面系挂篮的下部安装板材, 并采纳安全网全封闭桥面施工外露部位
在既有线安全范围区搭设棚架对既有铁路进行防护, 确保落物不掉到轨道上
(4) 施工完毕后, 拆除防护棚架, 恢复原运行状况
