下载后可任意编辑室内移动式操作平台施工方案( 钢管扣件式) 1 工程概况 上海中盐嘉青盐业有限公司库房办公楼工程底层高 4
2m, 二层净高 4
2m, 因装饰批腻子及水电安装施工需要 , 拟采纳Ф48×3
5 钢管搭设移动式操作平台 8 个
2 编制依据2
1 JGJ80—91 建筑施工高处作业安全技术法律规范
2 JGJ130— 建筑施工扣件式钢管脚手架安全技术法律规范
3 建设部 建质[ ]82 号 建筑工程防高处坠落事故若干规定
3 搭设技术与工序3

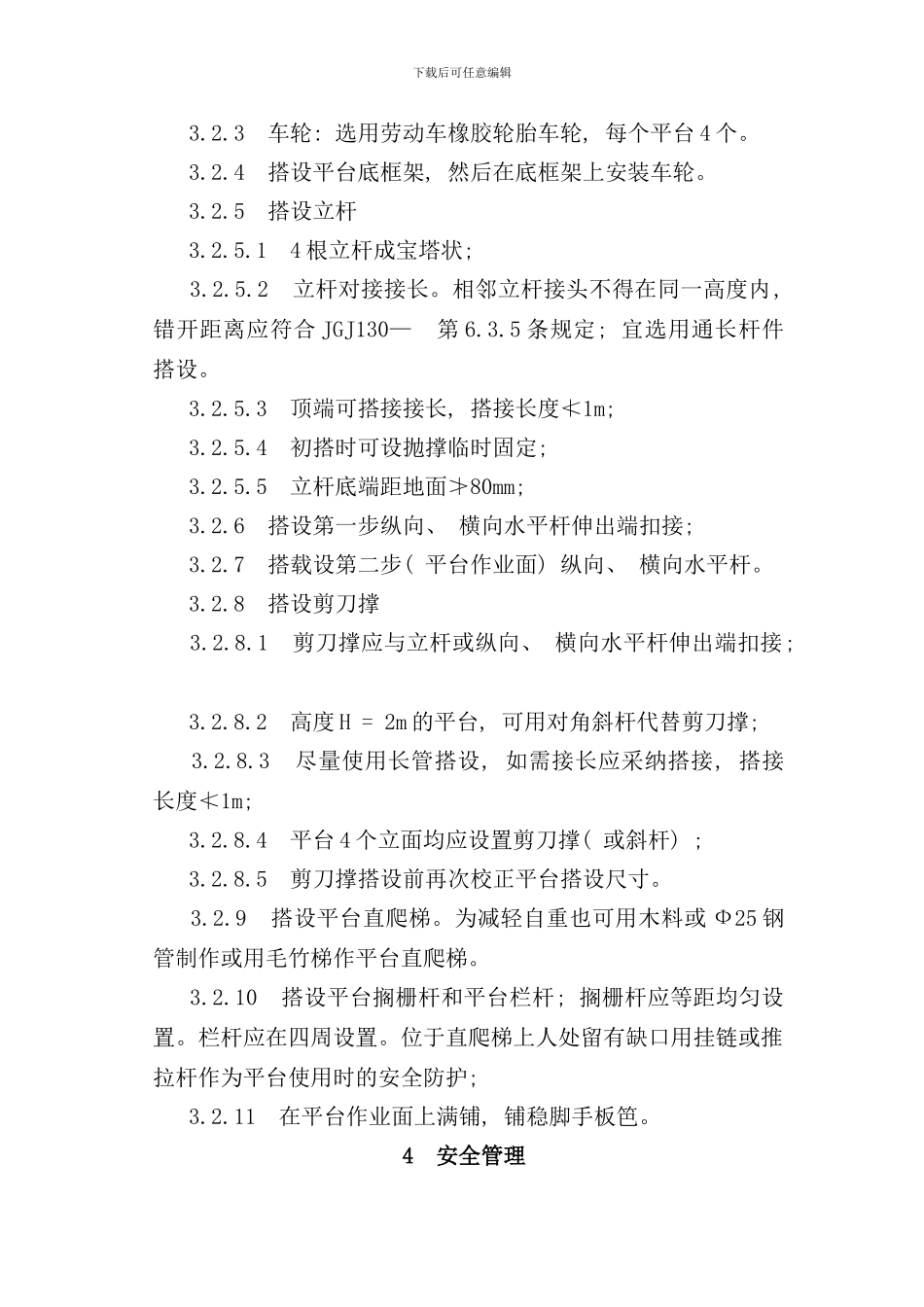

1 搭设尺寸 3
1 搭设高度:(1)H = 3m 3
2 平台面积:(1)3
3 搁栅杆间距:350~400mm 3
4 爬梯踏杆间距: = 400m 3
5 栏杆高度: 1
6 脚手板: (1)竹笆 (2)九夹大板 (3)δ=30mm 木脚手板、 b(宽) = 200mm3
2 平台搭设 3
1 对拟用的钢管、 扣件、 脚手板等材料进行检查、 验收、 合格者使用
2 按附图搭设
下载后可任意编辑 3
3 车轮: 选用劳动车橡胶轮胎车轮, 每个平台 4 个
4 搭设平台底框架, 然后在底框架上安装车轮
5 搭设立杆 3
1 4 根立杆成宝塔状; 3
2 立杆对接接长
相邻立杆接头不得在同一高度内, 错开距离应符合 JGJ130— 第 6
5 条规定; 宜选用通长杆件搭设
3 顶端可搭接接长, 搭接长度≮1m; 3
4 初搭时可设抛撑临时固定; 3
5 立杆底端距地面≯80mm; 3
6 搭设第一步纵向、 横向水平杆伸出端扣接; 3
7 搭载设第二步( 平台作业面) 纵向、 横向水平杆
8 搭设剪刀撑 3

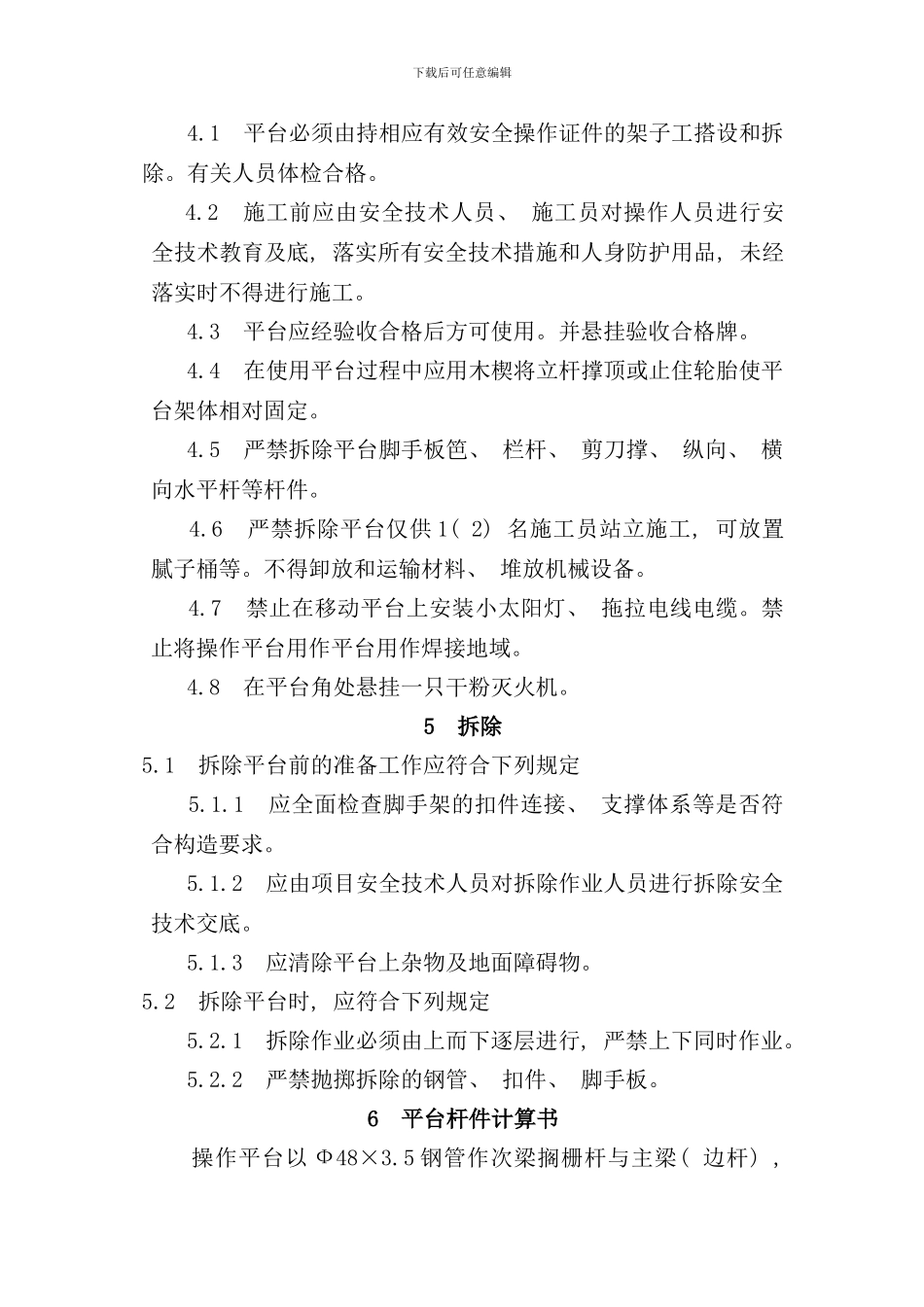

1 剪刀撑应与立杆或纵向、
