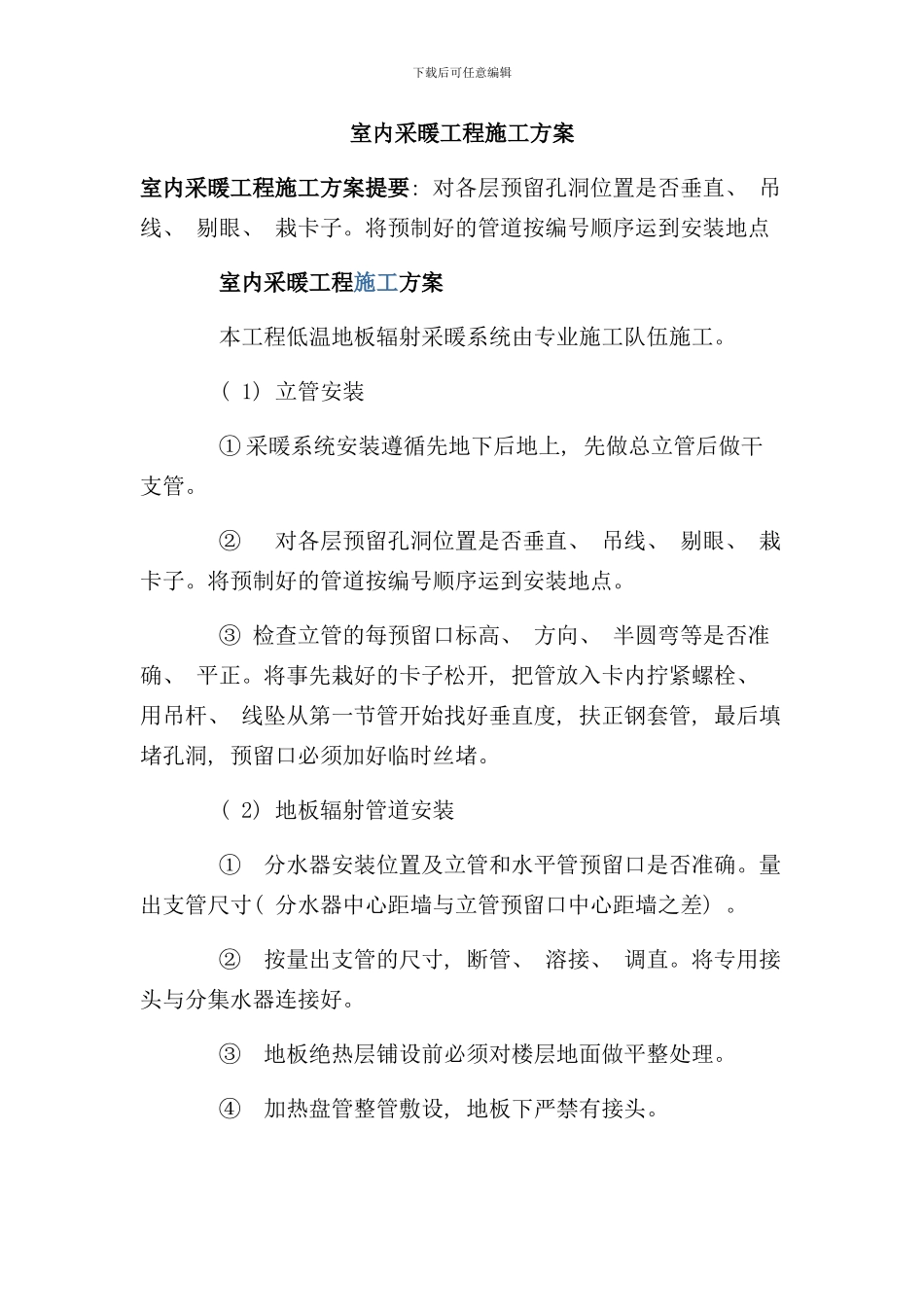

将预制好的管道按编号顺序运到安装地点 室内采暖工程施工方案 本工程低温地板辐射采暖系统由专业施工队伍施工
( 1) 立管安装 ① 采暖系统安装遵循先地下后地上, 先做总立管后做干支管
② 对各层预留孔洞位置是否垂直、 吊线、 剔眼、 栽卡子
将预制好的管道按编号顺序运到安装地点
③ 检查立管的每预留口标高、 方向、 半圆弯等是否准确、 平正
将事先栽好的卡子松开, 把管放入卡内拧紧螺栓、 用吊杆、 线坠从第一节管开始找好垂直度, 扶正钢套管, 最后填堵孔洞, 预留口必须加好临时丝堵
( 2) 地板辐射管道安装 ① 分水器安装位置及立管和水平管预留口是否准确
量出支管尺寸( 分水器中心距墙与立管预留口中心距墙之差)
② 按量出支管的尺寸, 断管、 溶接、 调直
将专用接头与分集水器连接好
③ 地板绝热层铺设前必须对楼层地面做平整处理
④ 加热盘管整管敷设, 地板下严禁有接头

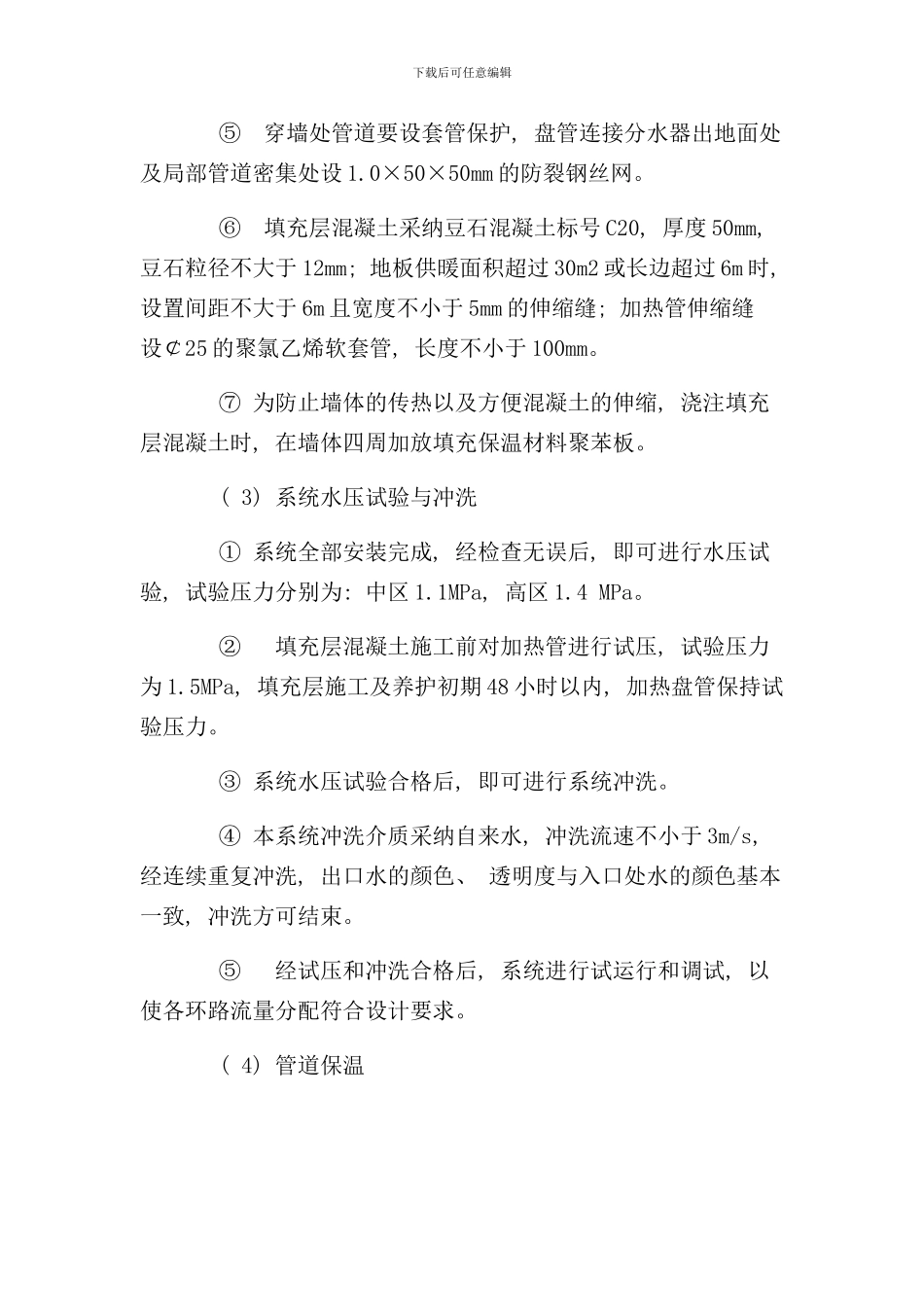

下载后可任意编辑 ⑤ 穿墙处管道要设套管保护, 盘管连接分水器出地面处及局部管道密集处设 1
0×50×50mm 的防裂钢丝网
⑥ 填充层混凝土采纳豆石混凝土标号 C20, 厚度 50mm, 豆石粒径不大于 12mm; 地板供暖面积超过 30m2 或长边超过 6m 时, 设置间距不大于 6m 且宽度不小于 5mm 的伸缩缝; 加热管伸缩缝设¢25 的聚氯乙烯软套管, 长度不小于 100mm
⑦ 为防止墙体的传热以及方便混凝土的伸缩, 浇注填充层混凝土时, 在墙体四周加放填充保温材料聚苯板

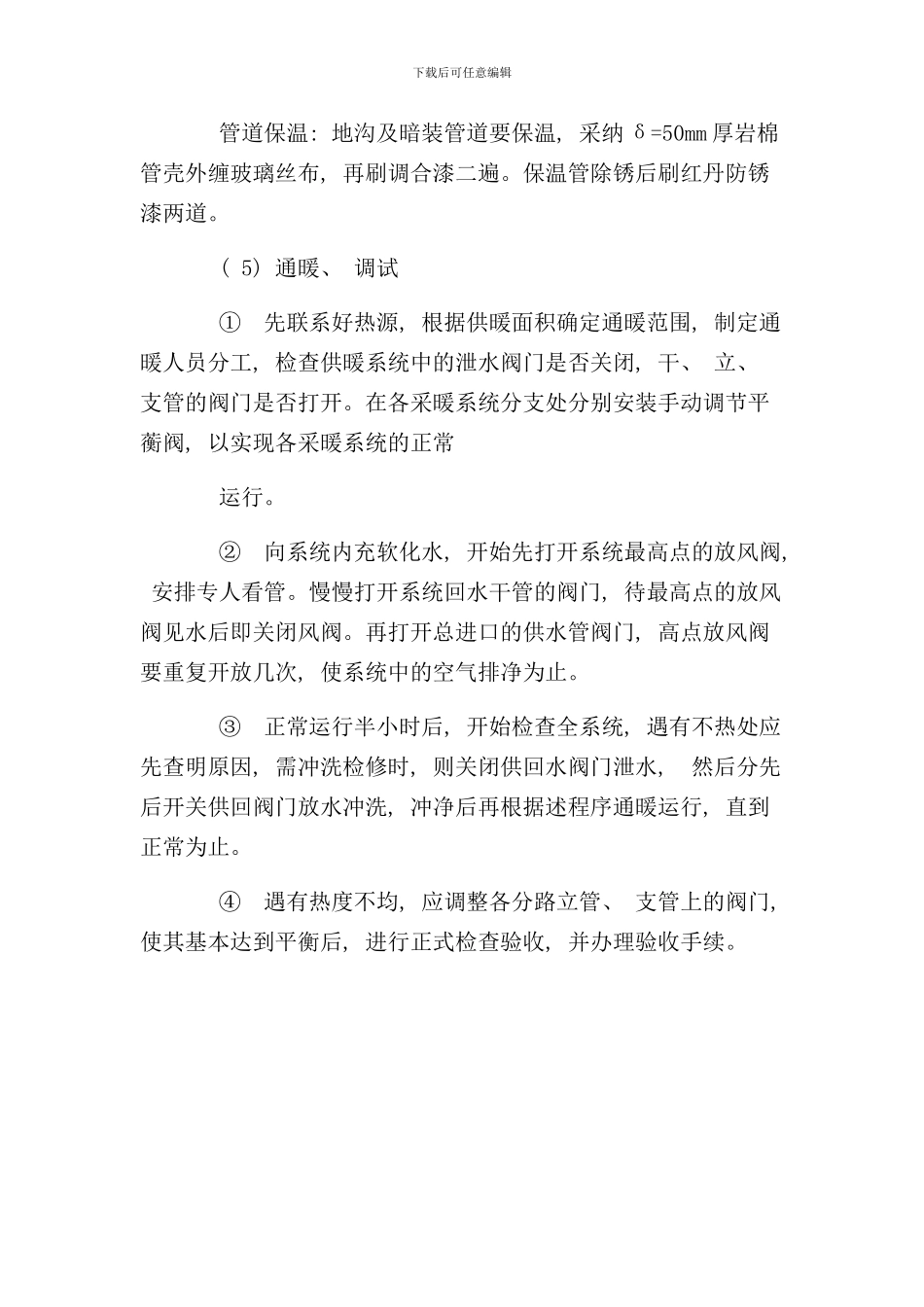

( 3) 系统水压试验与冲洗 ① 系统全部安装完成, 经检查无误后, 即可进行水压试验, 试验压力分别为: 中区 1
1MPa, 高区 1
② 填充层混凝土施工前对加热
