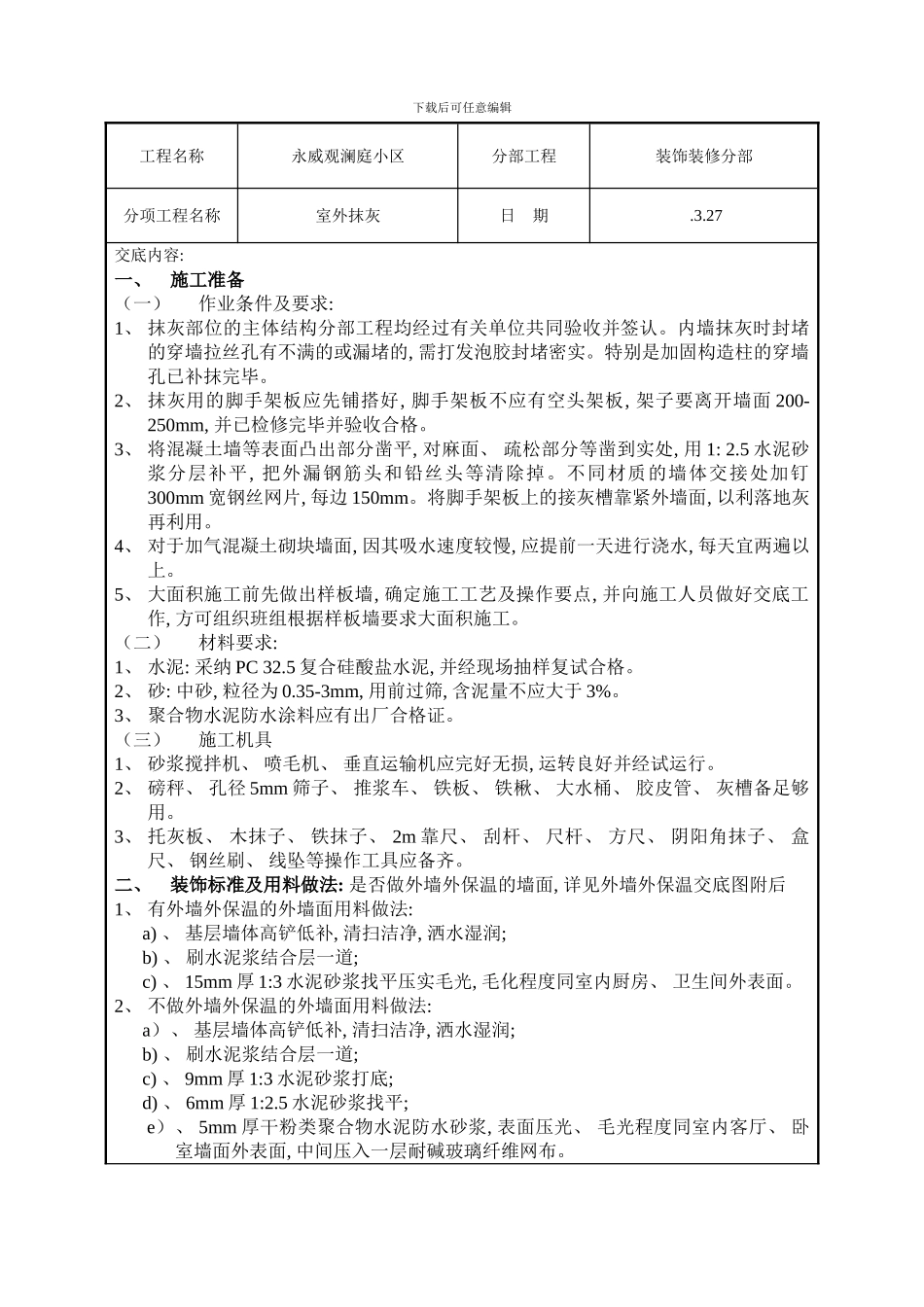

下载后可任意编辑工程名称永威观澜庭小区分部工程装饰装修分部分项工程名称室外抹灰日 期
27交底内容: 一、施工准备(一)作业条件及要求: 1、 抹灰部位的主体结构分部工程均经过有关单位共同验收并签认
内墙抹灰时封堵的穿墙拉丝孔有不满的或漏堵的, 需打发泡胶封堵密实
特别是加固构造柱的穿墙孔已补抹完毕
2、 抹灰用的脚手架板应先铺搭好, 脚手架板不应有空头架板, 架子要离开墙面 200-250mm, 并已检修完毕并验收合格
3、 将混凝土墙等表面凸出部分凿平, 对麻面、 疏松部分等凿到实处, 用 1: 2
5 水泥砂浆分层补平, 把外漏钢筋头和铅丝头等清除掉
不同材质的墙体交接处加钉300mm 宽钢丝网片, 每边 150mm
将脚手架板上的接灰槽靠紧外墙面, 以利落地灰再利用
4、 对于加气混凝土砌块墙面, 因其吸水速度较慢, 应提前一天进行浇水, 每天宜两遍以上
5、 大面积施工前先做出样板墙, 确定施工工艺及操作要点, 并向施工人员做好交底工作, 方可组织班组根据样板墙要求大面积施工
(二)材料要求: 1、 水泥: 采纳 PC 32
5 复合硅酸盐水泥, 并经现场抽样复试合格
2、 砂: 中砂, 粒径为 0
35-3mm, 用前过筛, 含泥量不应大于 3%
3、 聚合物水泥防水涂料应有出厂合格证
(三)施工机具1、 砂浆搅拌机、 喷毛机、 垂直运输机应完好无损, 运转良好并经试运行
2、 磅秤、 孔径 5mm 筛子、 推浆车、 铁板、 铁楸、 大水桶、 胶皮管、 灰槽备足够用
3、 托灰板、 木抹子、 铁抹子、 2m 靠尺、 刮杆、 尺杆、 方尺、 阴阳角抹子、 盒尺、 钢丝刷、 线坠等操作工具应备齐

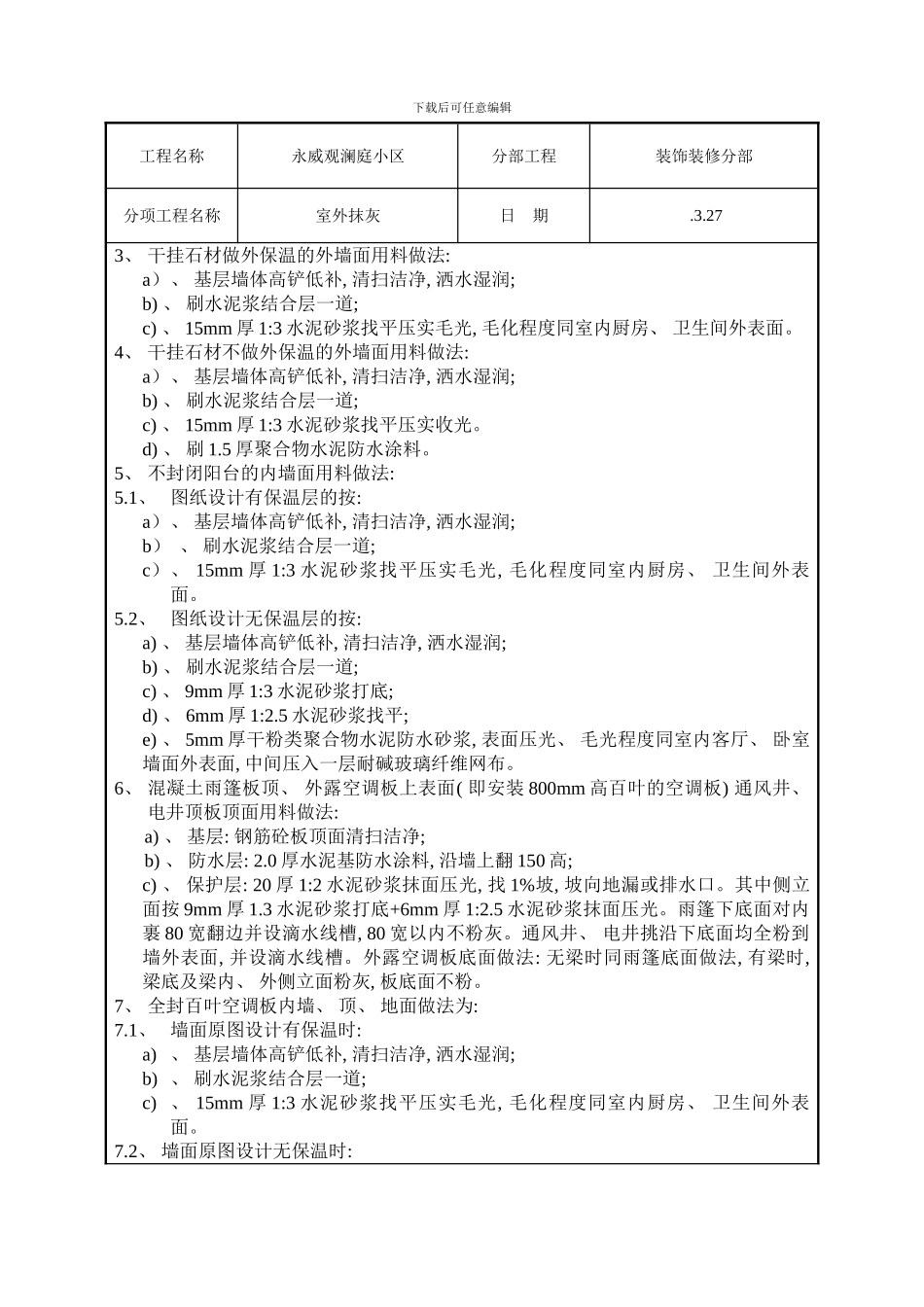

二、装饰标准及用料做法: 是否做外墙外保温的墙面, 详见外墙外保温交底图附后1、 有外墙外保温的外墙面用料做法: a) 、 基层墙体高铲低补, 清扫洁净, 洒水湿润;
