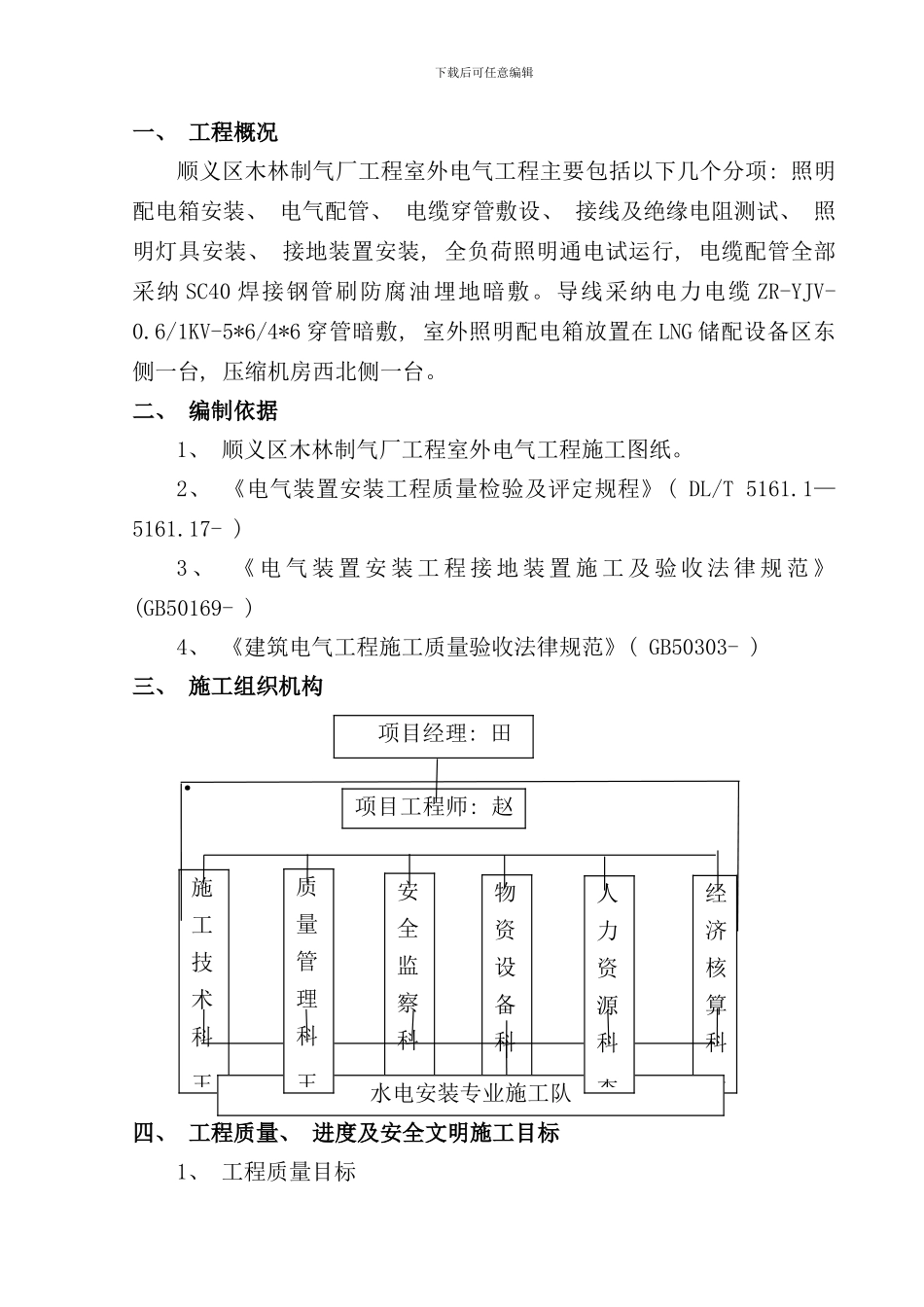

下载后可任意编辑一、 工程概况顺义区木林制气厂工程室外电气工程主要包括以下几个分项: 照明配电箱安装、 电气配管、 电缆穿管敷设、 接线及绝缘电阻测试、 照明灯具安装、 接地装置安装, 全负荷照明通电试运行, 电缆配管全部采纳 SC40 焊接钢管刷防腐油埋地暗敷
导线采纳电力电缆 ZR-YJV-0
6/1KV-5*6/4*6 穿管暗敷, 室外照明配电箱放置在 LNG 储配设备区东侧一台, 压缩机房西北侧一台
二、 编制依据1、 顺义区木林制气厂工程室外电气工程施工图纸
2、 《电气装置安装工程质量检验及评定规程》( DL/T 5161
1—5161
17- ) 3 、 《 电 气 装 置 安 装 工 程 接 地 装 置 施 工 及 验 收 法 律 规 范 》(GB50169- )4、 《建筑电气工程施工质量验收法律规范》( GB50303- ) 三、 施工组织机构 · 四、 工程质量、 进度及安全文明施工目标1、 工程质量目标项目经理: 田艳海项目工程师: 赵炜施工技术科王安全监察科何物资设备科石经济核算科陈水电安装专业施工队质量管理科王人力资源科李下载后可任意编辑1
1 工程质量优良, 实现工程”零缺陷”移交
2 建筑工程: 分项及分部工程合格率为 100%, 单位工程优良率100%, 观感得分率≥95%( 国标: 90%) ; 安装工程: 分项及分部工程合格率为 100%, 单位工程优良率为 100%
示范工艺推广应用率 90%以上
建筑工程外观及电气安装工艺优良
2、 工程进度目标: 根据厂区道路施工进度而定, 保证不影响整体施工进度计划, 在工程指定时间完成目标
3、 安全文明施工目标3
1 消灭轻伤, 杜绝人身伤、 亡事故, 事故频率零目标
2 杜绝重大生产性交通事故
3 杜绝重大火灾事故, 杜绝各种习惯性违章

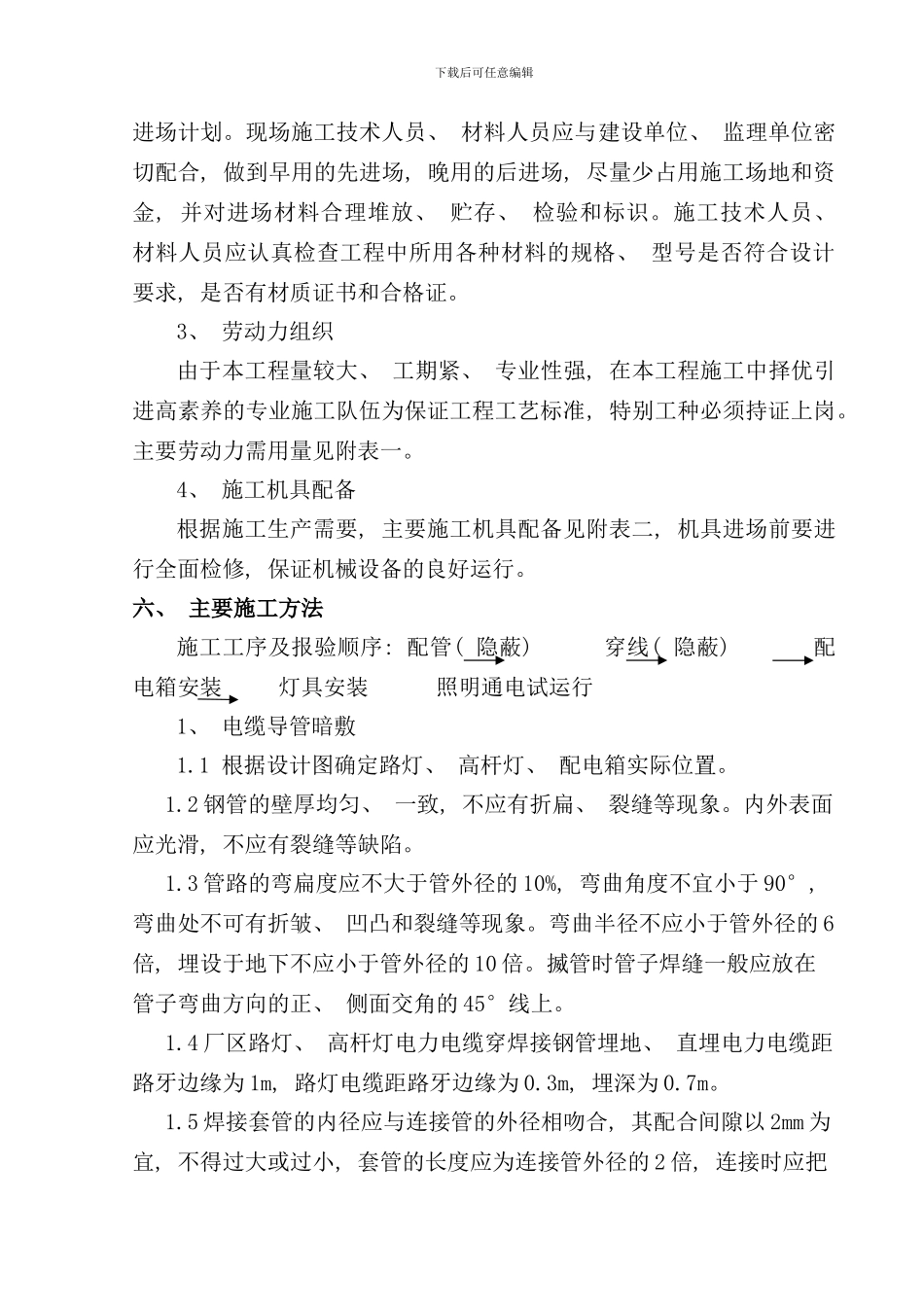

五、 施工部署1、 技术准备1
