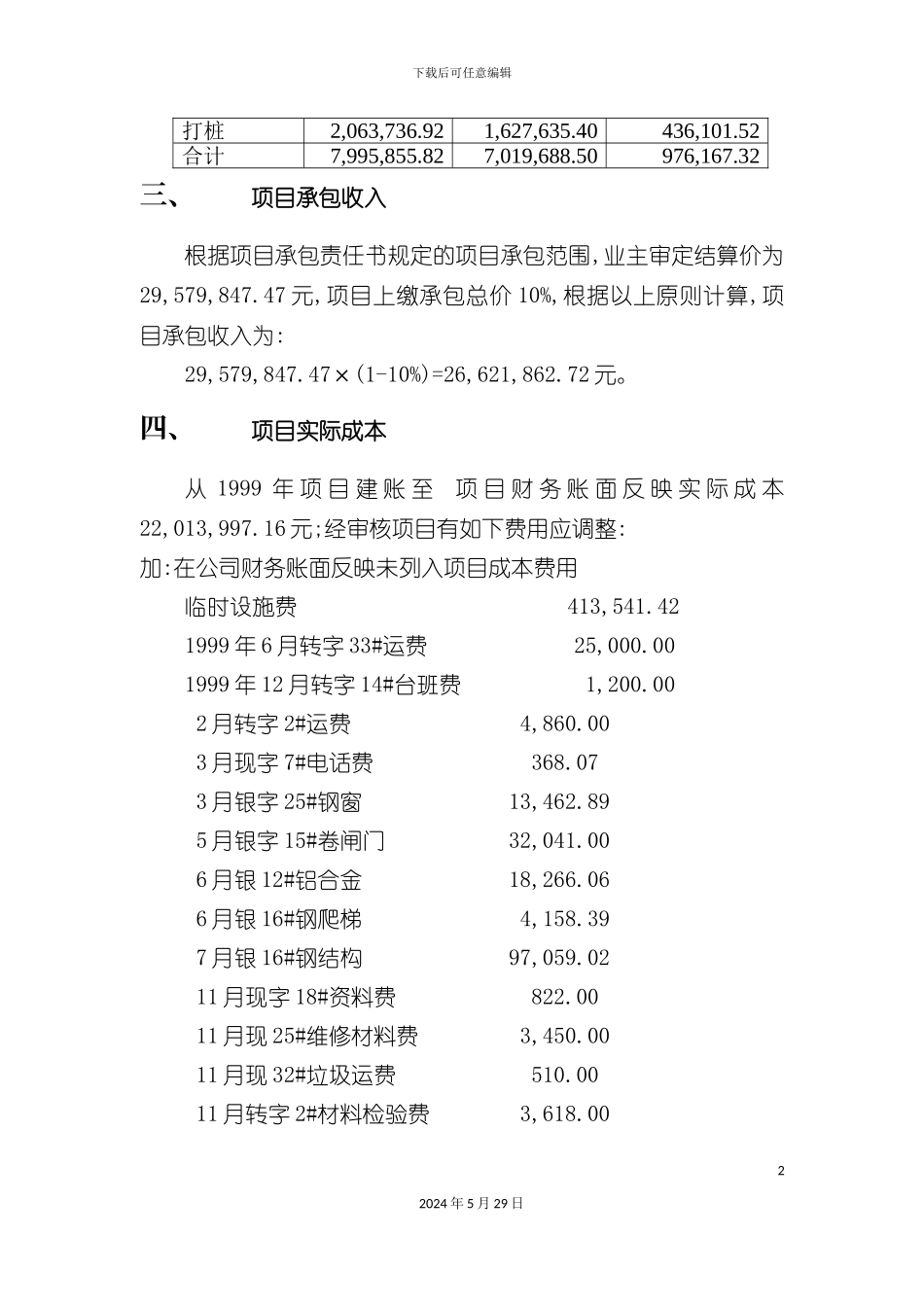

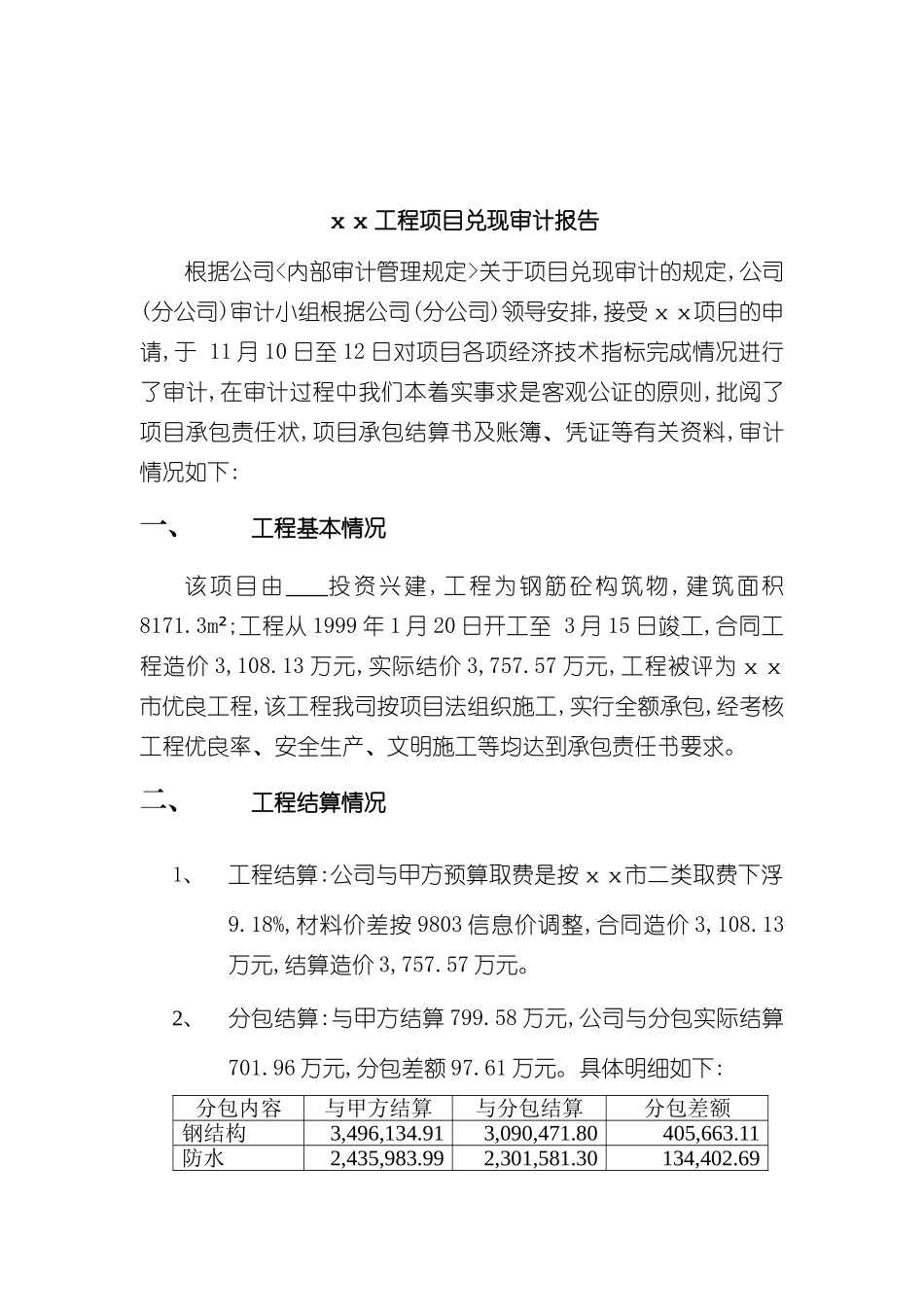

下载后可任意编辑工程项目兑现审计报告方案12024 年 5 月 29 日 ⅹⅹ 工程项目兑现审计报告根据公司<内部审计管理规定>关于项目兑现审计的规定,公司(分公司)审计小组根据公司(分公司)领导安排,接受ⅹⅹ项目的申请,于 11 月 10 日至 12 日对项目各项经济技术指标完成情况进行了审计,在审计过程中我们本着实事求是客观公证的原则,批阅了项目承包责任状,项目承包结算书及账簿、凭证等有关资料,审计情况如下:一、工程基本情况该项目由 投资兴建,工程为钢筋砼构筑物 ,建筑面积8171.3m ;² 工程从 1999 年 1 月 20 日开工至 3 月 15 日竣工,合同工程造价 3,108.13 万元,实际结价 3,757.57 万元,工程被评为ⅹⅹ市优良工程,该工程我司按项目法组织施工,实行全额承包,经考核工程优良率、安全生产、文明施工等均达到承包责任书要求。二、工程结算情况1、工程结算:公司与甲方预算取费是按ⅹⅹ市二类取费下浮9.18%,材料价差按 9803 信息价调整,合同造价 3,108.13万元,结算造价 3,757.57 万元。2、分包结算:与甲方结算 799.58 万元,公司与分包实际结算701.96 万元,分包差额 97.61 万元。具体明细如下:分包内容与甲方结算与分包结算分包差额钢结构3,496,134.913,090,471.80405,663.11防水2,435,983.992,301,581.30134,402.69下载后可任意编辑打桩2,063,736.921,627,635.40436,101.52合计7,995,855.827,019,688.50976,167.32三、项目承包收入根据项目承包责任书规定的项目承包范围,业主审定结算价为29,579,847.47 元,项目上缴承包总价 10%,根据以上原则计算,项目承包收入为:29,579,847.47×(1-10%)=26,621,862.72 元。四、项目实际成本从 1999 年 项 目 建 账 至 项 目 财 务 账 面 反 映 实 际 成 本22,013,997.16 元;经审核项目有如下费用应调整:加:在公司财务账面反映未列入项目成本费用临时设施费 413,541.421999 年 6 月转字 33#运费 25,000.001999 年 12 月转字 14#台班费 1,200.00 2 月转字 2#运费 4,860.00 3 月现字 7#电话费 368.07 3 月银字 25#钢窗 13,462.89 5 月银字 15#卷闸门 32,041.00 6 月银 12#铝合金 18,266.06 6 月银 16#钢爬梯 4,158.39 7 月银 16#钢结构 97,059.02 11 月现字 18#资料费 822.00 11 月现 25#维修材料费 3,450.00 11 月现 32#垃圾运费 510.00 11 月转字 2#材料检验费 3,618.0022024 年 5 月 29...
