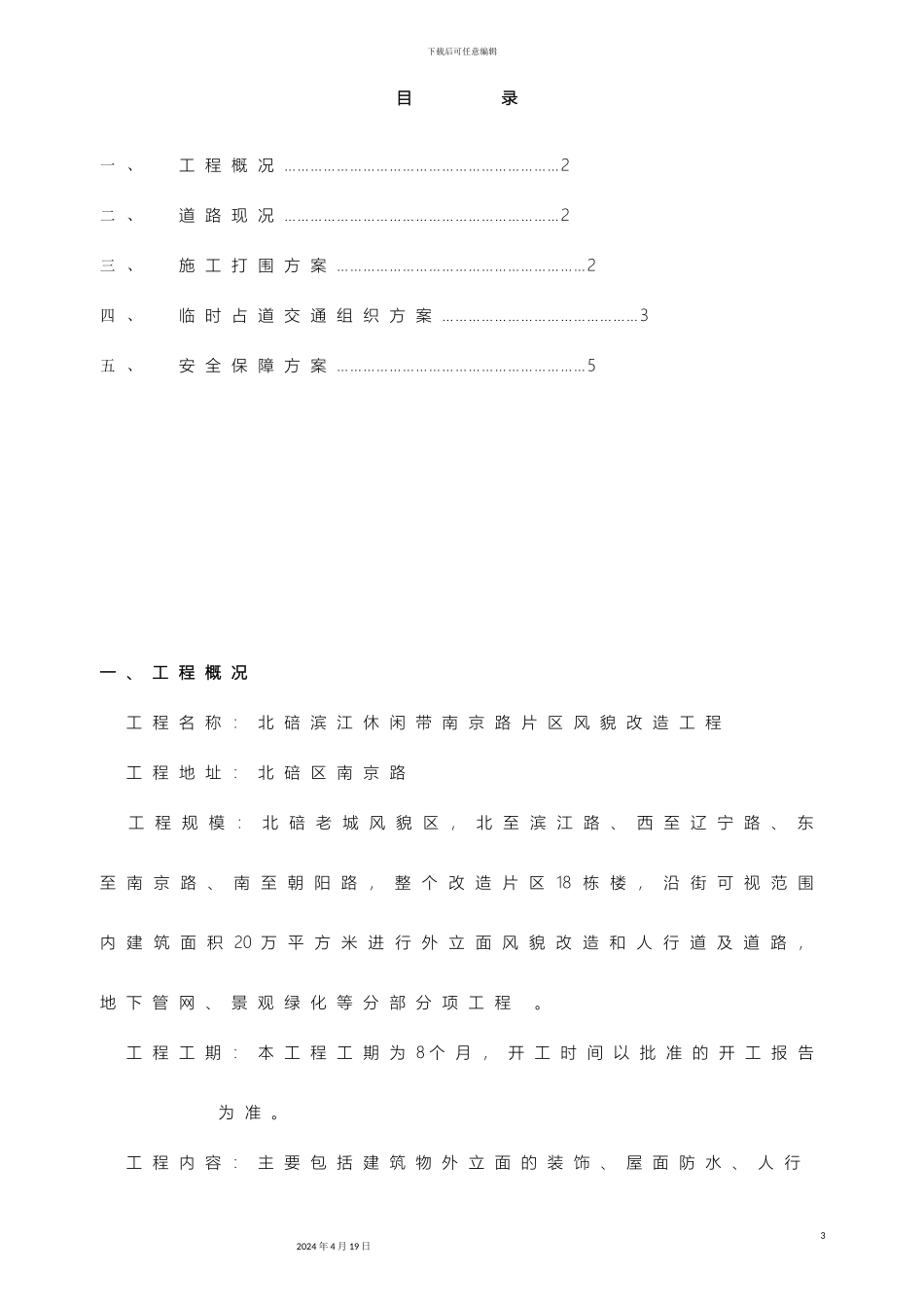

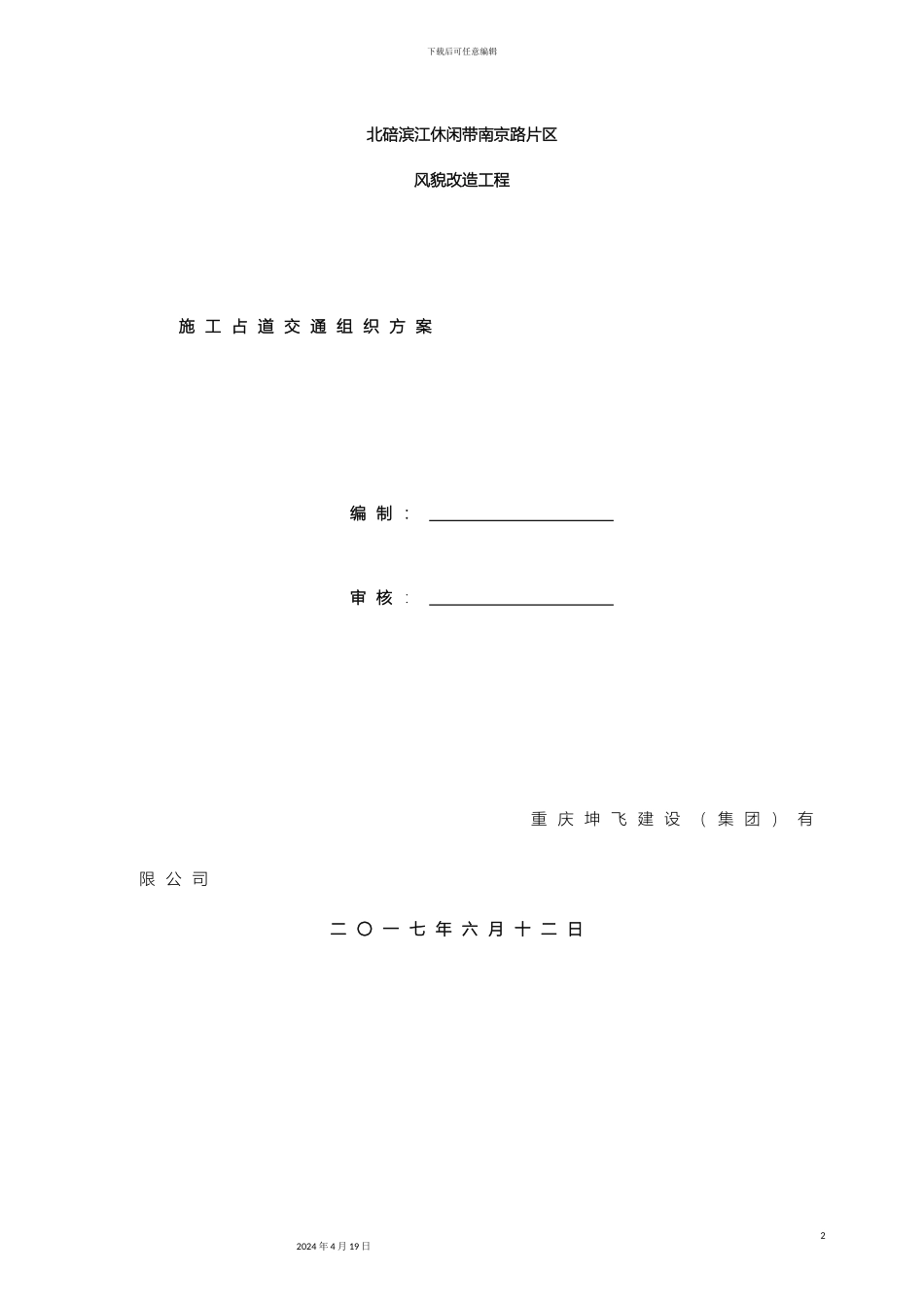

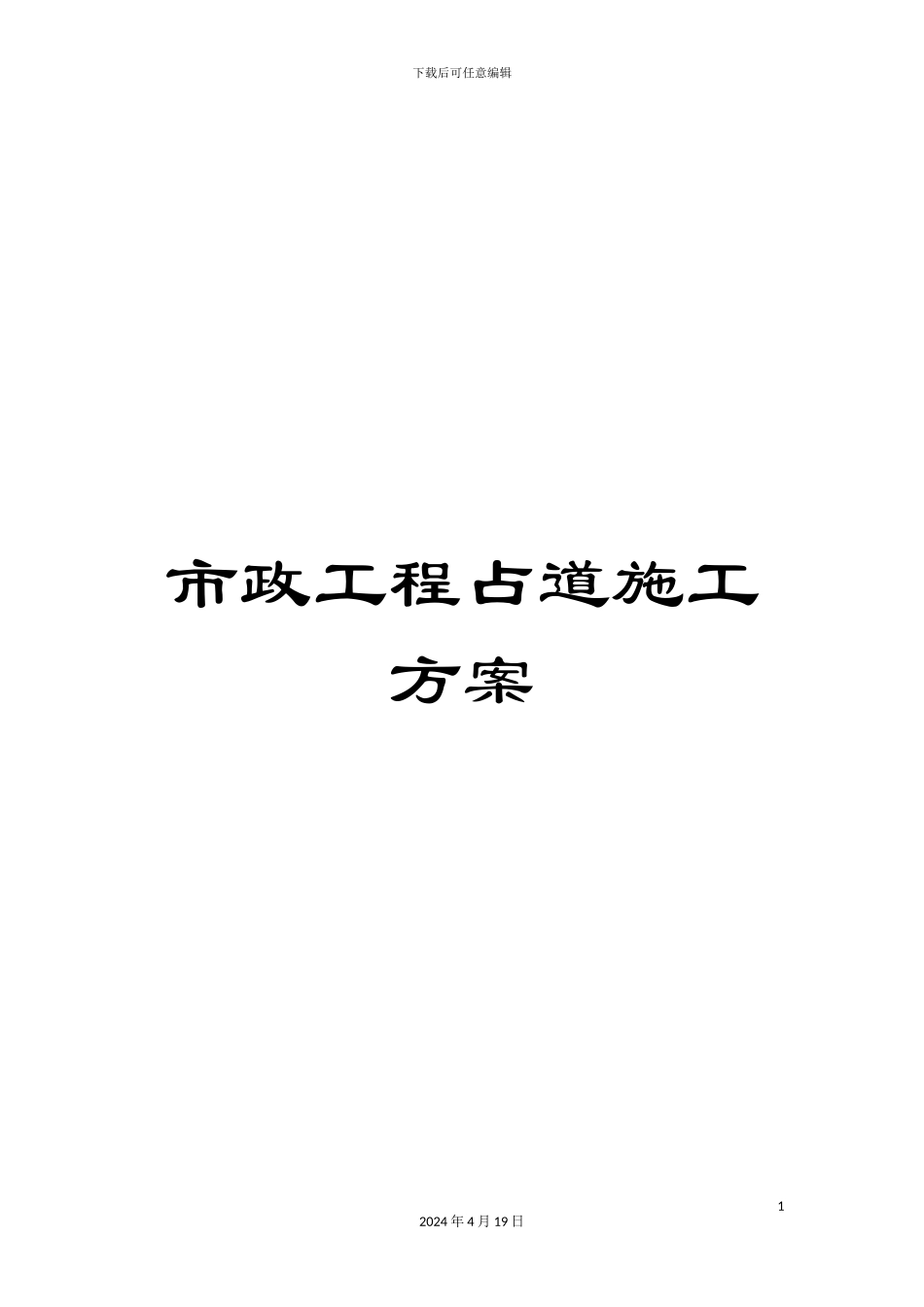

下载后可任意编辑市政工程占道施工方案12024 年 4 月 19 日下载后可任意编辑北碚滨江休闲带南京路片区风貌改造工程施 工 占 道 交 通 组 织 方 案编 制 : 审 核 : 重 庆 坤 飞 建 设 ( 集 团 ) 有限 公 司二 〇 一 七 年 六 月 十 二 日22024 年 4 月 19 日下载后可任意编辑目 录一 、工 程 概 况 ………………………………………………………2二 、道 路 现 况 ………………………………………………………2三 、施 工 打 围 方 案 …………………………………………………2四 、临 时 占 道 交 通 组 织 方 案 ………………………………………3五 、安 全 保 障 方 案 …………………………………………………5一 、 工 程 概 况 工 程 名 称 : 北 碚 滨 江 休 闲 带 南 京 路 片 区 风 貌 改 造 工 程 工 程 地 址 : 北 碚 区 南 京 路 工 程 规 模 : 北 碚 老 城 风 貌 区 , 北 至 滨 江 路 、 西 至 辽 宁 路 、 东至 南 京 路 、 南 至 朝 阳 路 , 整 个 改 造 片 区 18 栋 楼 , 沿 街 可 视 范 围内 建 筑 面 积 20 万 平 方 米 进 行 外 立 面 风 貌 改 造 和 人 行 道 及 道 路 ,地 下 管 网 、 景 观 绿 化 等 分 部 分 项 工 程 。 工 程 工 期 : 本 工 程 工 期 为 8 个 月 , 开 工 时 间 以 批 准 的 开 工 报 告为 准 。 工 程 内 容 : 主 要 包 括 建 筑 物 外 立 面 的 装 饰 、 屋 面 防 水 、 人 行32024 年 4 月 19 日下载后可任意编辑道 及 道 路 , 地 下 管 网 、 景 观 绿 化 改 造 、 地 面 铺 装 及 沿街 可 视 范 围 内 建 筑 立 面 等 施 工 图 所 示 工 程 内 容 也 是 人民 政 府 布 置 的 重 点 项 目 。由 于 本 工 程 处 于 片 区 改 造 项 目 , 涉 及 的 道 路 有 朝 阳 路 、 、 辽宁 路 、 南 京 路 半 副 临 时 占 道 施 工 , 北 京 路 封 闭 占 道 施 工 及 相 应的 人 行 通 道 。 道 路 封 闭 施 工 主 要 目 的 为 了 工 程 材 料 、 成 品 半 成品 ...
