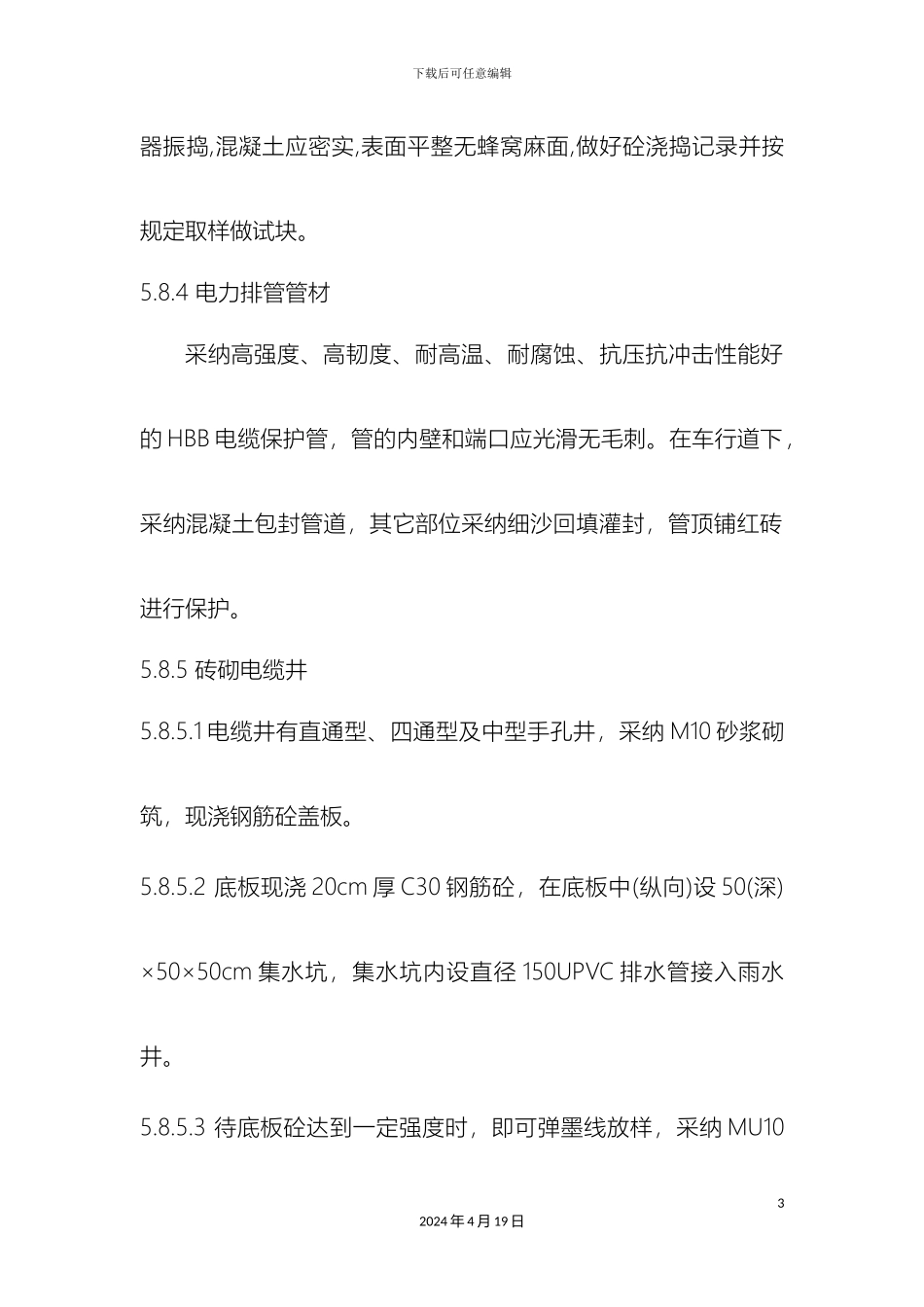

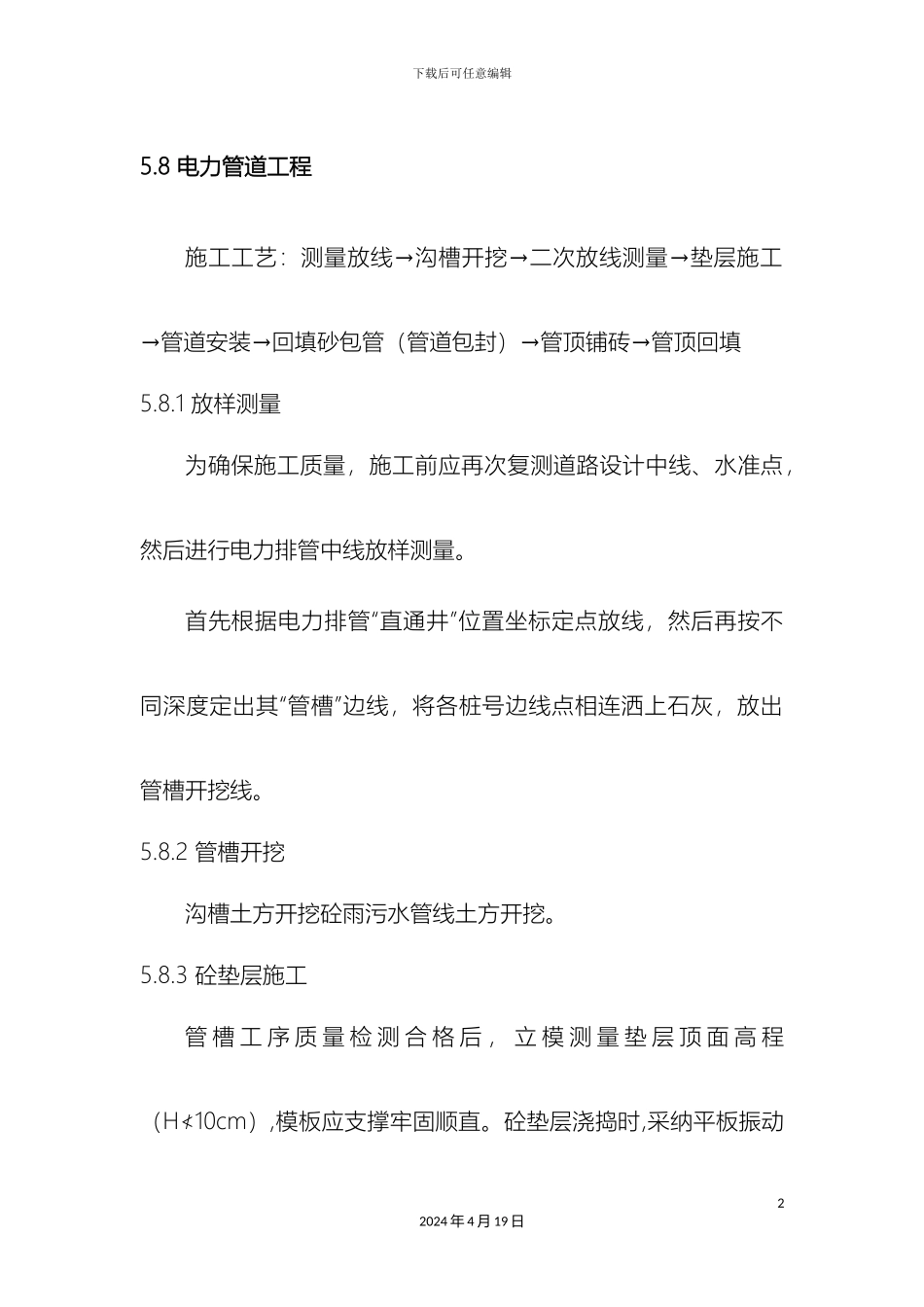

下载后可任意编辑市政电力工程施工方案12024 年 4 月 19 日下载后可任意编辑5.8 电力管道工程施工工艺:测量放线→沟槽开挖→二次放线测量→垫层施工→管道安装→回填砂包管(管道包封)→管顶铺砖→管顶回填5.8.1 放样测量为确保施工质量,施工前应再次复测道路设计中线、水准点,然后进行电力排管中线放样测量。首先根据电力排管“直通井”位置坐标定点放线,然后再按不同深度定出其“管槽”边线,将各桩号边线点相连洒上石灰,放出管槽开挖线。5.8.2 管槽开挖沟槽土方开挖砼雨污水管线土方开挖。5.8.3 砼垫层施工管 槽 工 序 质 量 检 测 合 格 后 , 立 模 测 量 垫 层 顶 面 高 程(H≮10cm),模板应支撑牢固顺直。砼垫层浇捣时,采纳平板振动22024 年 4 月 19 日下载后可任意编辑器振捣,混凝土应密实,表面平整无蜂窝麻面,做好砼浇捣记录并按规定取样做试块。5.8.4 电力排管管材采纳高强度、高韧度、耐高温、耐腐蚀、抗压抗冲击性能好的 HBB 电缆保护管,管的内壁和端口应光滑无毛刺。在车行道下,采纳混凝土包封管道,其它部位采纳细沙回填灌封,管顶铺红砖进行保护。5.8.5 砖砌电缆井5.8.5.1 电缆井有直通型、四通型及中型手孔井,采纳 M10 砂浆砌筑,现浇钢筋砼盖板。5.8.5.2 底板现浇 20cm 厚 C30 钢筋砼,在底板中(纵向)设 50(深) ×50×50cm 集水坑,集水坑内设直径 150UPVC 排水管接入雨水井。5.8.5.3 待底板砼达到一定强度时,即可弹墨线放样,采纳 MU1032024 年 4 月 19 日下载后可任意编辑烧结砖 M7.5 水泥砂浆砌筑井室。5.8.5.4 在井壁按设计图预埋预埋件、预留孔,内墙井壁并采纳聚合物水泥砂浆防水层或防水砂浆防水层。5.8.6 管槽回填砂在电力排管铺设结束并检测合格后,应立即回填砂(过路管先进行砼包封),以保护电力管不受损坏,管顶铺烧结砖。 5.9 通讯工程施工工艺:测量放线→沟槽开挖→二次测量放线→垫层施工→管道安装→模板支设→砼浇筑→拆模养护—→沟槽回填5.9.1 铺设塑料管的一般规定及要求5.9.1.1 塑料管规格为 φ110mm,管孔排列平、齐,间隔均匀,管间缝隙(指上、下,左、右之间)为 15mm,底层塑料管下侧与混凝土基础之间的垫层厚度为 15mm,它们的允许偏差要求不大于 15mm。42024 年 4 月 19 日下载后可任意编辑5.9.1.2 塑料管的接续部位接顺。塑料管每隔 1.5m,安装管枕一组,取消骨架钢筋。5.9.1.3 铺设塑料管的管底垫层...
