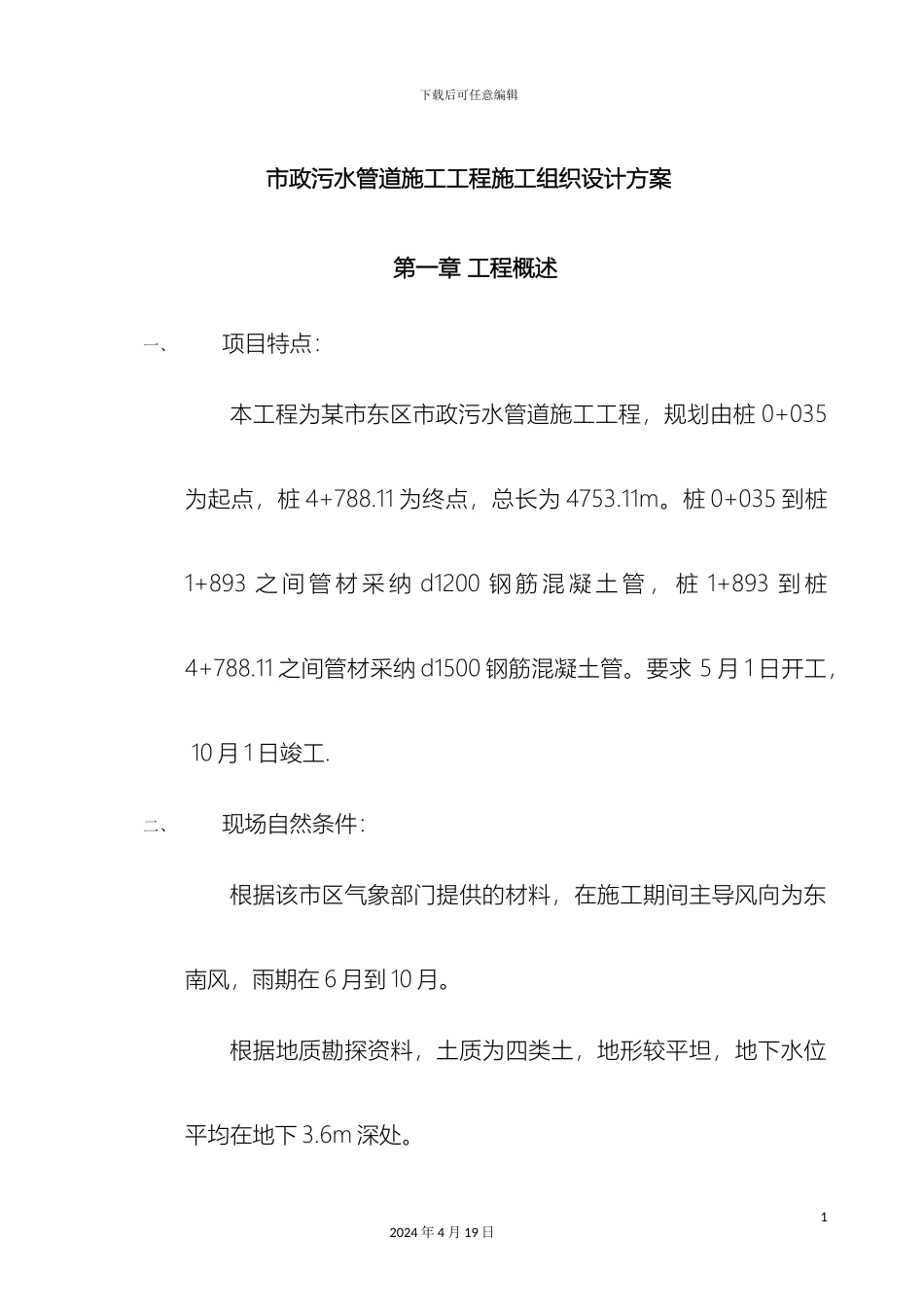

下载后可任意编辑市政污水管道施工工程施工组织设计方案12024 年 4 月 19 日下载后可任意编辑市政污水管道施工工程施工组织设计方案 第一章 工程概述一、项目特点: 本工程为某市东区市政污水管道施工工程,规划由桩 0+035为起点,桩 4+788
11 为终点,总长为 4753
桩 0+035 到桩1+893 之 间 管 材 采 纳 d1200 钢 筋 混 凝 土 管 , 桩 1+893 到 桩4+788
11 之间管材采纳 d1500 钢筋混凝土管
要求 5 月 1 日开工, 10 月 1 日竣工
二、现场自然条件:根据该市区气象部门提供的材料,在施工期间主导风向为东南风,雨期在 6 月到 10 月
根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下 3

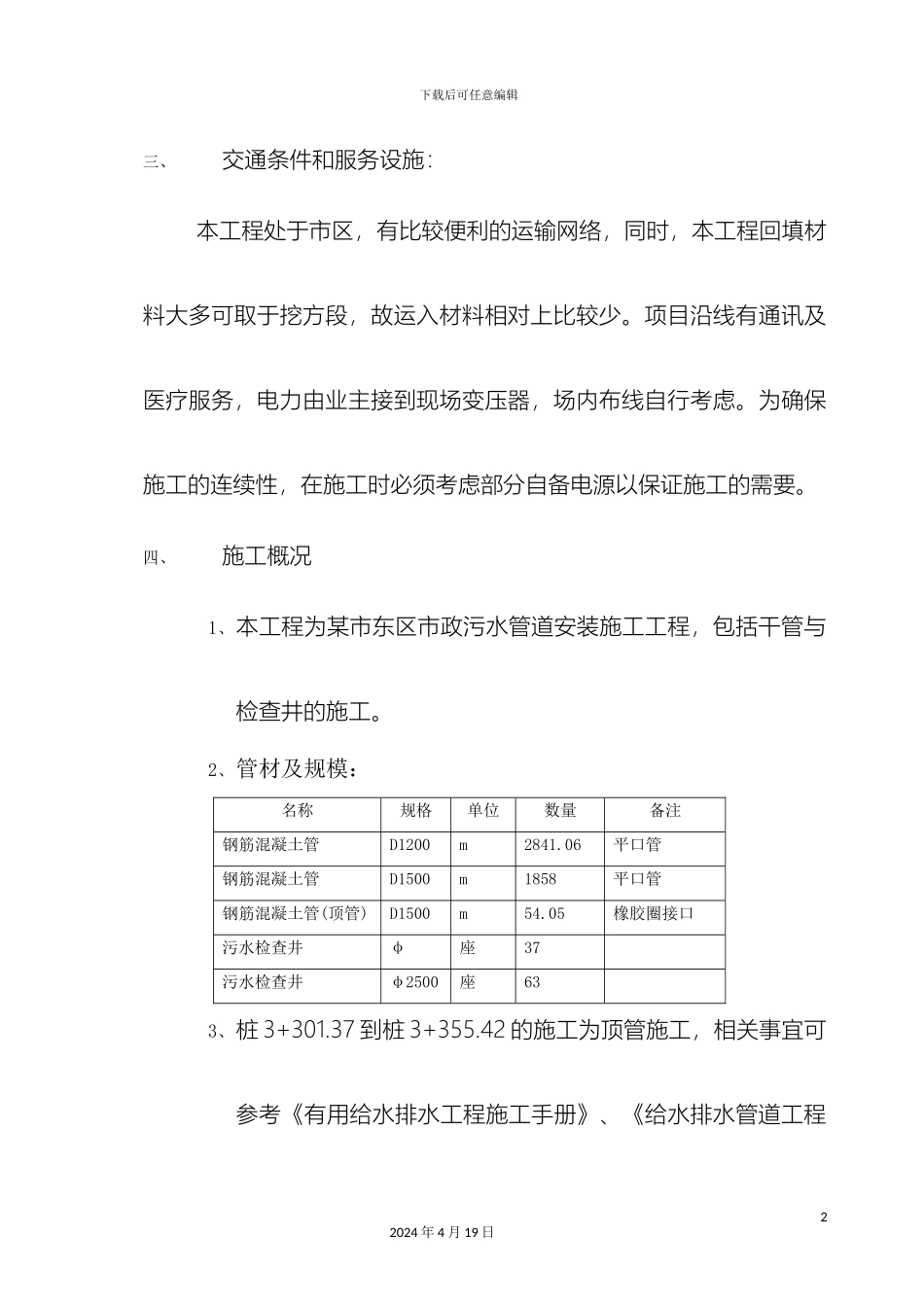

12024 年 4 月 19 日下载后可任意编辑三、交通条件和服务设施: 本工程处于市区,有比较便利的运输网络,同时,本工程回填材料大多可取于挖方段,故运入材料相对上比较少
项目沿线有通讯及医疗服务,电力由业主接到现场变压器,场内布线自行考虑
为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要
四、施工概况1、本工程为某市东区市政污水管道安装施工工程,包括干管与检查井的施工
2、管材及规模:名称规格单位数量备注钢筋混凝土管D1200m2841
06平口管钢筋混凝土管D1500m1858平口管钢筋混凝土管(顶管)D1500m54
05橡胶圈接口污水检查井φ 座37污水检查井φ2500座633、桩 3+301
37 到桩 3+355
42 的施工为顶管施工,相关事宜可参考《有用给水排水工程施工手册》、《给水排水管道工程22024 年 4 月 19 日下载后可任意编辑施工与验收法律规范》等资料
五、设计编制依据:1、施工图:以《污水管线平面图》《污水管线纵断面图》及其设计总说明
