下载后可任意编辑市政道路施工方案12024 年 4 月 19 日下载后可任意编辑第一章 施工部署及平面布置一、施工准备1
施工图设计技术交底及图纸会审
按图纸、法律规范、标准、图集等要求组织施工
组织有关人员熟悉图纸,落实解决设计存在的问题;准备本工程所需的法律规范、标准、图集等技术资料并确定其是否有效
技术工作计划:制定分项工程方案的编制计划,制定试验工作计划,制定样板计划等
1 施工测量4
1 测量设备设置:设置专业测量组,配备全站仪一台,水准仪 2 台,经纬仪 122024 年 4 月 19 日下载后可任意编辑台

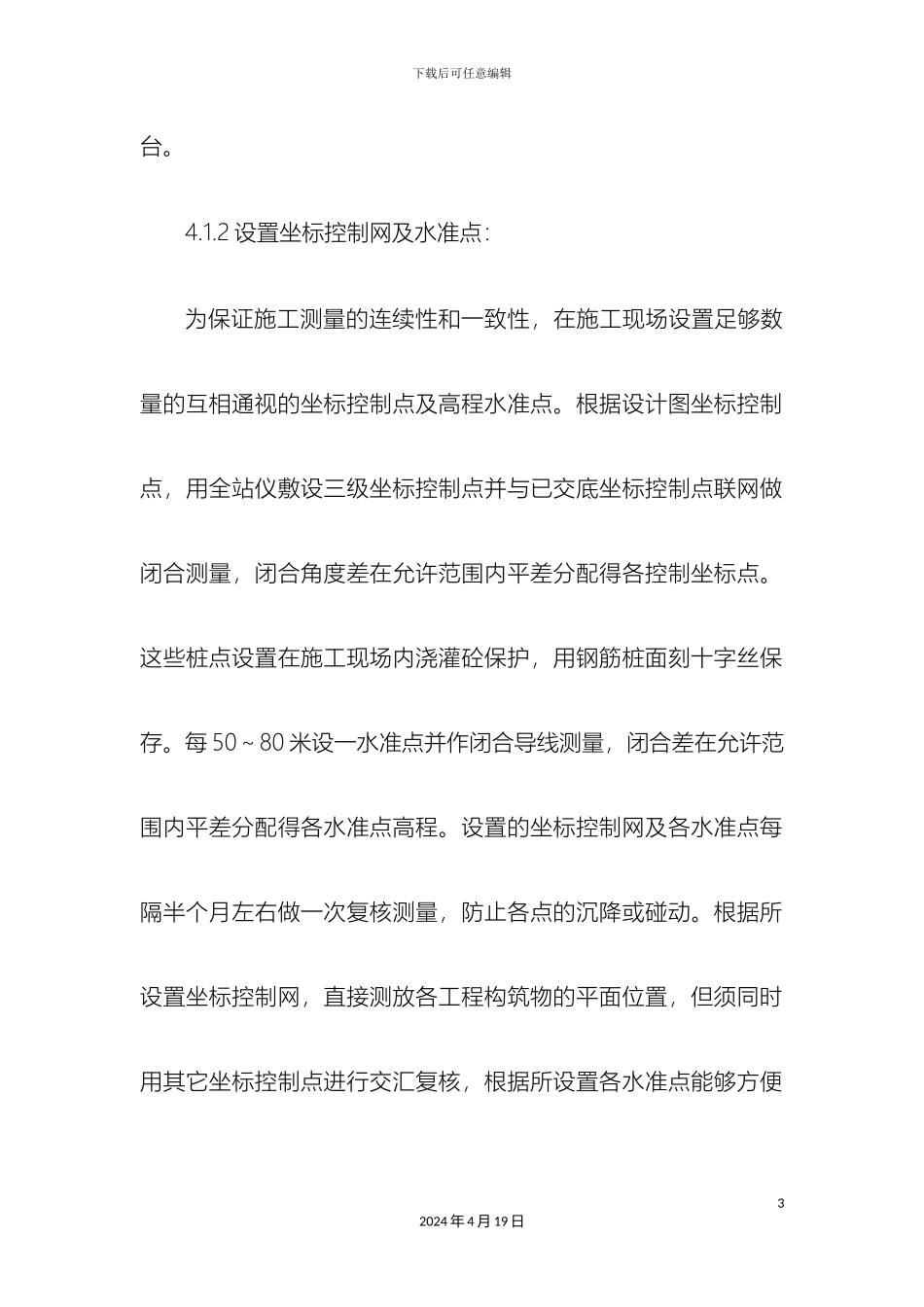

2 设置坐标控制网及水准点:为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点
根据设计图坐标控制点,用全站仪敷设三级坐标控制点并与已交底坐标控制点联网做闭合测量,闭合角度差在允许范围内平差分配得各控制坐标点
这些桩点设置在施工现场内浇灌砼保护,用钢筋桩面刻十字丝保存
每 50~80 米设一水准点并作闭合导线测量,闭合差在允许范围内平差分配得各水准点高程
设置的坐标控制网及各水准点每隔半个月左右做一次复核测量,防止各点的沉降或碰动
根据所设置坐标控制网,直接测放各工程构筑物的平面位置,但须同时用其它坐标控制点进行交汇复核,根据所设置各水准点能够方便32024 年 4 月 19 日下载后可任意编辑进行施工高程测量
3 测量放线:(1)复核施工前准备工作已测量完成的中桩,水平桩和边桩有无差错,与设计图现场核对有无出入
根据施工需要加桩测量
正确标出边桩连接线,设置保护桩
(2)再次核对各桩号的横断面地面线是否有误
(3)将各种现场测设的桩号,写成书面文字(包括必要的简图)由测量工程师现场交给施工员、工长据以施工
2 生活、生产基地建设设置现场办公、设备停放、材料保管、供电、供水
