下载后可任意编辑第二章 主要工程项目的施工方案、 方法与技术措施一、 主要工程项目方案本工程项目主要由雨、 污水、 道路、 桥涵、 电力、 交通安全设施五分项工程组成, 每一分项工程由有较多的互为影响的工序组成, 特别是污水分项工程和道路分项工程间相互影响较大, 存在立体交叉作业的程序
综合现场周围环境和工程规模及施工作业等特点, 本工程以道路分项工程施工为中心, 其它项目为辅项的原则进行; 施工安排遵照”多点、 多段同时进行, 段内平行流水作业”的施工安排
1、雨、 污水、 电力工程沟槽开挖采纳机械挖土, 人工清底相结合, 并根据管道情况采纳不同的开挖和支护方法
沟槽开挖深度<2m 沟槽较浅, 管道开挖采纳放坡开挖法施工, 放坡比例根据现场具体地质条件确定, 沟槽内采纳水泵抽水排水; 开挖深度大于 2m 小于 3m 时采纳横列板围护; 开挖深度大于 3m 时, 采纳钢板桩进行支护; 沟槽内采纳集水井水泵抽水降水
检查井的施工, 则根据井的构造型式采纳不同的方法, 对于埋设较浅的检查井, 采纳放坡大开挖或用钢板桩围护进行开挖, 埋设较深的钢筋砼检查井采纳钢板桩围护或放坡大开挖多种方案并举的方案进行开挖
2、道路工程施工队伍进驻现场后, 首先安排道路工程队进行该条道路的软基施工, 随着地下管线逐步的完成, 相应的道路工程的路基填筑也随之展开, 形成良好的流水作业方式
道路路基填筑采纳石灰处治土, 用自卸车运输, 平地机结合人工摊铺平整, 重型压路机碾压密实
3、桥梁工程本项目桥梁工程共有 1 座, 为兴吴路 K0+302 芙蓉塘桥, 本桥为单跨 22m 预应力空心板梁, 桥梁全长 28
08m, 结构简支
桥梁下部结构: 桥台基础为扩大基础, 采纳机械开挖施工
桥台台身、 下载后可任意编辑台帽模板采纳定型钢模板
砼采纳商品砼, 泵送入模

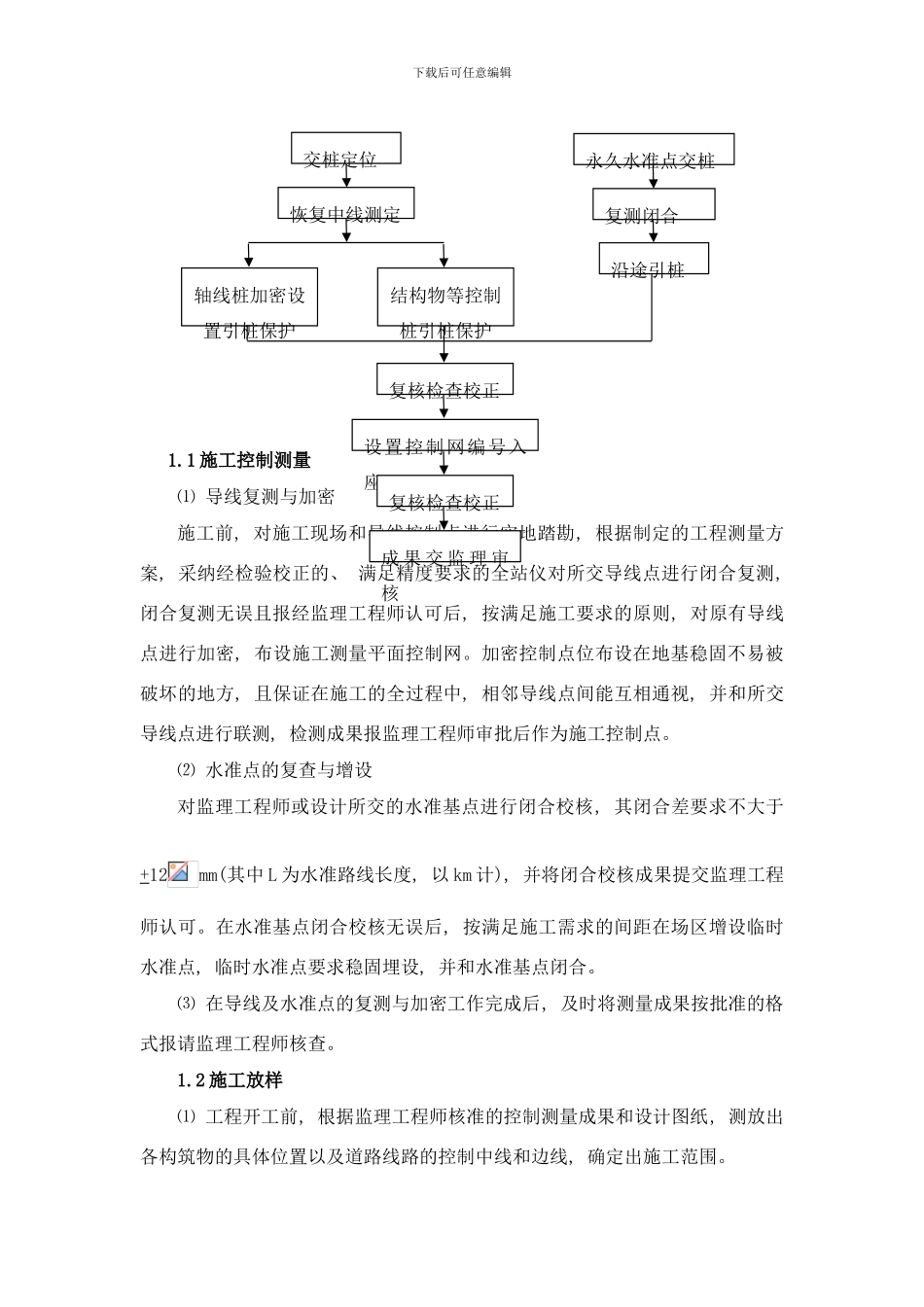

桥梁上部结构: 先张法预应力空心板梁在
