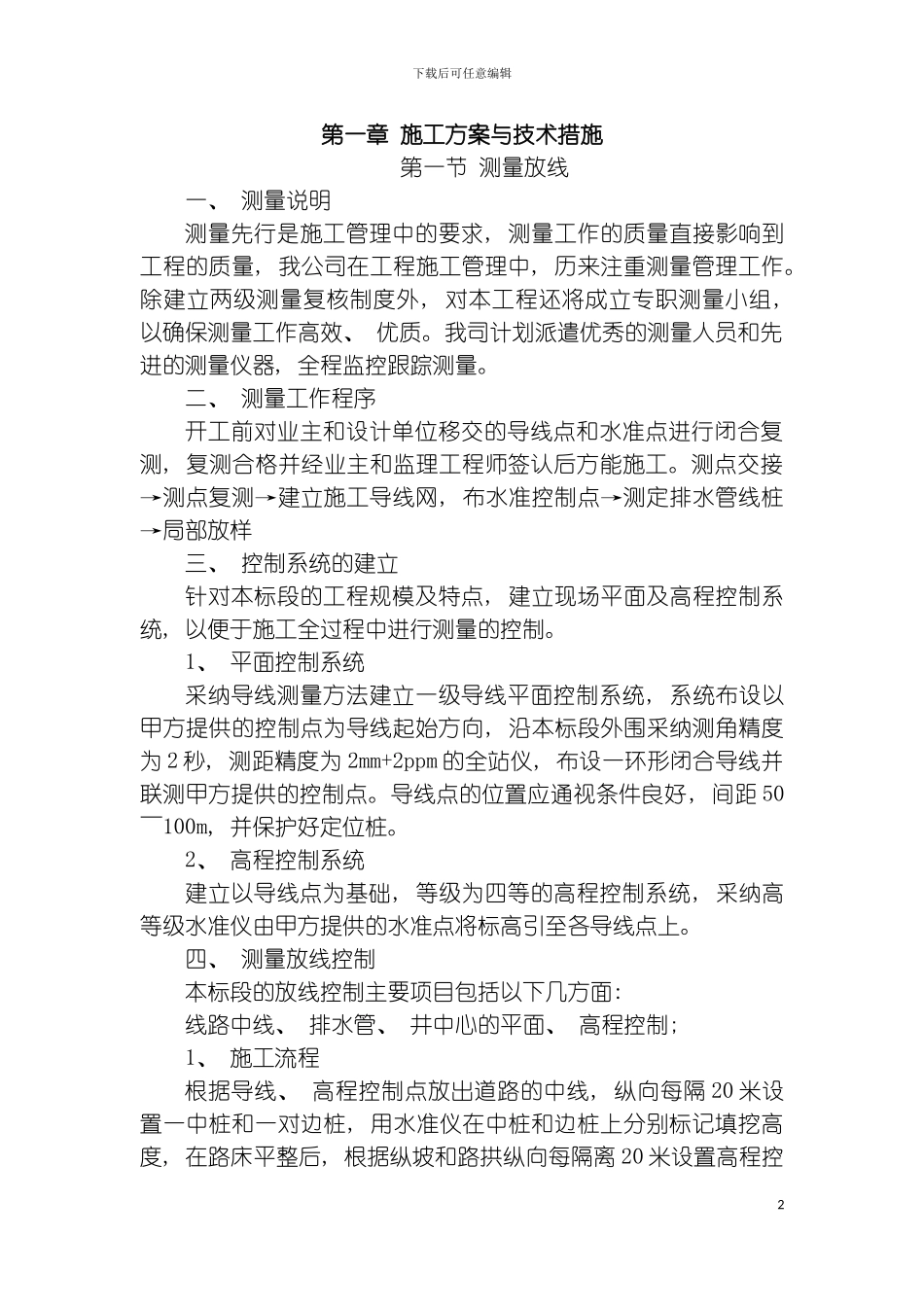

下载后可任意编辑市政道路施工组织设计1下载后可任意编辑第一章 施工方案与技术措施第一节 测量放线一、 测量说明测量先行是施工管理中的要求, 测量工作的质量直接影响到工程的质量, 我公司在工程施工管理中, 历来注重测量管理工作。除建立两级测量复核制度外, 对本工程还将成立专职测量小组, 以确保测量工作高效、 优质。我司计划派遣优秀的测量人员和先进的测量仪器, 全程监控跟踪测量。二、 测量工作程序开工前对业主和设计单位移交的导线点和水准点进行闭合复测, 复测合格并经业主和监理工程师签认后方能施工。测点交接→测点复测→建立施工导线网, 布水准控制点→测定排水管线桩→局部放样三、 控制系统的建立针对本标段的工程规模及特点, 建立现场平面及高程控制系统, 以便于施工全过程中进行测量的控制。1、 平面控制系统采纳导线测量方法建立一级导线平面控制系统, 系统布设以甲方提供的控制点为导线起始方向, 沿本标段外围采纳测角精度为 2 秒, 测距精度为 2mm+2ppm 的全站仪, 布设一环形闭合导线并联测甲方提供的控制点。导线点的位置应通视条件良好, 间距 50~100m, 并保护好定位桩。2、 高程控制系统建立以导线点为基础, 等级为四等的高程控制系统, 采纳高等级水准仪由甲方提供的水准点将标高引至各导线点上。四、 测量放线控制本标段的放线控制主要项目包括以下几方面: 线路中线、 排水管、 井中心的平面、 高程控制; 1、 施工流程根据导线、 高程控制点放出道路的中线, 纵向每隔 20 米设置一中桩和一对边桩, 用水准仪在中桩和边桩上分别标记填挖高度, 在路床平整后, 根据纵坡和路拱纵向每隔离 20 米设置高程控2原地面线复测路基填挖高程控道路路床面高程道路基层面高程道路路面摊铺高程侧平石基层高程侧平石顶面高程基层面高程铺砌面高程道路中线路基边线行车道、 基层行车道边线下载后可任意编辑制点控制基层面的标高。根据道路中线放出路沿石、 花带石边线, 设置边桩, 在路口圆弧测设中, 在保证准确度和精度的前提下, 为施工方便可采纳市政部门较为通用的”中央纵距离法”。 定线测量程序2、 施工方法( 1) 在本工程开工前, 会同监理对业主及设计单位提供的平面坐标及高程控制点、 网进行闭合复测, 并在条件允许的情况下, 尽快与相邻工程的测量控制点、 网进行联测, 测量记录及结果由业主及监理审核签认后方可进入正式施工。( 2) 根据已有的高级控制点、 网, ...
