下载后可任意编辑布袋除尘器安装方案12024 年 4 月 19 日下载后可任意编辑重大施工技术方案1

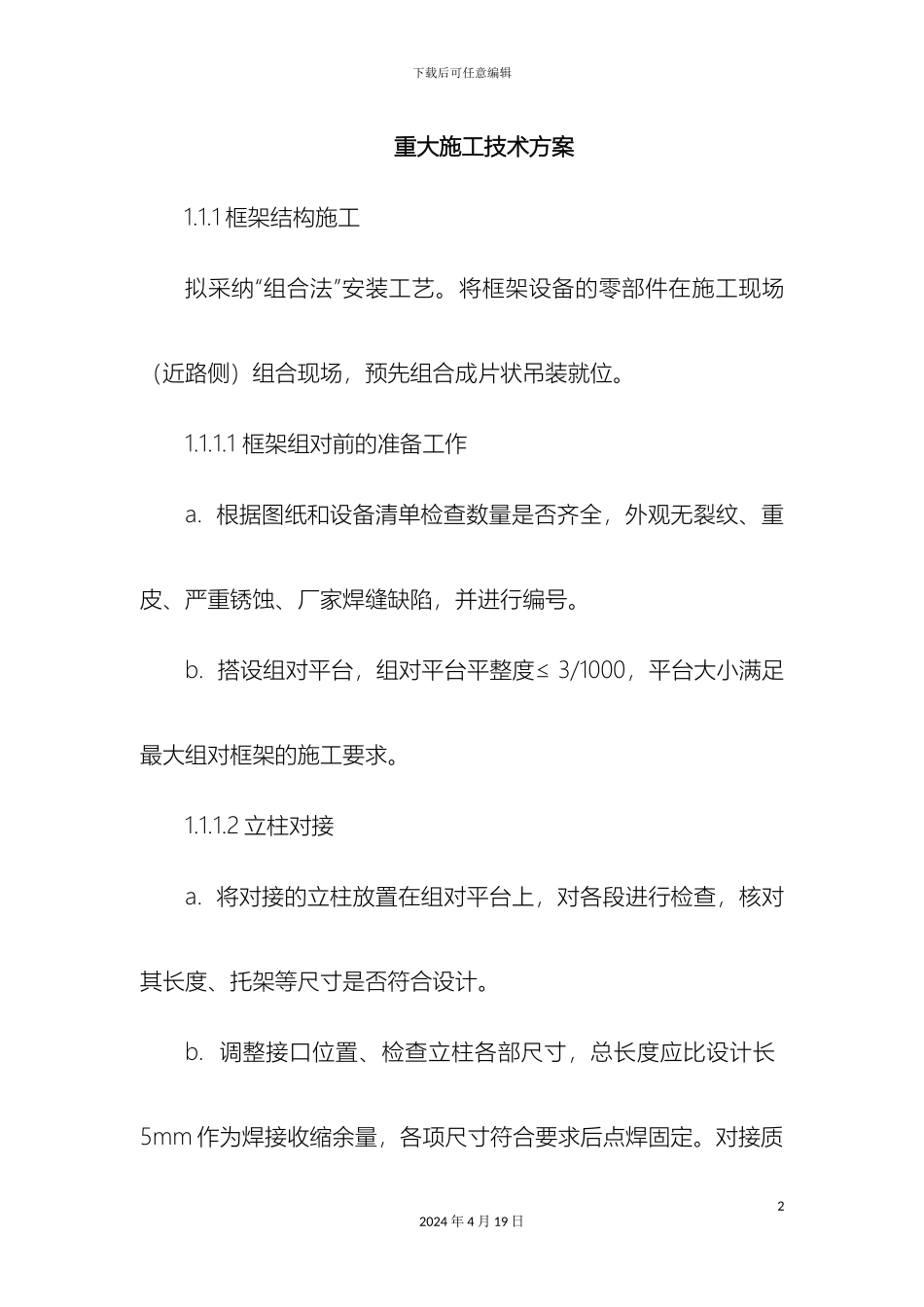

1 框架结构施工拟采纳“组合法”安装工艺
将框架设备的零部件在施工现场(近路侧)组合现场,预先组合成片状吊装就位
1 框架组对前的准备工作 a
根据图纸和设备清单检查数量是否齐全,外观无裂纹、重皮、严重锈蚀、厂家焊缝缺陷,并进行编号
搭设组对平台,组对平台平整度≤ 3/1000,平台大小满足最大组对框架的施工要求
2 立柱对接 a
将对接的立柱放置在组对平台上,对各段进行检查,核对其长度、托架等尺寸是否符合设计
调整接口位置、检查立柱各部尺寸,总长度应比设计长5mm 作为焊接收缩余量,各项尺寸符合要求后点焊固定
对接质22024 年 4 月 19 日下载后可任意编辑量要求如下:柱中心线允许编差≤1
5mm;横梁标高允许偏差为±5mm
复查立柱各部尺寸有无变化,然后进行正式焊接
为避开受热变形应实行双人对焊
3 框架组合a
调整立柱相对位置使每根立柱彼此平行,同时各立柱基准点标高线应处在同一直线上(用拉对角线方法校正)
柱间距应比图纸尺寸大 5mm(取上、中、下三点测量)
在各项校正结束后可将横梁与立柱点焊固定,复查无误后进行正式焊接
4 框架组合件的质量要求如下: 立柱弯曲度≤10mm 立柱扭曲度≤10mm 1
5 框架组合件允许偏差见下表 32024 年 4 月 19 日下载后可任意编辑 框架组合件允许偏差 单位:mm┏━━┯━━━━━━━━━━━━┯━━━━━━━━━━━━━━┓ ┃序号│ 检 查 项 目 │ 允 许 偏 差 ┃ ┠──┼────────────┼──────────────┨ ┃ 1 │各立柱间距离 │间距的 1/1000 最大不大于 10 ┃ ┠─
