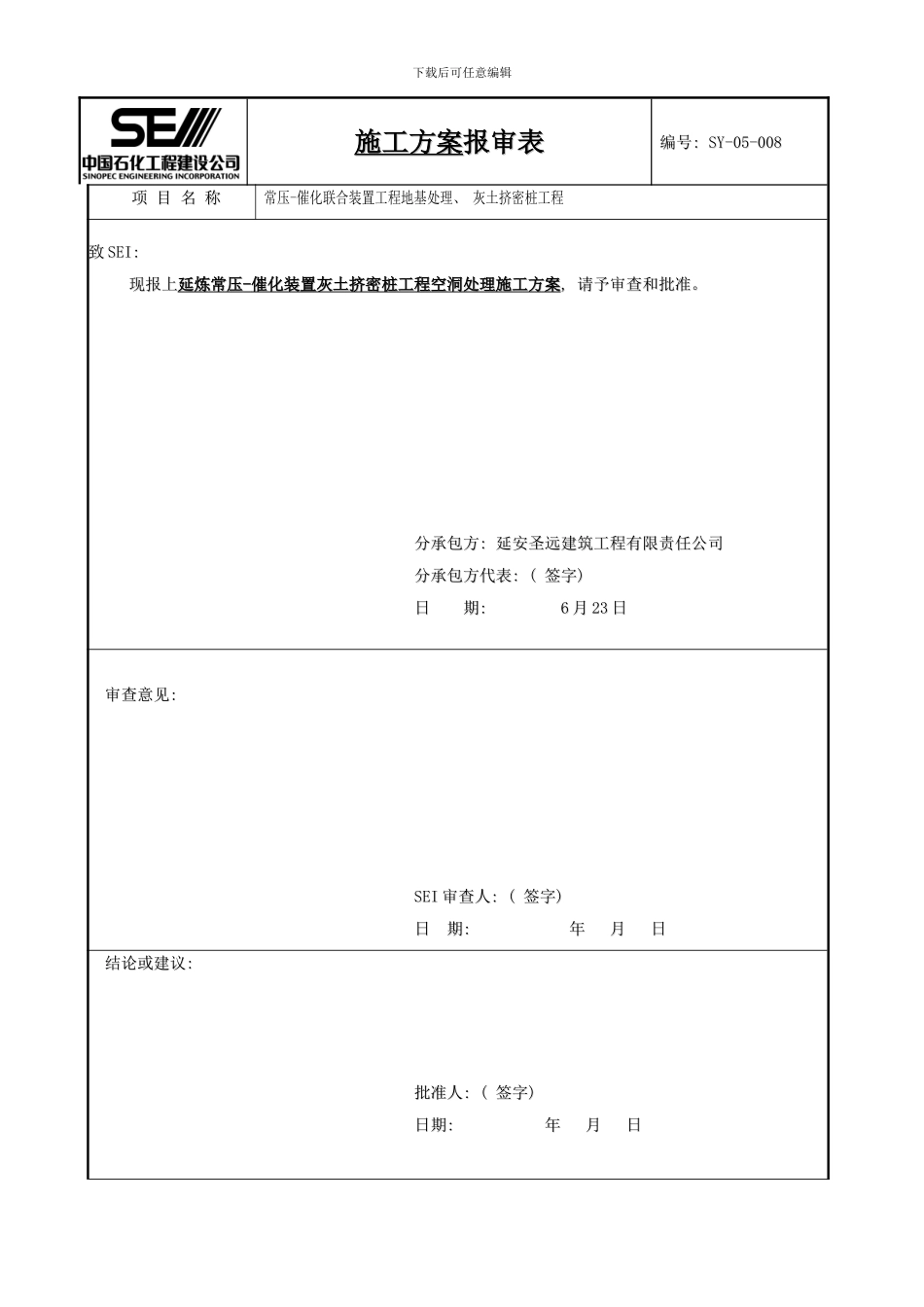

下载后可任意编辑施工方案施工方案报审表报审表编号编号: SY-05-008: SY-05-008项 目 名 称项 目 名 称常压-催化联合装置工程地基处理、 灰土挤密桩工程致致 SEI: SEI: 现报上现报上延炼常压延炼常压 -- 催化装置灰土挤密桩工程空洞处理施工方案催化装置灰土挤密桩工程空洞处理施工方案 , , 请予审查和批准
请予审查和批准

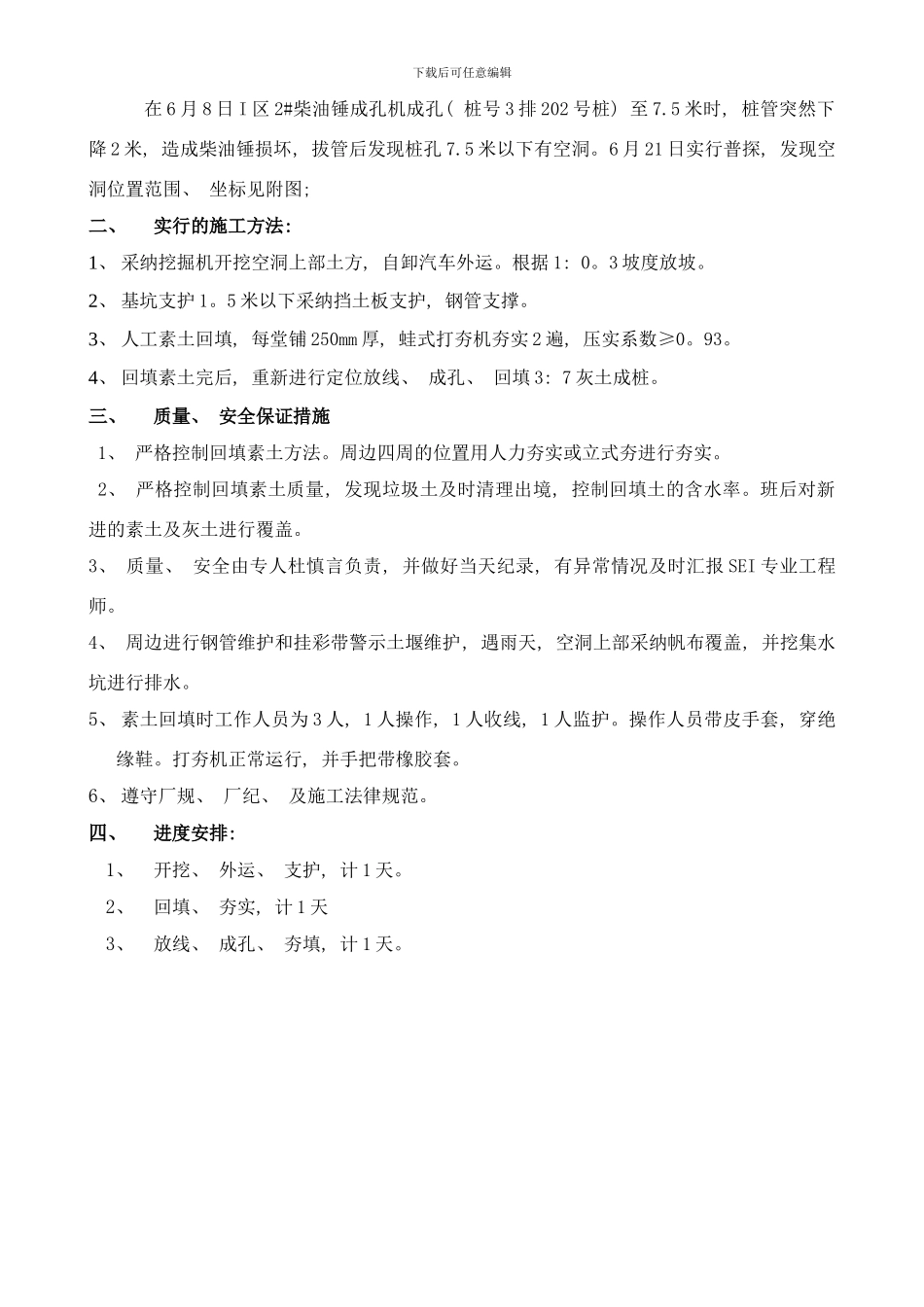

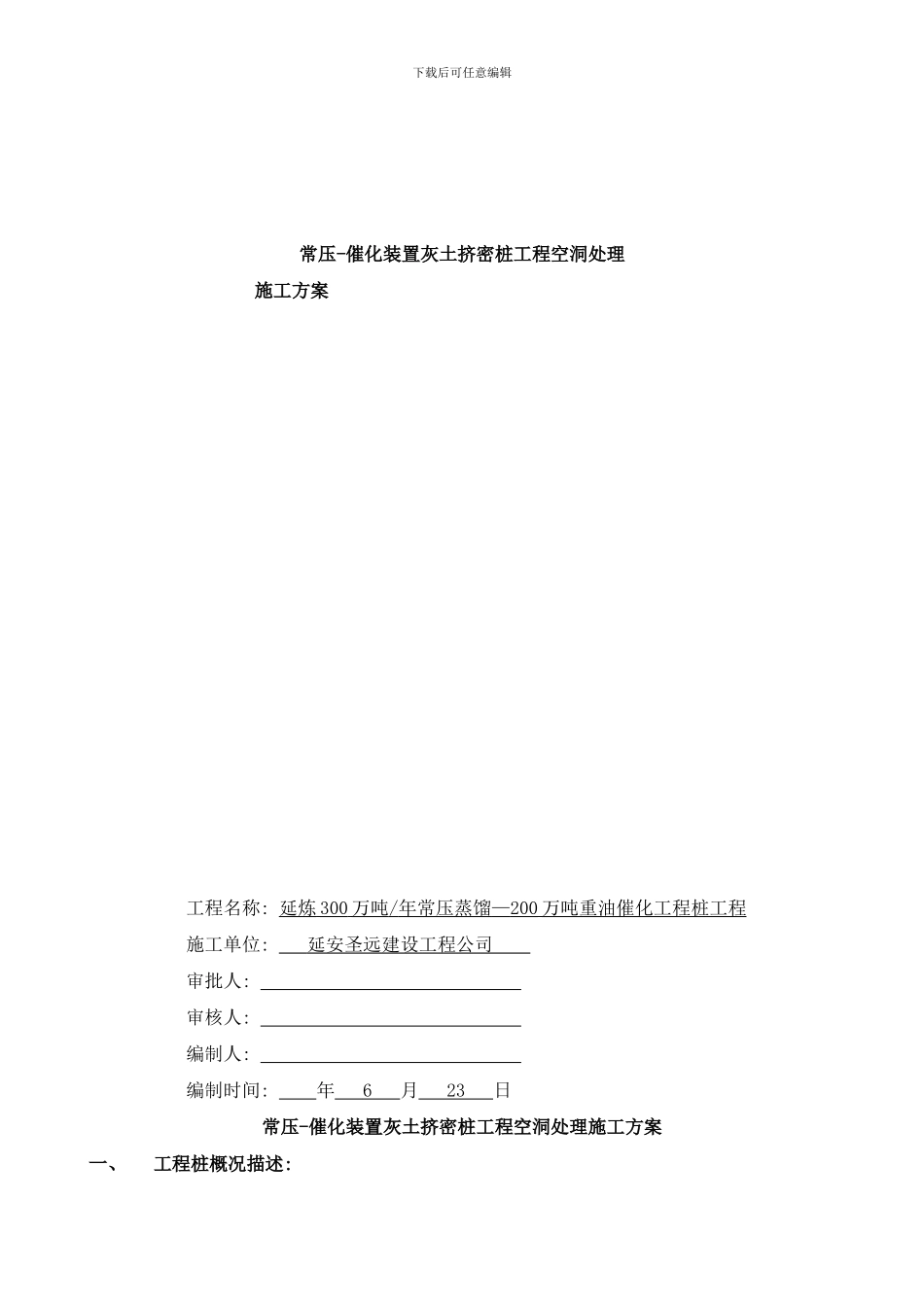

分承包方分承包方: : 延安圣远建筑工程有限责任公司 延安圣远建筑工程有限责任公司 分承包方代表分承包方代表: ( : ( 签字签字) ) 日 期日 期: 6: 6 月月 2323 日日 审查意见审查意见: : SEISEI 审查人审查人: ( : ( 签字签字) ) 日 期日 期: : 年 月 日年 月 日结论或建议结论或建议: : 批准人批准人: ( : ( 签字签字) ) 日期日期: : 年 月 日年 月 日下载后可任意编辑常压-催化装置灰土挤密桩工程空洞处理施工方案工程名称: 延炼 300 万吨 / 年常压蒸馏 — 200 万吨重油催化工程桩工程 施工单位: 延安圣远建设工程公司 审批人: 审核人: 编制人: 编制时间: 年 6 月 23 日 常压-催化装置灰土挤密桩工程空洞处理施工方案一、工程桩概况描述: 下载后可任意编辑在 6 月 8 日 I 区 2#柴油锤成孔机成孔( 桩号 3 排 202 号桩) 至 7
5 米时, 桩管突然下降 2 米, 造成柴油锤损坏, 拔管后发现桩孔 7
5 米以下有空洞
6 月 21 日实行普探, 发现空洞位置范围、 坐标见附图; 二、实行的施工方法: 1、 采纳挖掘机开挖空洞上部土方, 自卸汽车外运
根据 1: 0
3 坡度放坡
2、 基坑支护 1
5 米以下采纳挡土板支护, 钢管支撑
3、 人工素土回填, 每堂铺 250mm 厚, 蛙式打夯机夯实 2 遍, 压实系数≥0
