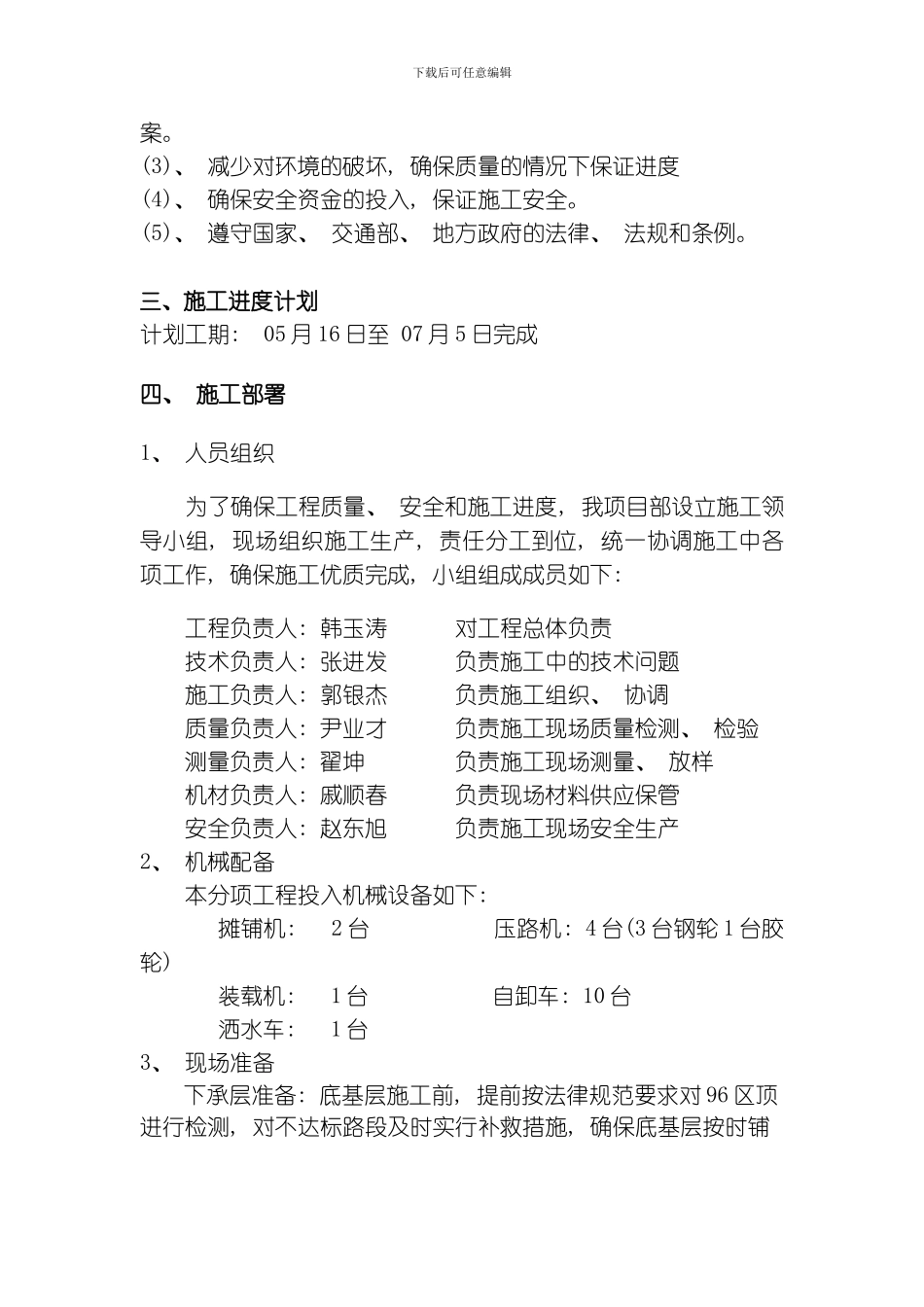

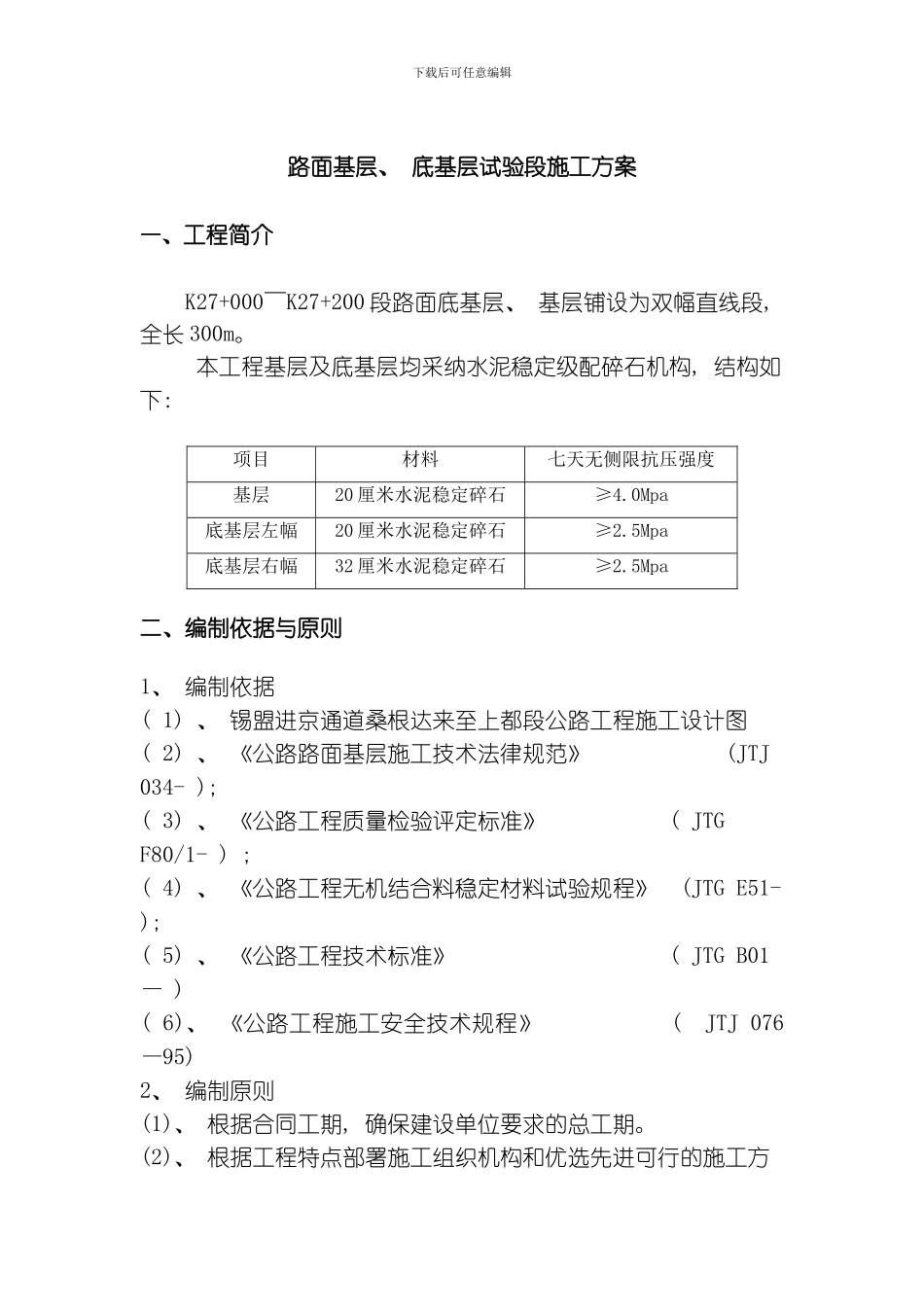

下载后可任意编辑锡盟进京通道桑上段土建二标路面底基层、 基层首件施工方案中交一公局第五工程有限公司桑根达来至上都段土建二标项目经理部下载后可任意编辑路面基层、 底基层试验段施工方案一、工程简介K27+000~K27+200 段路面底基层、 基层铺设为双幅直线段, 全长 300m。 本工程基层及底基层均采纳水泥稳定级配碎石机构, 结构如下: 项目材料七天无侧限抗压强度基层20 厘米水泥稳定碎石≥4.0Mpa底基层左幅20 厘米水泥稳定碎石≥2.5Mpa底基层右幅32 厘米水泥稳定碎石≥2.5Mpa二、编制依据与原则1、 编制依据( 1) 、 锡盟进京通道桑根达来至上都段公路工程施工设计图( 2) 、 《公路路面基层施工技术法律规范》 (JTJ 034- ); ( 3) 、 《公路工程质量检验评定标准》 ( JTG F80/1- ) ; ( 4) 、 《公路工程无机结合料稳定材料试验规程》 (JTG E51- ); ( 5) 、 《公路工程技术标准》 ( JTG B01— ) ( 6)、 《公路工程施工安全技术规程》 ( JTJ 076—95) 2、 编制原则(1)、 根据合同工期, 确保建设单位要求的总工期。(2)、 根据工程特点部署施工组织机构和优选先进可行的施工方下载后可任意编辑案。(3)、 减少对环境的破坏, 确保质量的情况下保证进度(4)、 确保安全资金的投入, 保证施工安全。(5)、 遵守国家、 交通部、 地方政府的法律、 法规和条例。三、施工进度计划计划工期: 05 月 16 日至 07 月 5 日完成四、 施工部署1、 人员组织 为了确保工程质量、 安全和施工进度, 我项目部设立施工领导小组, 现场组织施工生产, 责任分工到位, 统一协调施工中各项工作, 确保施工优质完成, 小组组成成员如下: 工程负责人: 韩玉涛 对工程总体负责技术负责人: 张进发 负责施工中的技术问题施工负责人: 郭银杰 负责施工组织、 协调质量负责人: 尹业才 负责施工现场质量检测、 检验测量负责人: 翟坤 负责施工现场测量、 放样机材负责人: 戚顺春 负责现场材料供应保管安全负责人: 赵东旭 负责施工现场安全生产2、 机械配备本分项工程投入机械设备如下: 摊铺机: 2 台 压路机: 4 台(3 台钢轮 1 台胶轮) 装载机: 1 台 自卸车: 10 台 洒水车: 1 台3、 现场准备下承层准备: 底基层施工前, 提前按法律规范要求对 96 区顶进行检测, 对不达标路段及时实行补救措施, 确保底基层按时铺下载后可任意编辑筑。底基层铺筑时, 要对下承层进行清...
