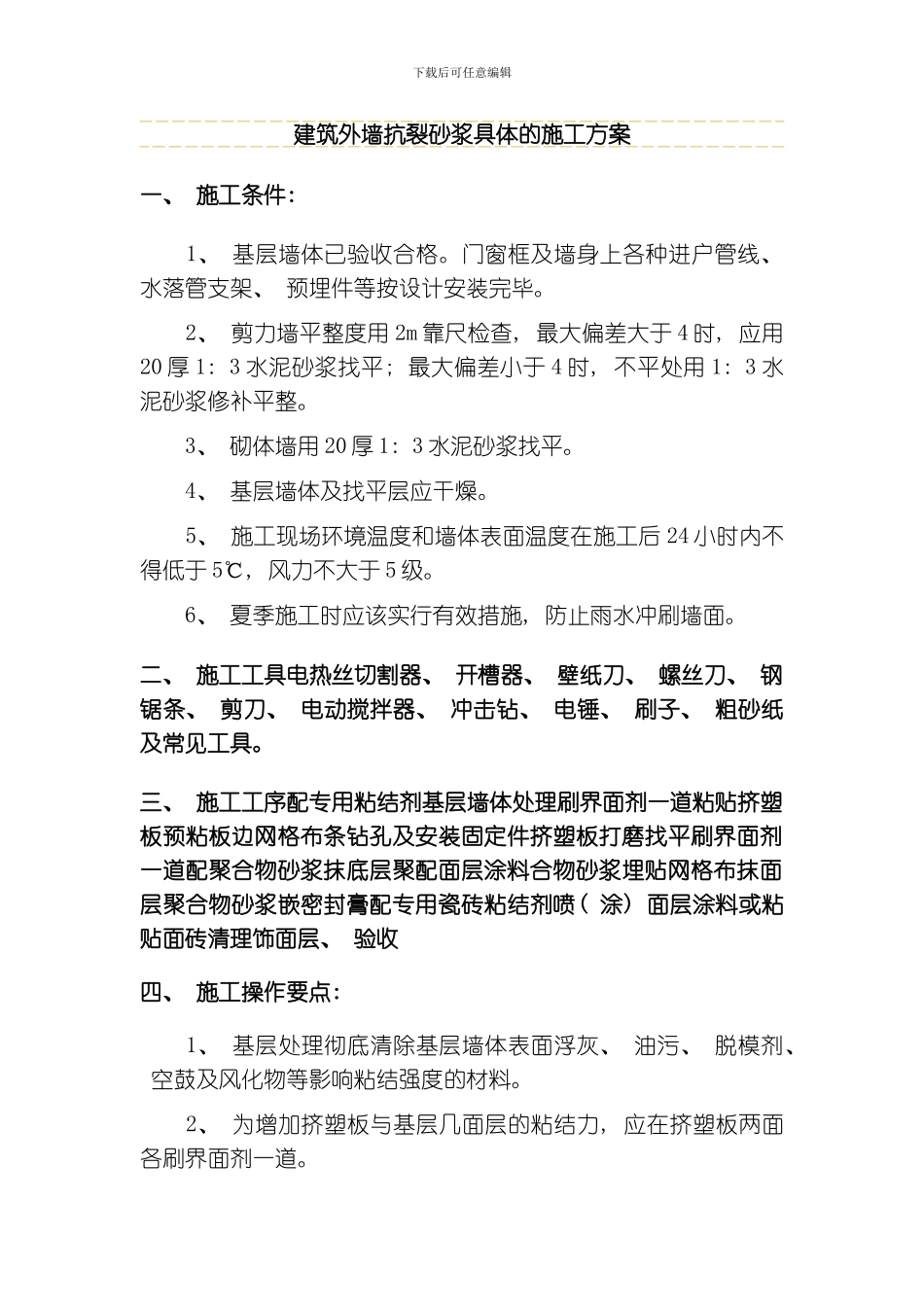

下载后可任意编辑建筑外墙抗裂砂浆具体的施工方案一、 施工条件: 1、 基层墙体已验收合格
门窗框及墙身上各种进户管线、 水落管支架、 预埋件等按设计安装完毕
2、 剪力墙平整度用 2m 靠尺检查, 最大偏差大于 4 时, 应用20 厚 1: 3 水泥砂浆找平; 最大偏差小于 4 时, 不平处用 1: 3 水泥砂浆修补平整
3、 砌体墙用 20 厚 1: 3 水泥砂浆找平
4、 基层墙体及找平层应干燥
5、 施工现场环境温度和墙体表面温度在施工后 24 小时内不得低于 5℃, 风力不大于 5 级
6、 夏季施工时应该实行有效措施, 防止雨水冲刷墙面
二、 施工工具电热丝切割器、 开槽器、 壁纸刀、 螺丝刀、 钢锯条、 剪刀、 电动搅拌器、 冲击钻、 电锤、 刷子、 粗砂纸及常见工具
三、 施工工序配专用粘结剂基层墙体处理刷界面剂一道粘贴挤塑板预粘板边网格布条钻孔及安装固定件挤塑板打磨找平刷界面剂一道配聚合物砂浆抹底层聚配面层涂料合物砂浆埋贴网格布抹面层聚合物砂浆嵌密封膏配专用瓷砖粘结剂喷( 涂) 面层涂料或粘贴面砖清理饰面层、 验收四、 施工操作要点: 1、 基层处理彻底清除基层墙体表面浮灰、 油污、 脱模剂、 空鼓及风化物等影响粘结强度的材料
2、 为增加挤塑板与基层几面层的粘结力, 应在挤塑板两面各刷界面剂一道

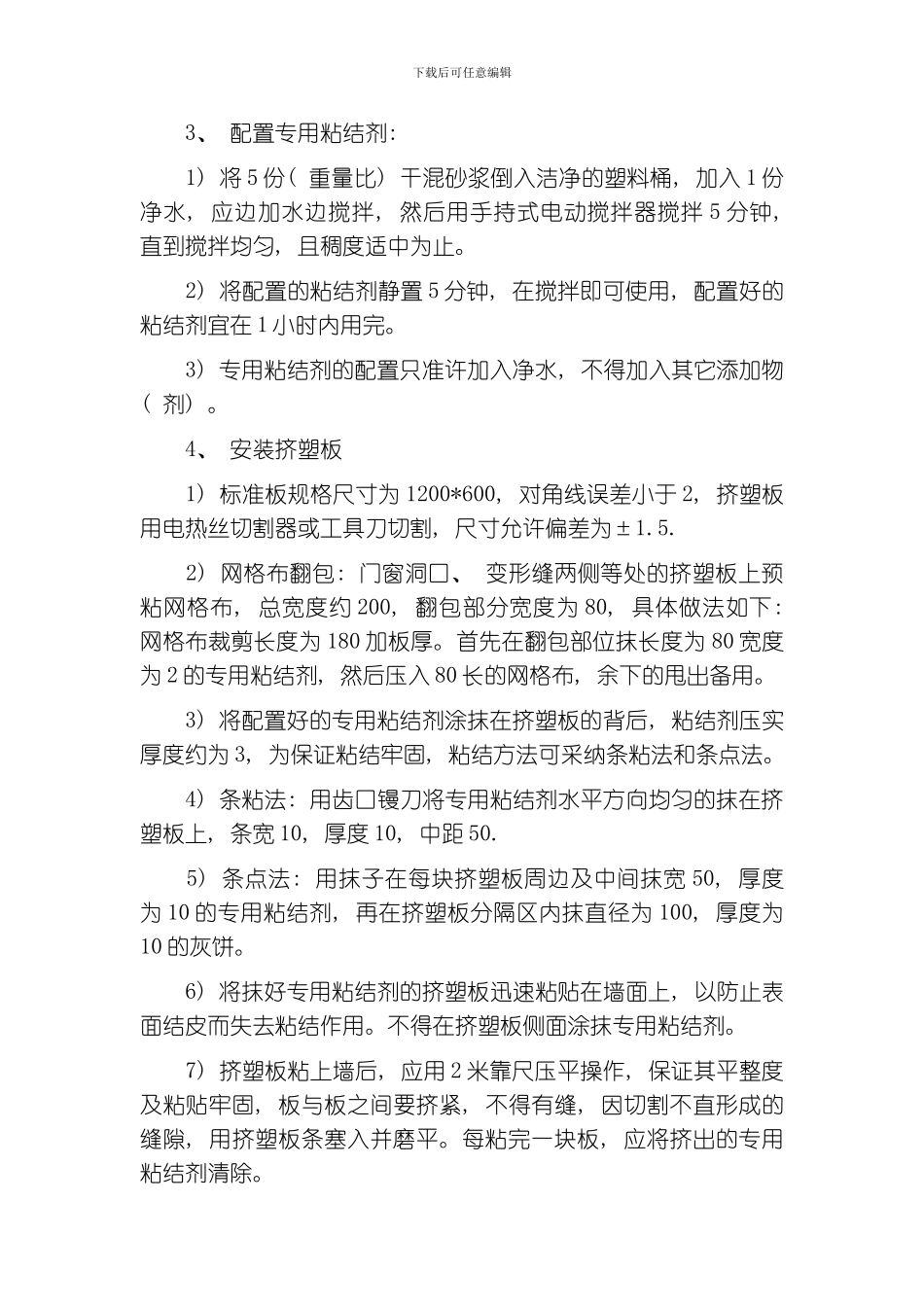

下载后可任意编辑 3、 配置专用粘结剂: 1) 将 5 份( 重量比) 干混砂浆倒入洁净的塑料桶, 加入 1 份净水, 应边加水边搅拌, 然后用手持式电动搅拌器搅拌 5 分钟, 直到搅拌均匀, 且稠度适中为止
2) 将配置的粘结剂静置 5 分钟, 在搅拌即可使用, 配置好的粘结剂宜在 1 小时内用完
3) 专用粘结剂的配置只准许加入净水, 不得加入其它添加物( 剂)

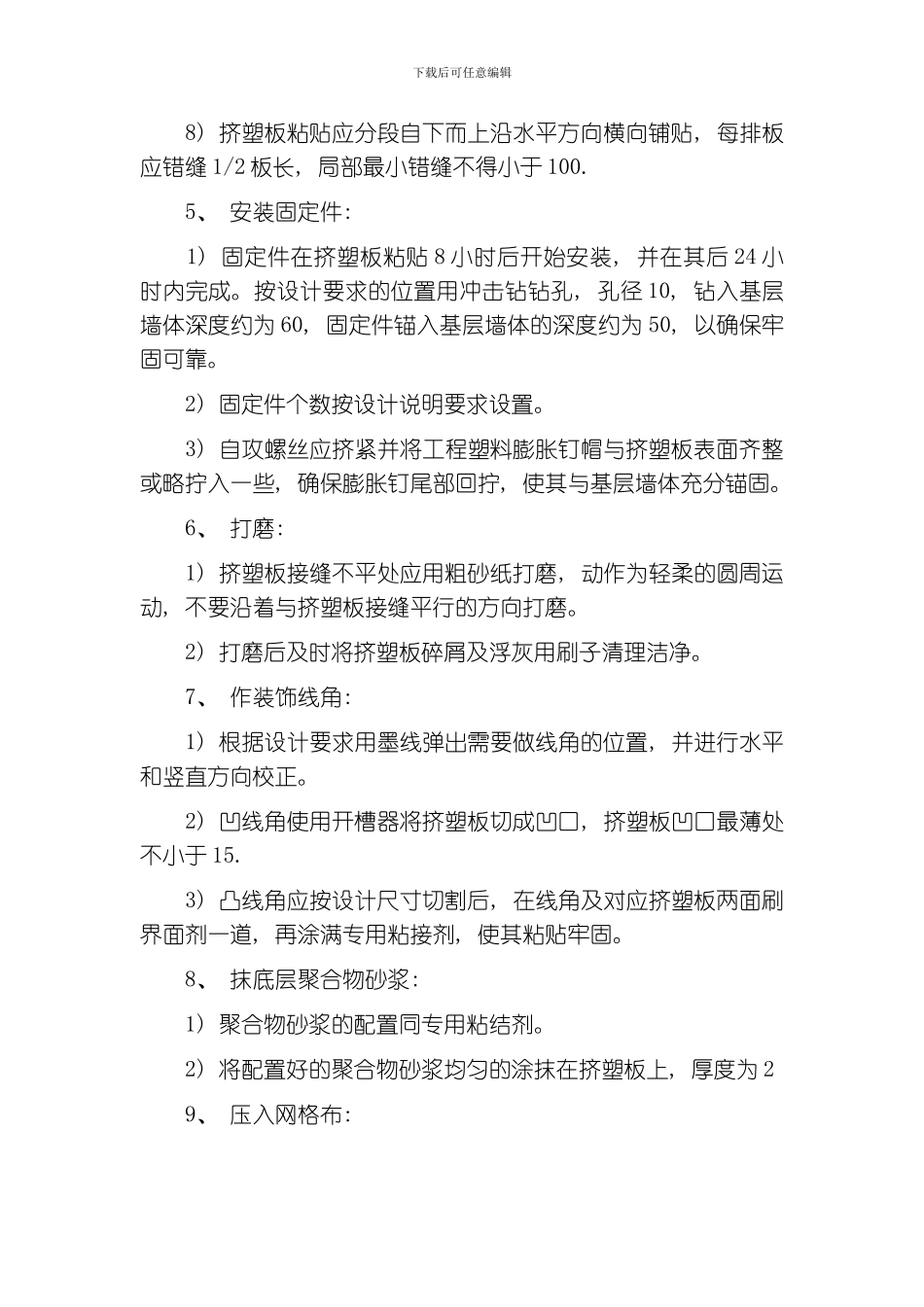

4、 安装挤塑板 1) 标准板规格尺寸为 1200*600, 对角线误差小于
