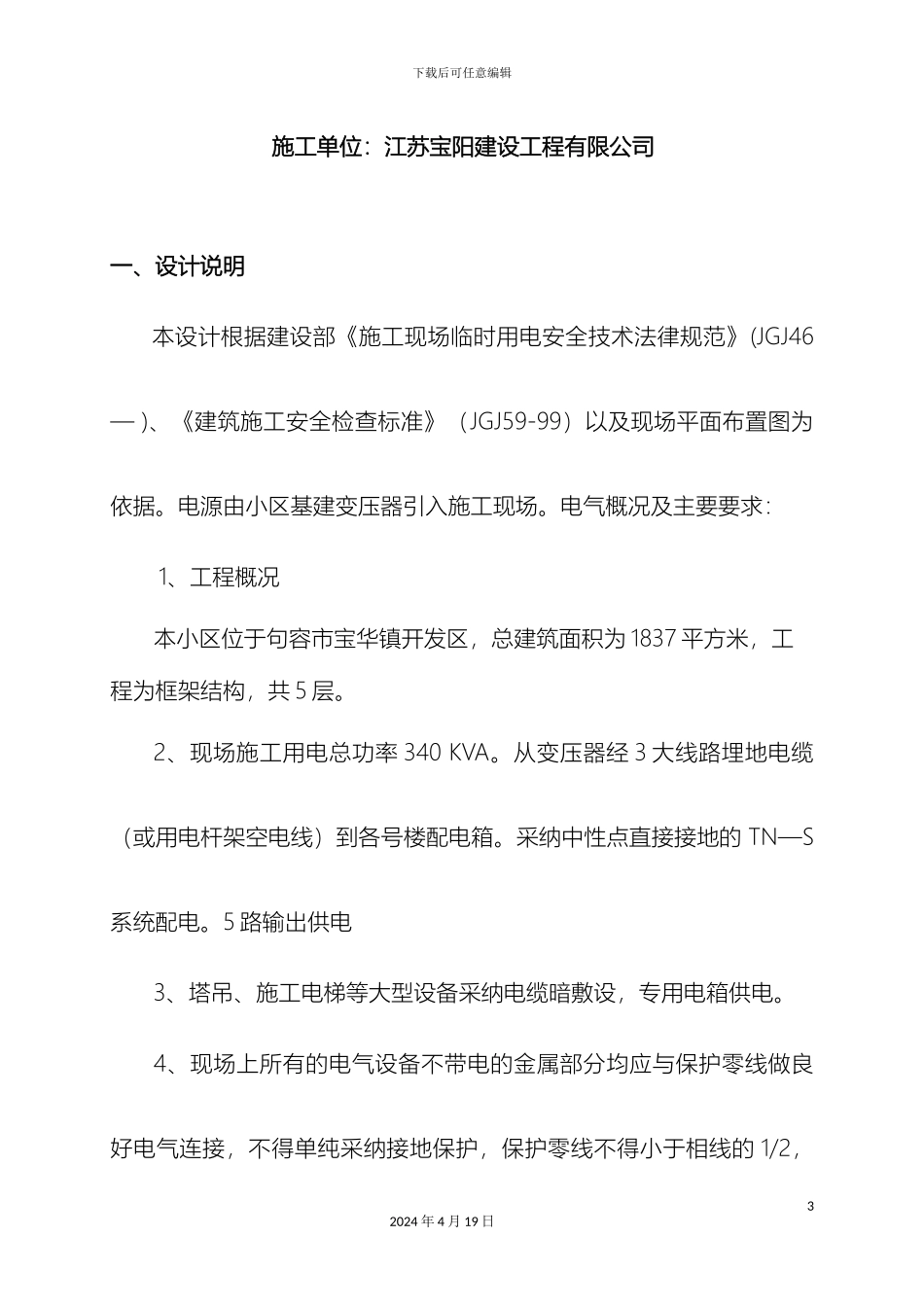

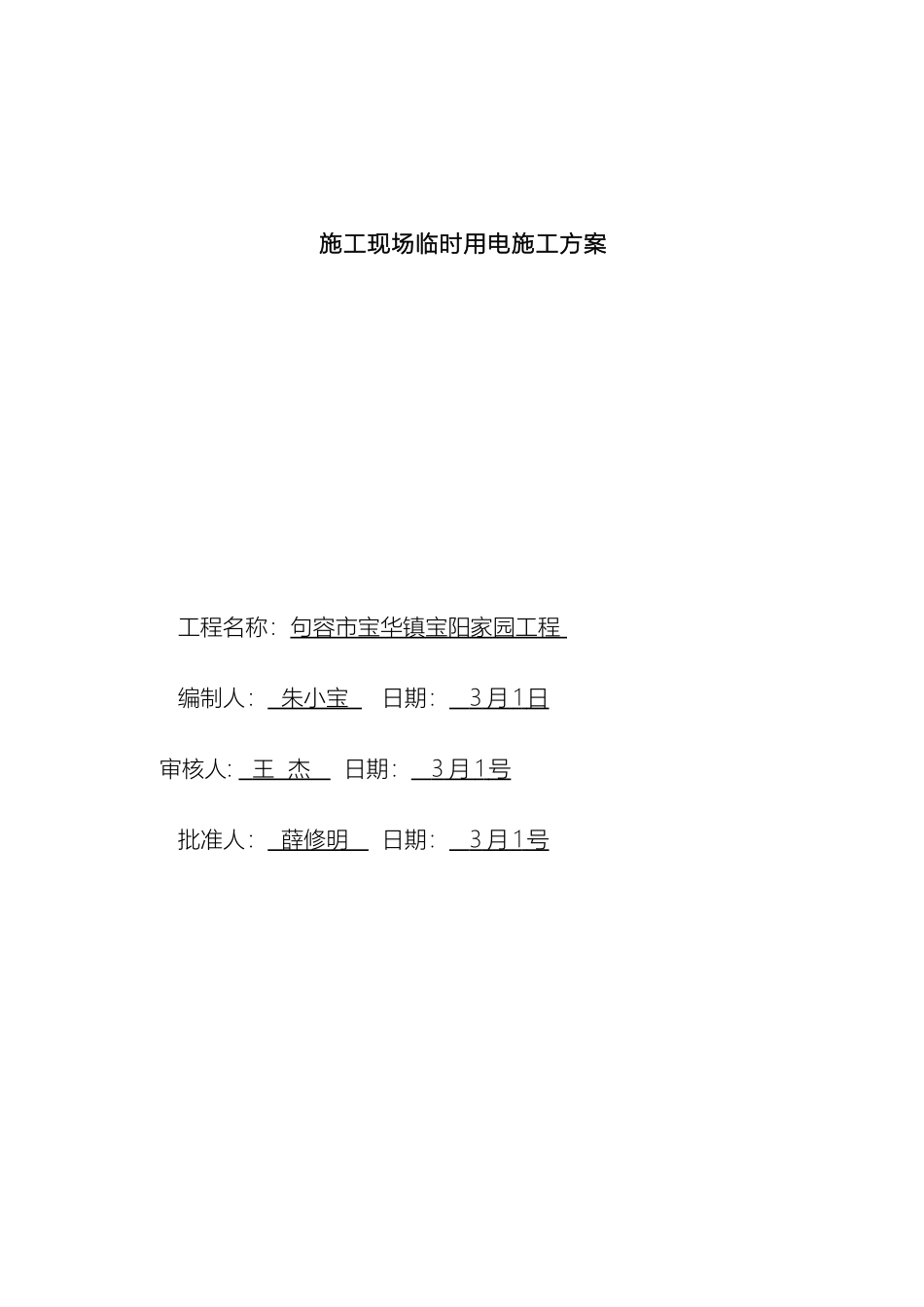

下载后可任意编辑建筑施工临时用电方案12024 年 4 月 19 日施工现场临时用电施工方案 工程名称:句容市宝华镇宝阳家园工程 编制人: 朱小宝 日期: 3 月 1 日 审核人: 王 杰 日期: 3 月 1 号 批准人: 薛修明 日期: 3 月 1 号 下载后可任意编辑施工单位:江苏宝阳建设工程有限公司一、设计说明本设计根据建设部《施工现场临时用电安全技术法律规范》(JGJ46— )、《建筑施工安全检查标准》(JGJ59-99)以及现场平面布置图为依据。电源由小区基建变压器引入施工现场。电气概况及主要要求:1、工程概况本小区位于句容市宝华镇开发区,总建筑面积为 1837 平方米,工程为框架结构,共 5 层。2、现场施工用电总功率 340 KVA。从变压器经 3 大线路埋地电缆(或用电杆架空电线)到各号楼配电箱。采纳中性点直接接地的 TN—S系统配电。5 路输出供电3、塔吊、施工电梯等大型设备采纳电缆暗敷设,专用电箱供电。4、现场上所有的电气设备不带电的金属部分均应与保护零线做良好电气连接,不得单纯采纳接地保护,保护零线不得小于相线的 1/2,32024 年 4 月 19 日下载后可任意编辑且必须用绿黄双色。5、在钢筋加工区、塔吊机、搅拌机、木工场地及二级配电箱保护零线端子,开关箱保护零线端子等处进行重复接地,接地电阻小于 10欧。6、单相负载应尽量分散到各相线上,力求使单相电流均匀,减少零线上的电流。7、实行三级配电二级保护原则,以确保人身安全。8、各型号、规格的配电箱均采纳标准箱。二、设备数量表施工现场主要用电设备表线路序号设备名称台数额定功率暂载率cosφ换算容量单机电缆选择主楼现场1塔吊145 KW0.40.651872塔吊大灯22.0KW323太阳灯21.0KW184平板震动器11.0KW0.8595砼震动棒31.5KW0.852742024 年 4 月 19 日下载后可任意编辑8剪断机15.5 KW0.83119弯曲机24.5KW0.831510调直机14.5KW0.8315木 工机械11圆锯23.5KW0.85812电钻50.5KW0.859抽水13抽水机33.0KW0.830公共场所14空调+抽水X70KW0.837015厨房机组235 KW0.837016照明+电脑X60KW0.8360搅拌站17三方搅拌机 2180KW0.8018019大泵机1220KW0.8322021小泵机1110KW0.83110办公室+宿舍22公司办公室50KW0.835023食堂30 KW0.833024工人宿舍120KW0.83110说明:(一)、施工用电主要分为两阶段,即主体阶段和安装及装修阶段,用电量最集中。负荷最大时期在于主体工程阶段,故施工临时用电组织设计以主体施工阶段为主要计算依据。施工现...
