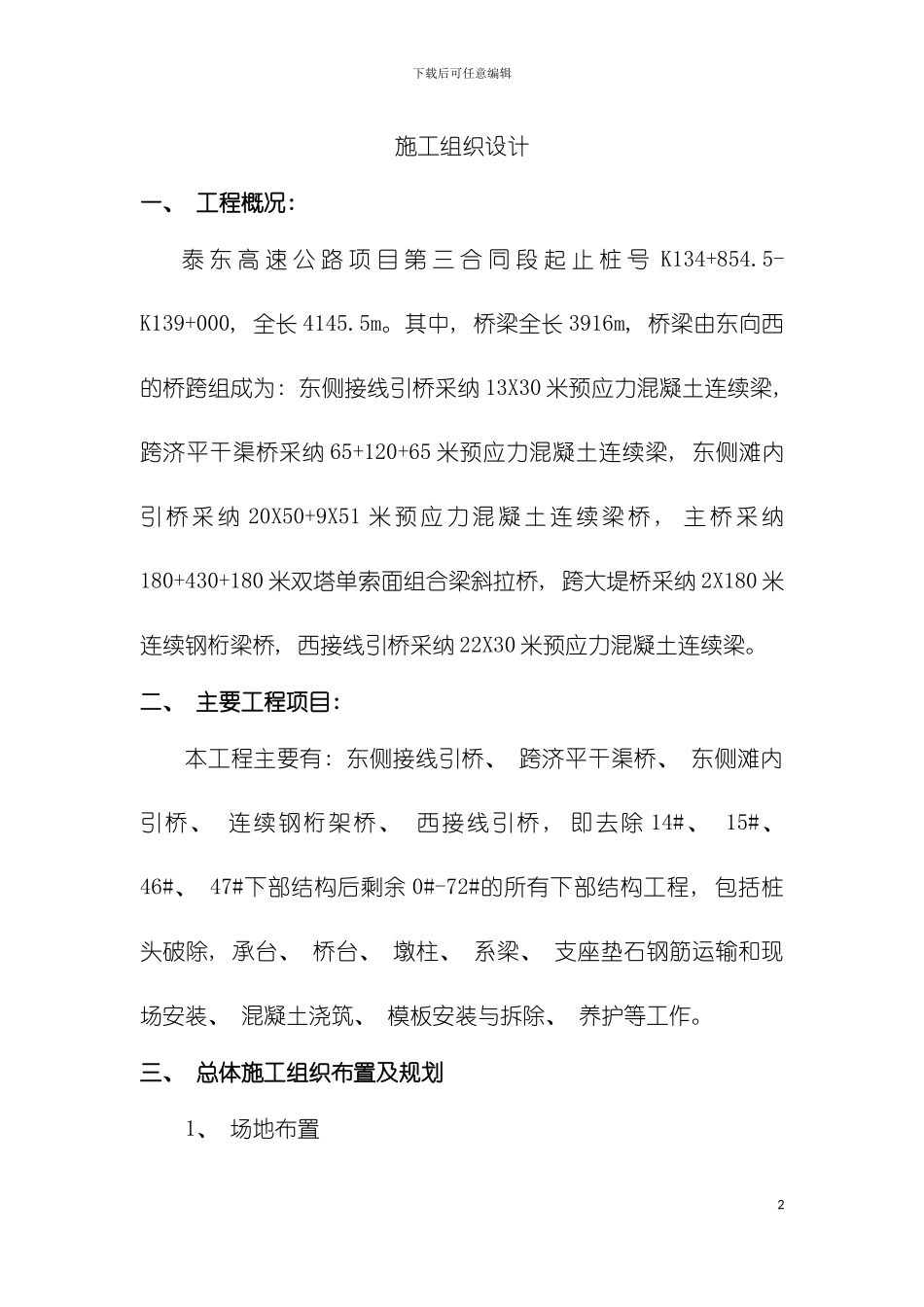

下载后可任意编辑引桥下部结构工程施工组织设计二1下载后可任意编辑施工组织设计一、 工程概况: 泰 东 高 速 公 路 项 目 第 三 合 同 段 起 止 桩 号 K134+854
5-K139+000, 全长 4145
其中, 桥梁全长 3916m, 桥梁由东向西的桥跨组成为: 东侧接线引桥采纳 13X30 米预应力混凝土连续梁, 跨济平干渠桥采纳 65+120+65 米预应力混凝土连续梁, 东侧滩内引 桥 采 纳 20X50+9X51 米 预 应 力 混 凝 土 连 续 梁 桥 , 主 桥 采 纳180+430+180 米双塔单索面组合梁斜拉桥, 跨大堤桥采纳 2X180 米连续钢桁梁桥, 西接线引桥采纳 22X30 米预应力混凝土连续梁
二、 主要工程项目: 本工程主要有: 东侧接线引桥、 跨济平干渠桥、 东侧滩内引桥、 连续钢桁架桥、 西接线引桥 , 即去除 14#、 15#、 46#、 47#下部结构后剩余 0#-72#的所有下部结构工程, 包括桩头破除, 承台、 桥台、 墩柱、 系梁、 支座垫石钢筋运输和现场安装、 混凝土浇筑、 模板安装与拆除、 养护等工作

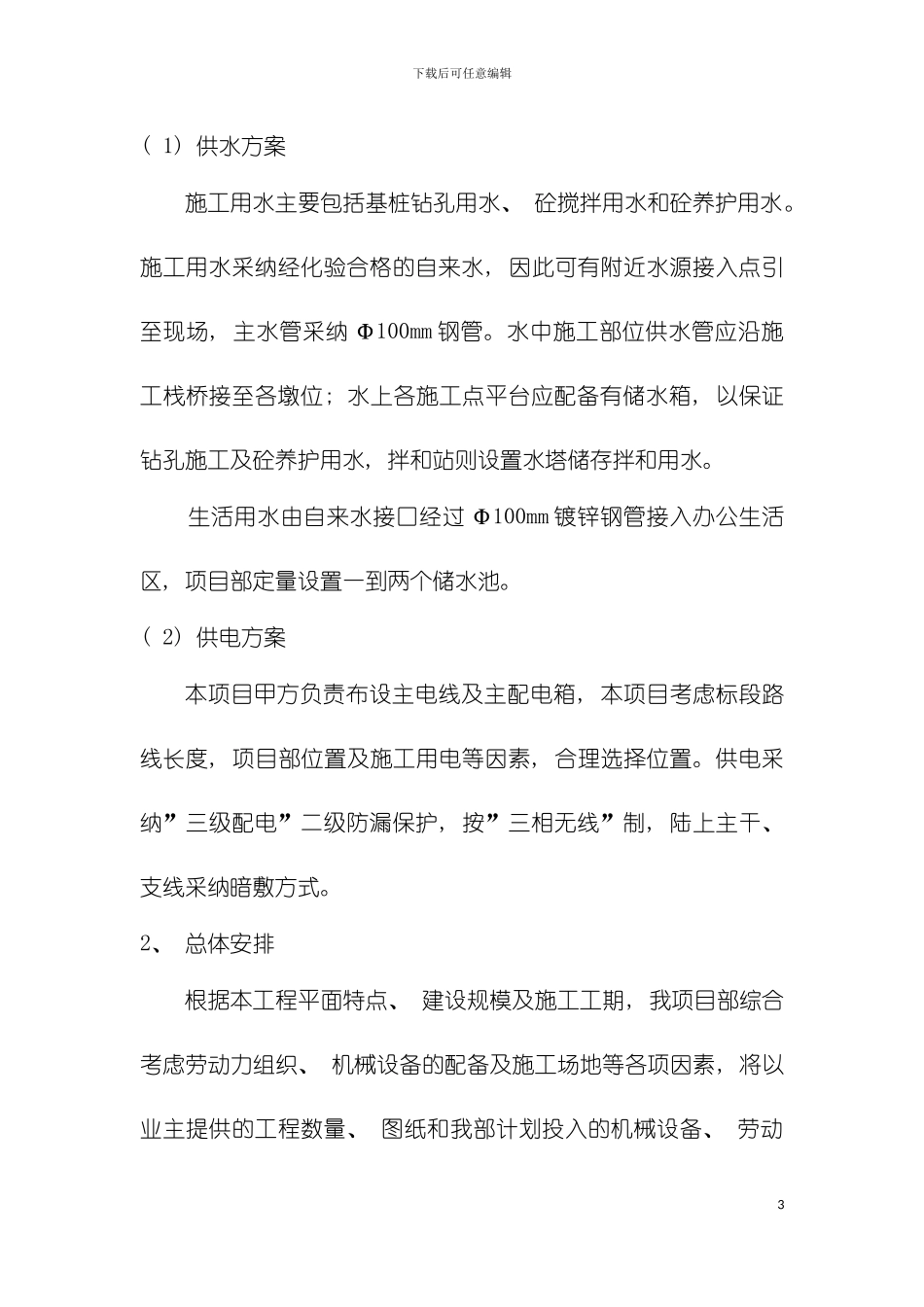

三、 总体施工组织布置及规划1、 场地布置2下载后可任意编辑( 1) 供水方案施工用水主要包括基桩钻孔用水、 砼搅拌用水和砼养护用水
施工用水采纳经化验合格的自来水, 因此可有附近水源接入点引至现场, 主水管采纳 Φ100mm 钢管
水中施工部位供水管应沿施工栈桥接至各墩位; 水上各施工点平台应配备有储水箱, 以保证钻孔施工及砼养护用水, 拌和站则设置水塔储存拌和用水
生活用水由自来水接口经过 Φ100mm 镀锌钢管接入办公生活区, 项目部定量设置一到两个储水池
( 2) 供电方案本项目甲方负责布设主电线及主配电箱, 本项目考虑标段路线长度, 项目部位置及施工用电等因素, 合理选择位置
供电采纳”三级
