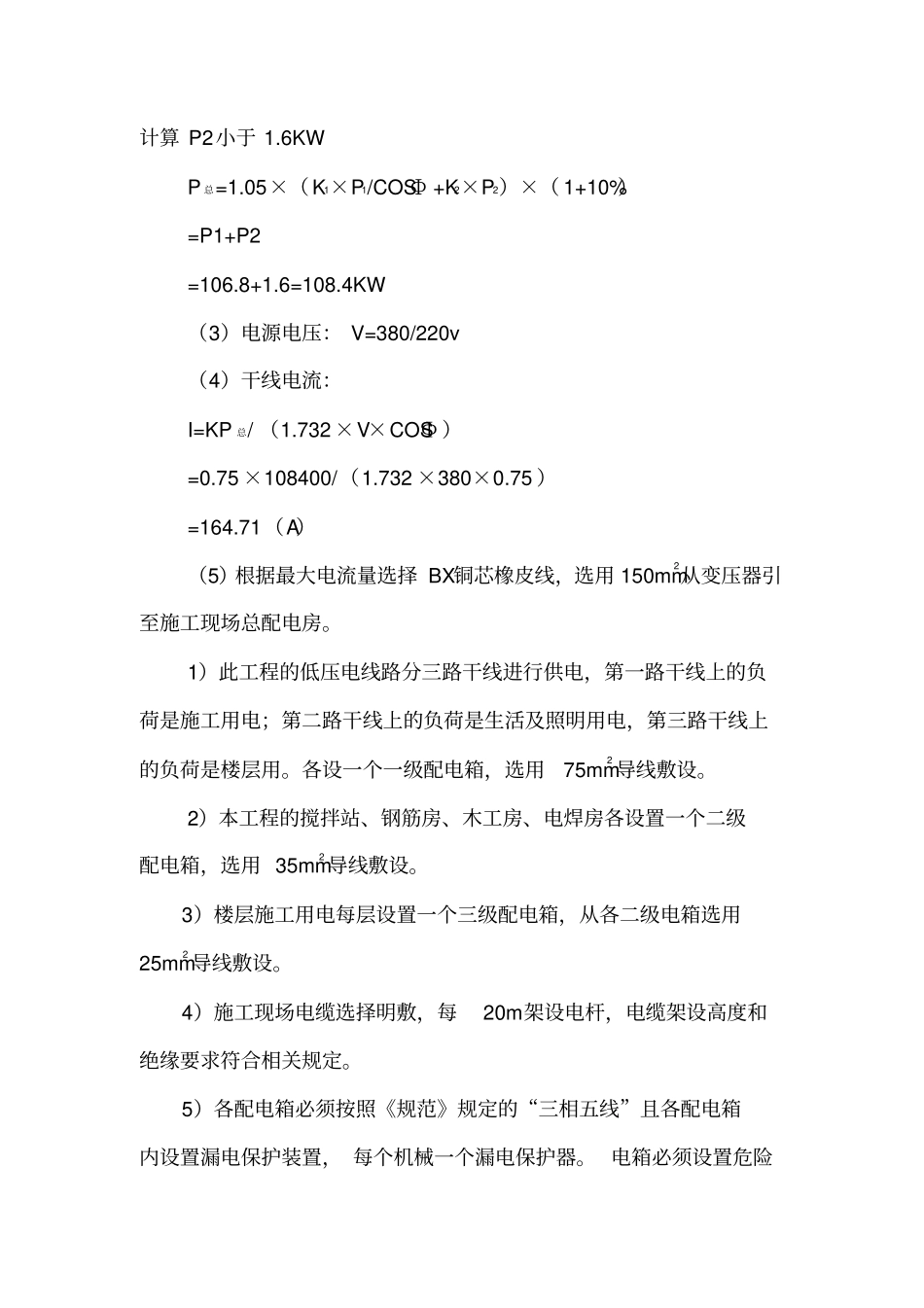

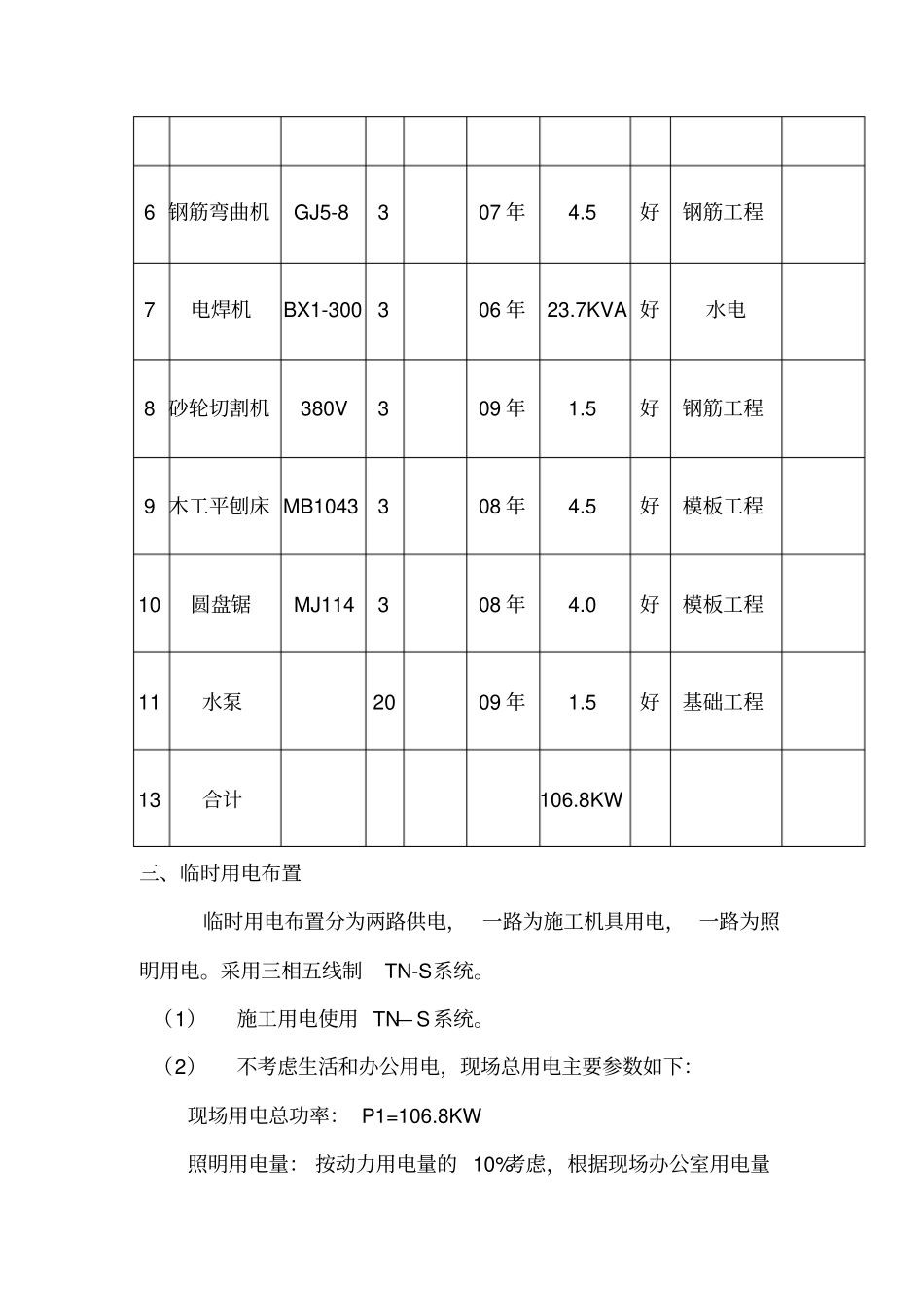

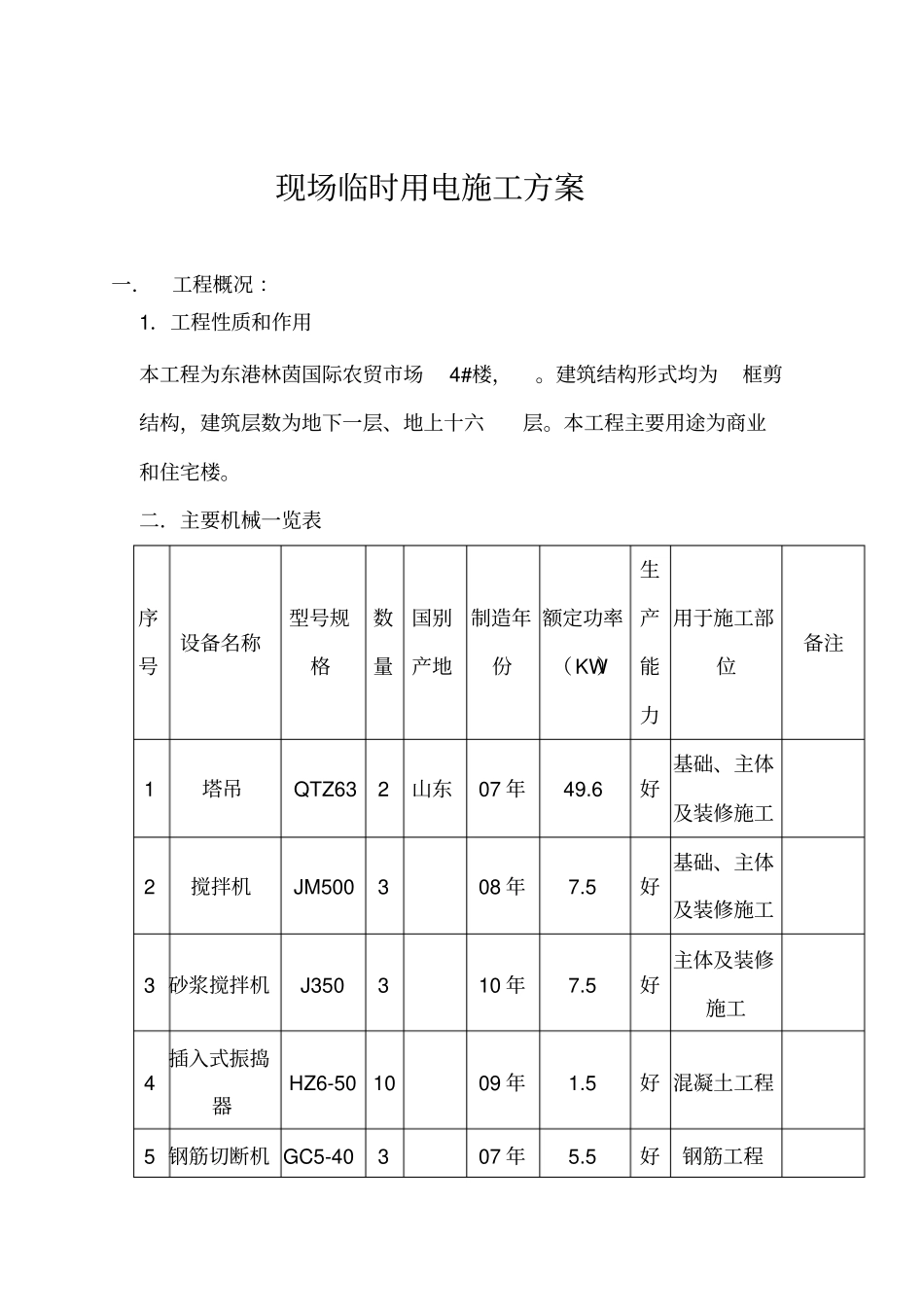

现场临时用电施工方案一.工程概况 :1.工程性质和作用本工程为东港林茵国际农贸市场4#楼,。建筑结构形式均为框剪结构,建筑层数为地下一层、地上十六层。本工程主要用途为商业和住宅楼。二.主要机械一览表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1 塔吊QTZ63 2 山东07 年49.6 好基础、主体及装修施工2 搅拌机JM500 3 08 年7.5 好基础、主体及装修施工3 砂浆搅拌机J350 3 10 年7.5 好主体及装修施工4 插入式振捣器HZ6-50 10 09 年1.5 好 混凝土工程5 钢筋切断机 GC5-40 3 07 年5.5 好钢筋工程6 钢筋弯曲机GJ5-8 3 07 年4.5 好钢筋工程7 电焊机BX1-300 3 06 年23.7KVA 好水电8 砂轮切割机380V 3 09 年1.5 好钢筋工程9 木工平刨床 MB1043 3 08 年4.5 好模板工程10 圆盘锯MJ114 3 08 年4.0 好模板工程11 水泵20 09 年1.5 好基础工程13 合计106.8KW 三、临时用电布置临时用电布置分为两路供电, 一路为施工机具用电, 一路为照明用电。采用三相五线制TN-S系统。(1)施工用电使用 TN— S系统。(2)不考虑生活和办公用电,现场总用电主要参数如下:现场用电总功率: P1=106.8KW 照明用电量: 按动力用电量的 10%考虑,根据现场办公室用电量计算 P2小于 1.6KW P 总=1.05×(K1×P1/COSФ +K2×P2)×( 1+10%)=P1+P2 =106.8+1.6=108.4KW (3)电源电压: V=380/220v (4)干线电流:I=KP 总/ (1.732 ×V×COSФ )=0.75 ×108400/(1.732 ×380×0.75 )=164.71(A)(5)根据最大电流量选择 BX铜芯橡皮线,选用 150mm2从变压器引至施工现场总配电房。1)此工程的低压电线路分三路干线进行供电,第一路干线上的负荷是施工用电;第二路干线上的负荷是生活及照明用电,第三路干线上的负荷是楼层用。各设一个一级配电箱,选用75mm2 导线敷设。2)本工程的搅拌站、钢筋房、木工房、电焊房各设置一个二级配电箱,选用 35mm2 导线敷设。3)楼层施工用电每层设置一个三级配电箱,从各二级电箱选用25mm2 导线敷设。4)施工现场电缆选择明敷,每20m架设电杆,电缆架设高度和绝缘要求符合相关规定。5)各配电箱必须按照《规范》规定的“三相五线”且各配电箱内设置漏电保护装置, 每个机械一个漏电保护器。 电箱必须设置危险标志,电工专人管理四.建筑用电安全管理措施1 施工用电应符合《施工现场临时用电安全技术...
