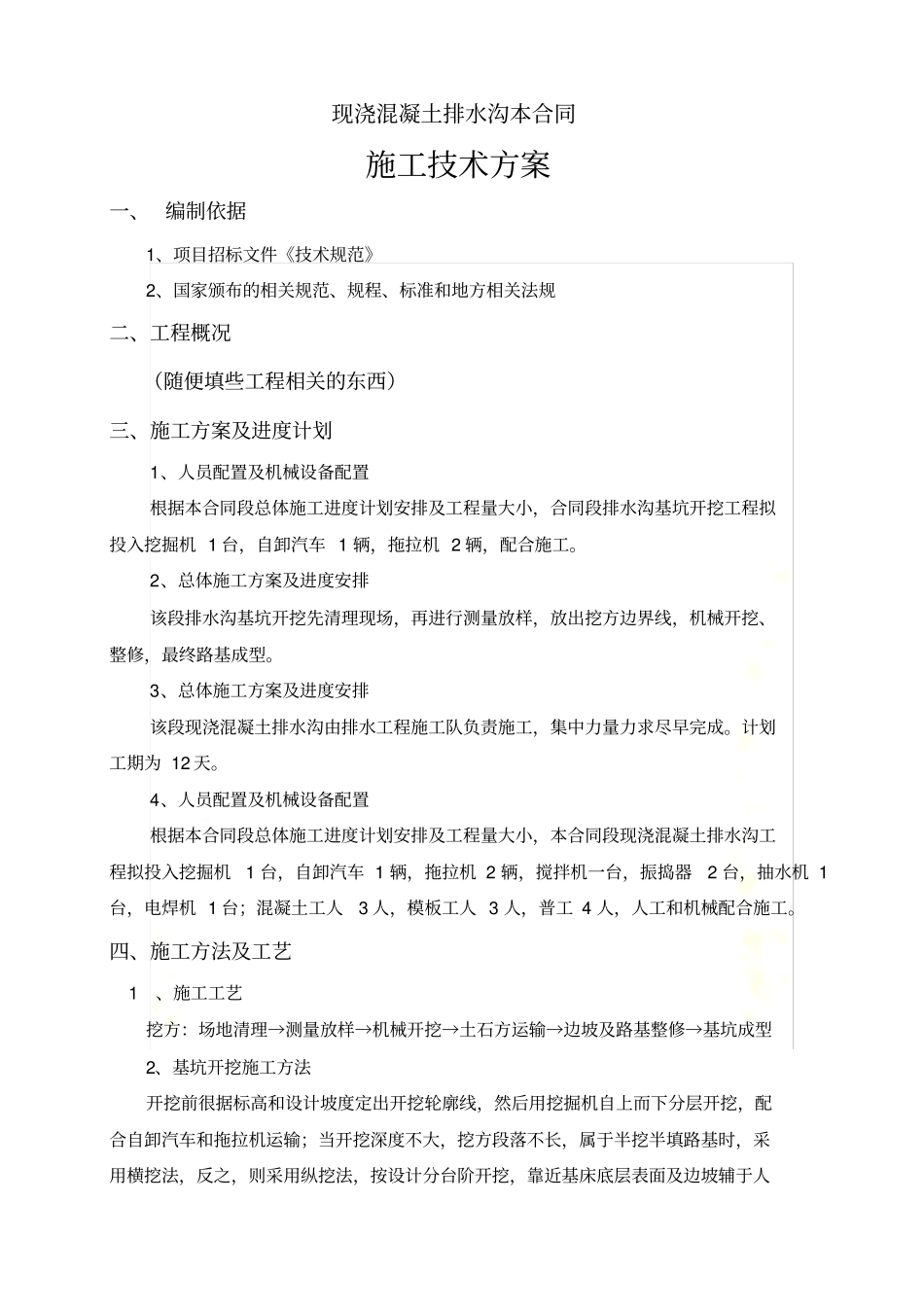

现浇混凝土排水沟施工方案现浇混凝土排水沟本合同施工技术方案一、 编制依据1、项目招标文件《技术规范》2、国家颁布的相关规范、规程、标准和地方相关法规二、工程概况(随便填些工程相关的东西)三、施工方案及进度计划1、人员配置及机械设备配置根据本合同段总体施工进度计划安排及工程量大小,合同段排水沟基坑开挖工程拟投入挖掘机 1 台,自卸汽车 1 辆,拖拉机 2 辆,配合施工
2、总体施工方案及进度安排该段排水沟基坑开挖先清理现场,再进行测量放样,放出挖方边界线,机械开挖、整修,最终路基成型
3、总体施工方案及进度安排该段现浇混凝土排水沟由排水工程施工队负责施工,集中力量力求尽早完成
计划工期为 12 天
4、人员配置及机械设备配置根据本合同段总体施工进度计划安排及工程量大小,本合同段现浇混凝土排水沟工程拟投入挖掘机1 台,自卸汽车 1 辆,拖拉机 2 辆,搅拌机一台,振捣器2 台,抽水机 1台,电焊机 1 台;混凝土工人3 人,模板工人 3 人,普工 4 人,人工和机械配合施工
四、施工方法及工艺 1、施工工艺挖方:场地清理→测量放样→机械开挖→土石方运输→边坡及路基整修→基坑成型2、基坑开挖施工方法开挖前很据标高和设计坡度定出开挖轮廓线,然后用挖掘机自上而下分层开挖,配合自卸汽车和拖拉机运输;当开挖深度不大,挖方段落不长,属于半挖半填路基时,采用横挖法,反之,则采用纵挖法,按设计分台阶开挖,靠近基床底层表面及边坡辅于人工开挖

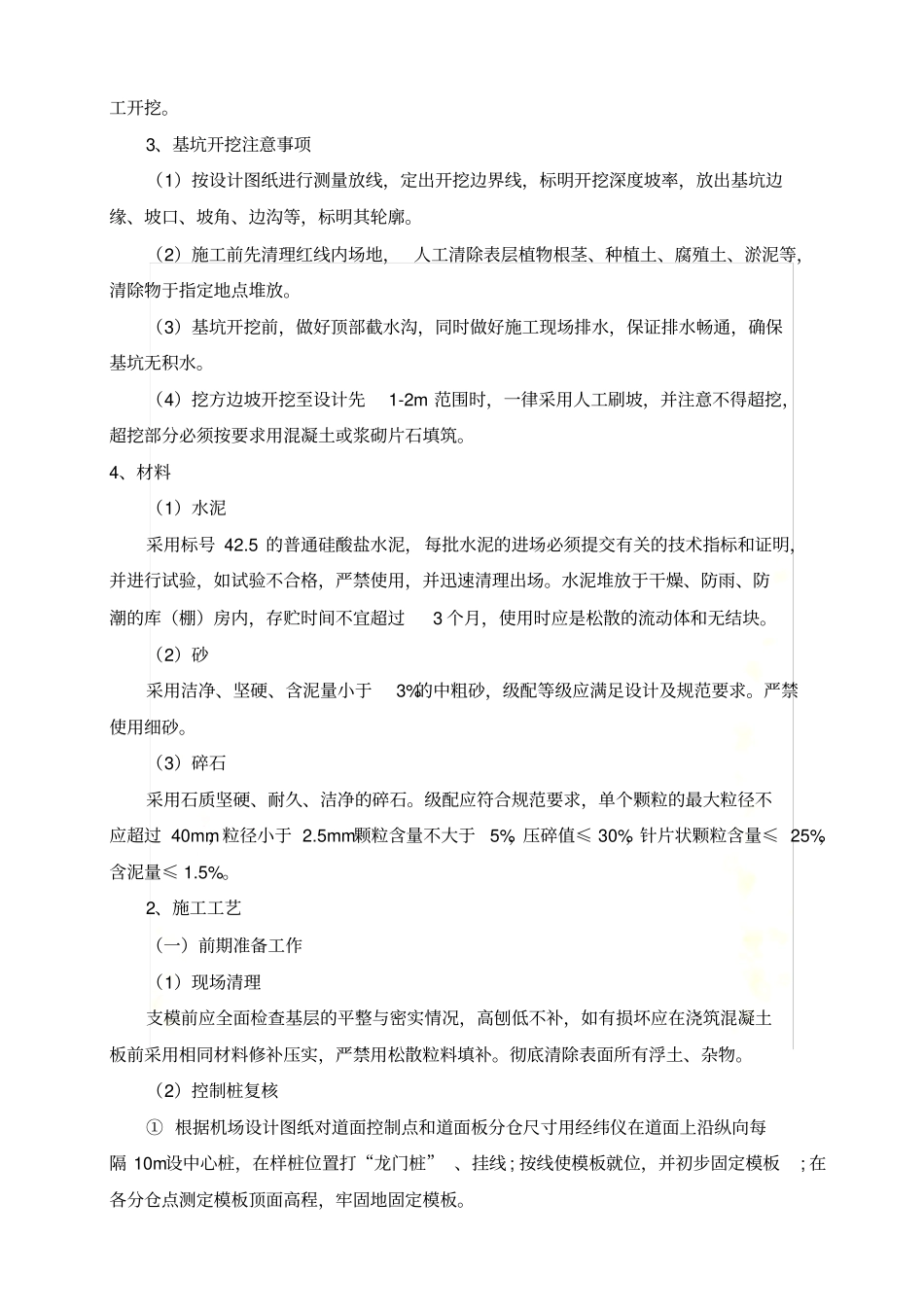

3、基坑开挖注意事项(1)按设计图纸进行测量放线,定出开挖边界线,标明开挖深度坡率,放出基坑边缘、坡口、坡角、边沟等,标明其轮廓
(2)施工前先清理红线内场地, 人工清除表层植物根茎、种植土、腐殖土、淤泥等,清除物于指定地点堆放
(3)基坑开挖前,做好顶部截水沟,同时做好施工现场排水,保证排水畅通,确保基坑无积水
(4)挖方边坡开挖至设计先1-2m 范围时,
