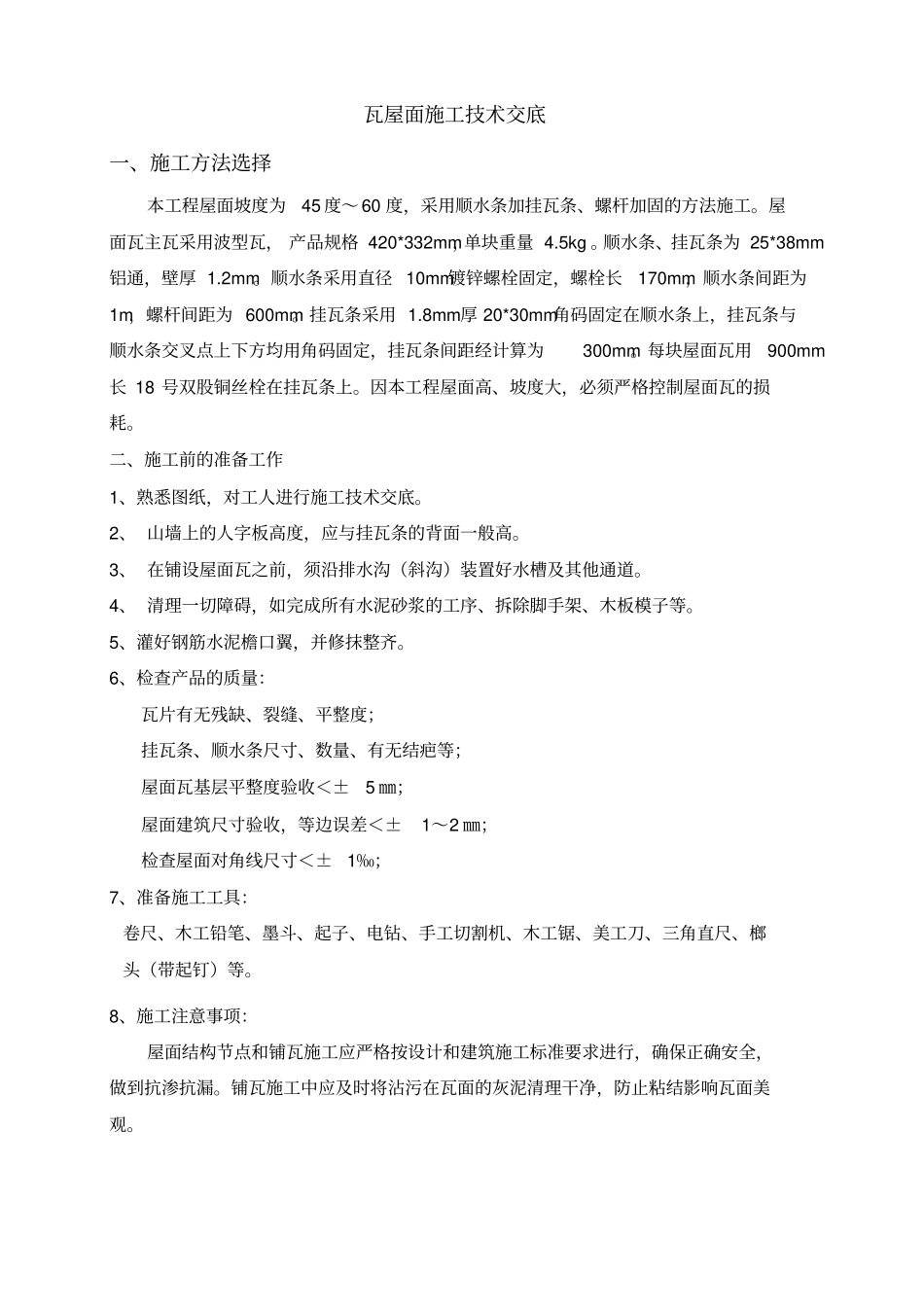

瓦屋面施工技术交底一、施工方法选择本工程屋面坡度为45 度~ 60 度,采用顺水条加挂瓦条、螺杆加固的方法施工
屋面瓦主瓦采用波型瓦, 产品规格 420*332mm,单块重量 4
顺水条、挂瓦条为 25*38mm铝通,壁厚 1
顺水条采用直径 10mm镀锌螺栓固定,螺栓长170mm,顺水条间距为1m,螺杆间距为 600mm
挂瓦条采用 1
8mm厚 20*30mm角码固定在顺水条上,挂瓦条与顺水条交叉点上下方均用角码固定,挂瓦条间距经计算为300mm
每块屋面瓦用900mm长 18 号双股铜丝栓在挂瓦条上
因本工程屋面高、坡度大,必须严格控制屋面瓦的损耗
二、施工前的准备工作1、熟悉图纸,对工人进行施工技术交底
2、 山墙上的人字板高度,应与挂瓦条的背面一般高
3、 在铺设屋面瓦之前,须沿排水沟(斜沟)装置好水槽及其他通道
4、 清理一切障碍,如完成所有水泥砂浆的工序、拆除脚手架、木板模子等
5、灌好钢筋水泥檐口翼,并修抹整齐
6、检查产品的质量:瓦片有无残缺、裂缝、平整度;挂瓦条、顺水条尺寸、数量、有无结疤等;屋面瓦基层平整度验收<±5 ㎜;屋面建筑尺寸验收,等边误差<±1~2 ㎜;检查屋面对角线尺寸<±1‰;7、准备施工工具:卷尺、木工铅笔、墨斗、起子、电钻、手工切割机、木工锯、美工刀、三角直尺、榔头(带起钉)等
8、施工注意事项:屋面结构节点和铺瓦施工应严格按设计和建筑施工标准要求进行,确保正确安全,做到抗渗抗漏
铺瓦施工中应及时将沾污在瓦面的灰泥清理干净,防止粘结影响瓦面美观

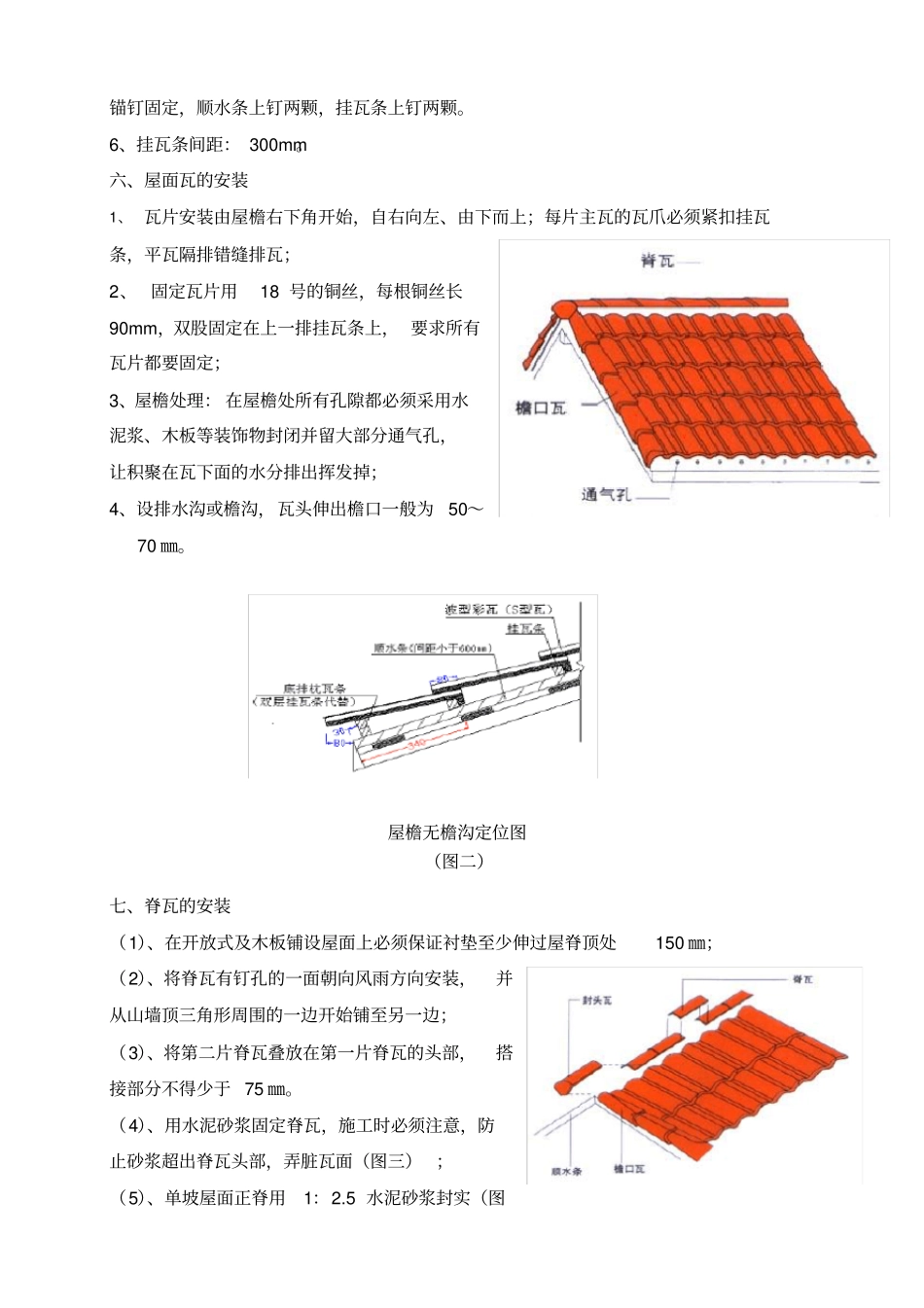

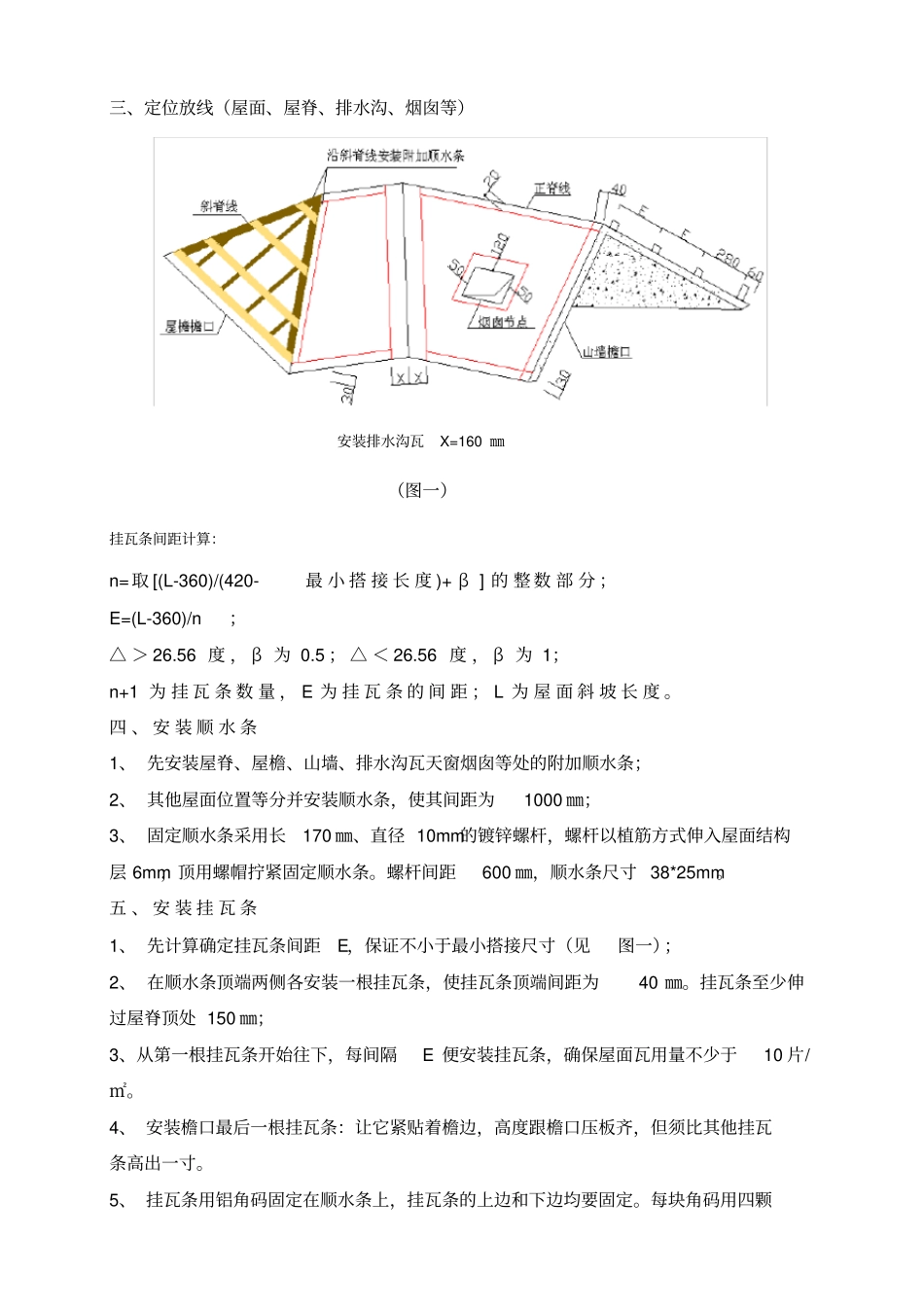

三、定位放线(屋面、屋脊、排水沟、烟囱等)安装排水沟瓦 X=160 ㎜(图一)挂瓦条间距计算:n=取 [(L-360)/(420-最 小 搭 接 长 度 )+ β ] 的 整 数 部 分 ;E=(L-360)/n;△ > 26
56 度 , β 为 0
5 ; △ < 26
