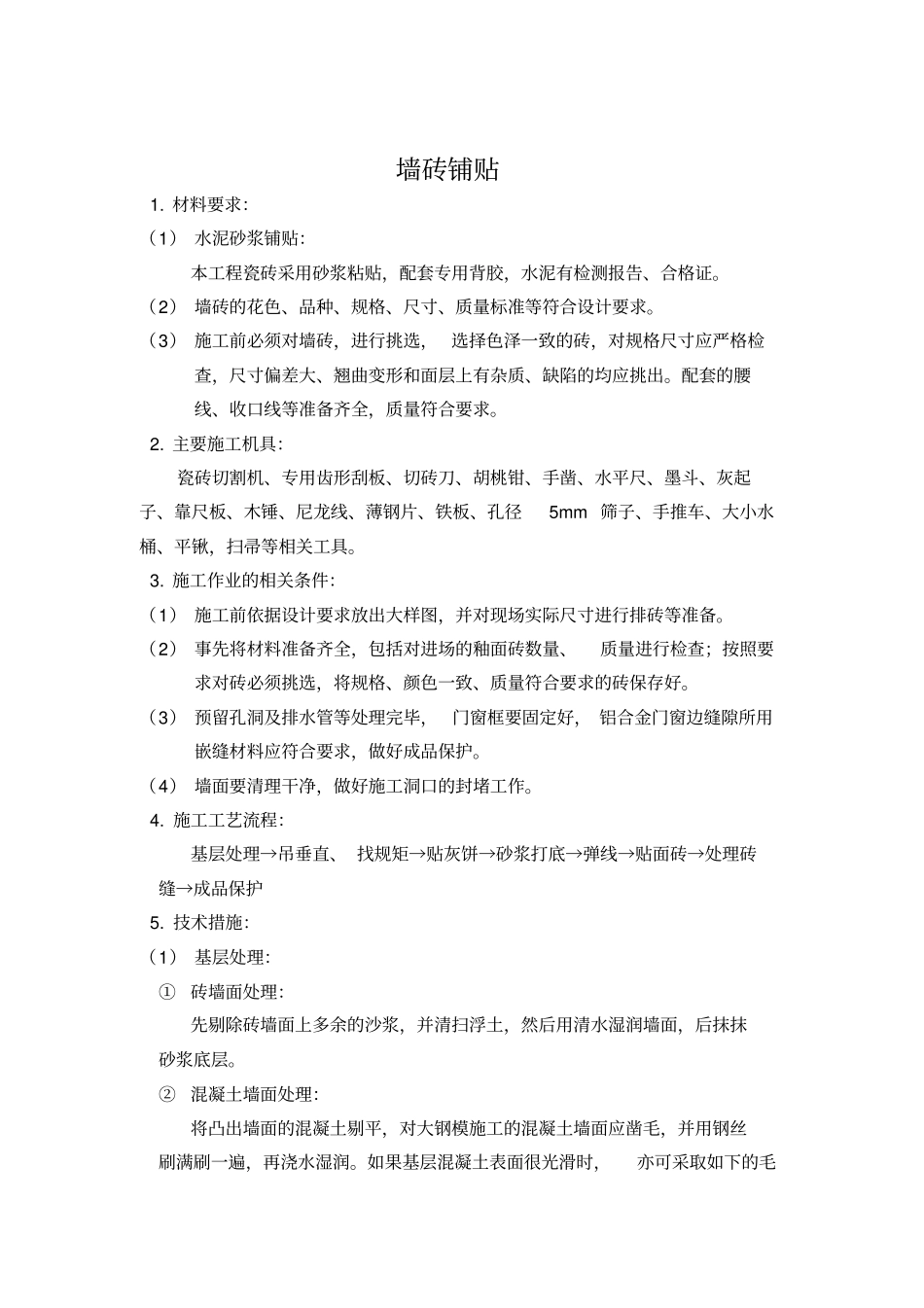

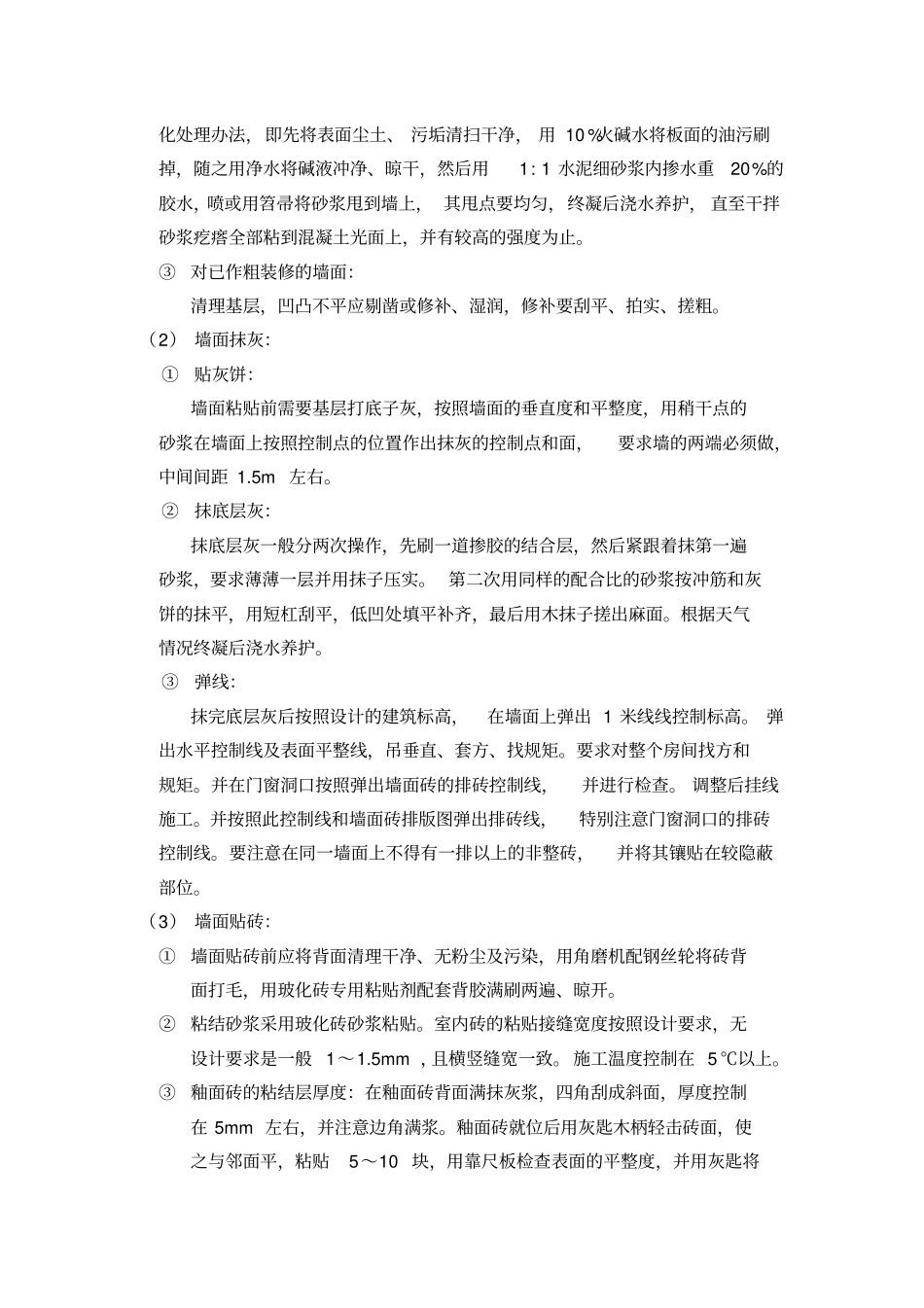

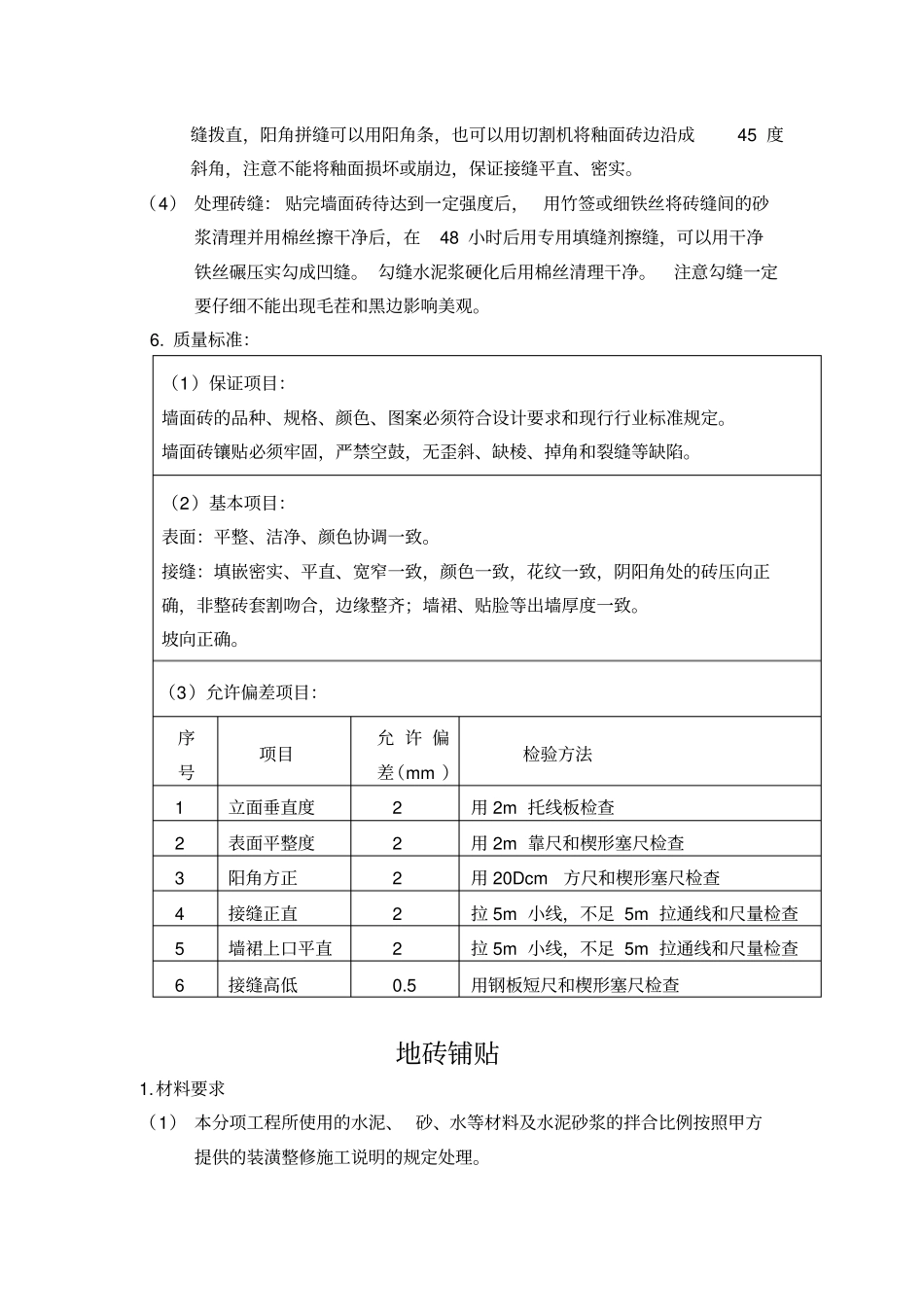

墙砖铺贴1. 材料要求:(1) 水泥砂浆铺贴:本工程瓷砖采用砂浆粘贴,配套专用背胶,水泥有检测报告、合格证。(2) 墙砖的花色、品种、规格、尺寸、质量标准等符合设计要求。(3) 施工前必须对墙砖,进行挑选, 选择色泽一致的砖,对规格尺寸应严格检查,尺寸偏差大、翘曲变形和面层上有杂质、缺陷的均应挑出。配套的腰线、收口线等准备齐全,质量符合要求。2. 主要施工机具:瓷砖切割机、专用齿形刮板、切砖刀、胡桃钳、手凿、水平尺、墨斗、灰起子、靠尺板、木锤、尼龙线、薄钢片、铁板、孔径5mm 筛子、手推车、大小水桶、平锹,扫帚等相关工具。3. 施工作业的相关条件:(1) 施工前依据设计要求放出大样图,并对现场实际尺寸进行排砖等准备。(2) 事先将材料准备齐全,包括对进场的釉面砖数量、质量进行检查;按照要求对砖必须挑选,将规格、颜色一致、质量符合要求的砖保存好。(3) 预留孔洞及排水管等处理完毕,门窗框要固定好, 铝合金门窗边缝隙所用嵌缝材料应符合要求,做好成品保护。(4) 墙面要清理干净,做好施工洞口的封堵工作。4. 施工工艺流程:基层处理→吊垂直、 找规矩→贴灰饼→砂浆打底→弹线→贴面砖→处理砖缝→成品保护5. 技术措施:(1) 基层处理:①砖墙面处理:先剔除砖墙面上多余的沙浆,并清扫浮土,然后用清水湿润墙面,后抹抹砂浆底层。②混凝土墙面处理:将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。如果基层混凝土表面很光滑时,亦可采取如下的毛化处理办法,即先将表面尘土、 污垢清扫干净, 用 10 %火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1: 1 水泥细砂浆内掺水重20% 的胶水,喷或用笤帚将砂浆甩到墙上, 其甩点要均匀,终凝后浇水养护, 直至干拌砂浆疙瘩全部粘到混凝土光面上,并有较高的强度为止。③对已作粗装修的墙面:清理基层,凹凸不平应剔凿或修补、湿润,修补要刮平、拍实、搓粗。(2) 墙面抹灰:①贴灰饼:墙面粘贴前需要基层打底子灰,按照墙面的垂直度和平整度,用稍干点的砂浆在墙面上按照控制点的位置作出抹灰的控制点和面,要求墙的两端必须做,中间间距 1.5m 左右。②抹底层灰:抹底层灰一般分两次操作,先刷一道掺胶的结合层,然后紧跟着抹第一遍砂浆,要求薄薄一层并用抹子压实。 第二次用同样的配合比的砂浆按冲筋和灰饼的抹平,用短杠刮平,低凹处填平补齐,最后用木抹子搓出麻...
