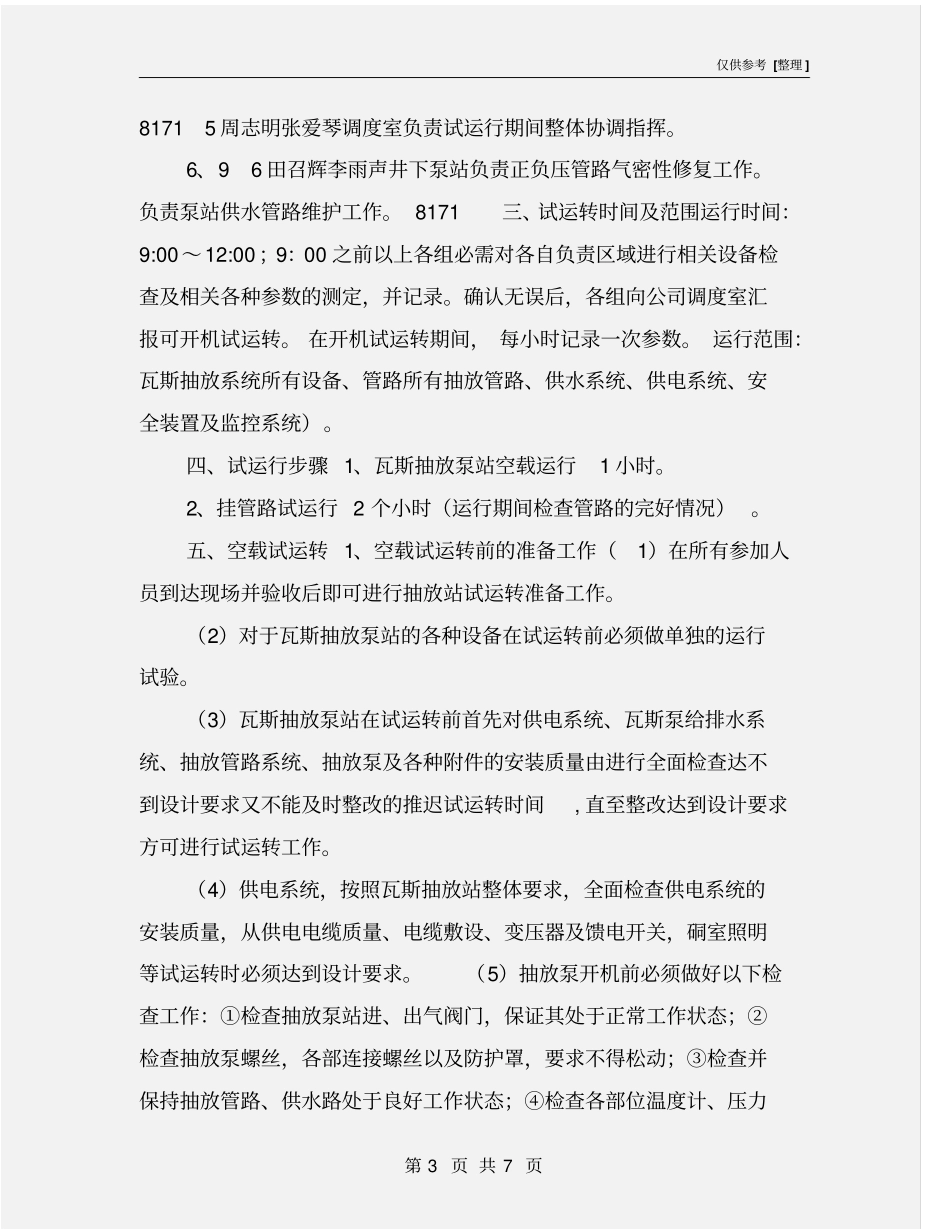

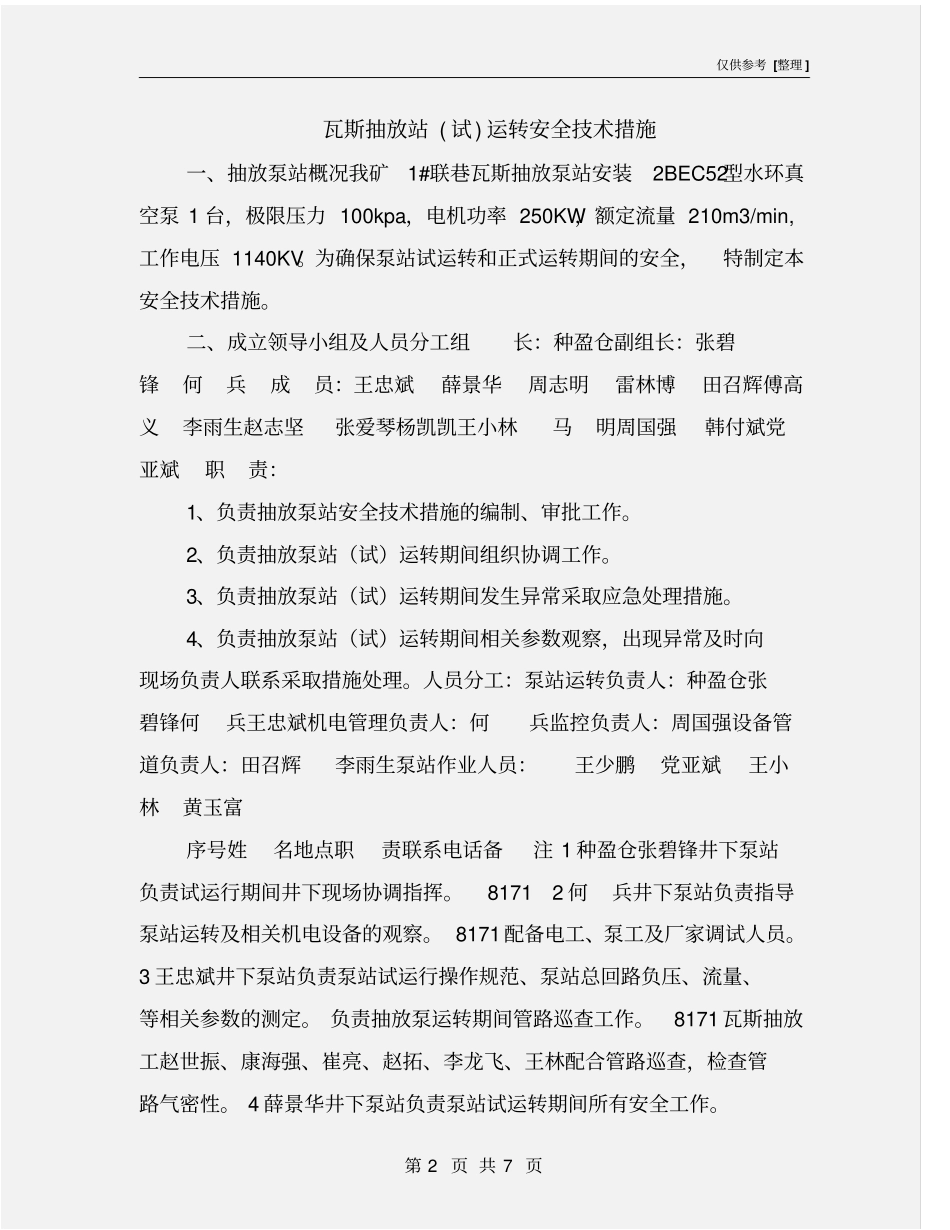

仅供参考 [整理 ] 第 1 页 共 7 页安全管理文书瓦斯抽放站 ( 试) 运转安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 7 页瓦斯抽放站 ( 试) 运转安全技术措施一、抽放泵站概况我矿1#联巷瓦斯抽放泵站安装2BEC52型水环真空泵 1 台,极限压力 100kpa,电机功率 250KW,额定流量 210m3/min,工作电压 1140KV。为确保泵站试运转和正式运转期间的安全,特制定本安全技术措施。二、成立领导小组及人员分工组长:种盈仓副组长:张碧锋何兵成员:王忠斌薛景华周志明雷林博田召辉傅高义李雨生赵志坚张爱琴杨凯凯王小林马明周国强韩付斌党亚斌职责:1、负责抽放泵站安全技术措施的编制、审批工作。2、负责抽放泵站(试)运转期间组织协调工作。3、负责抽放泵站(试)运转期间发生异常采取应急处理措施。4、负责抽放泵站(试)运转期间相关参数观察,出现异常及时向现场负责人联系采取措施处理。人员分工:泵站运转负责人:种盈仓张碧锋何兵王忠斌机电管理负责人:何兵监控负责人:周国强设备管道负责人:田召辉李雨生泵站作业人员:王少鹏党亚斌王小林黄玉富序号姓名地点职责联系电话备注 1 种盈仓张碧锋井下泵站负责试运行期间井下现场协调指挥。8171 2 何兵井下泵站负责指导泵站运转及相关机电设备的观察。 8171 配备电工、泵工及厂家调试人员。3 王忠斌井下泵站负责泵站试运行操作规范、泵站总回路负压、流量、等相关参数的测定。 负责抽放泵运转期间管路巡查工作。8171 瓦斯抽放工赵世振、康海强、崔亮、赵拓、李龙飞、王林配合管路巡查,检查管路气密性。 4 薛景华井下泵站负责泵站试运转期间所有安全工作。仅供参考 [整理 ] 第 3 页 共 7 页8171 5 周志明张爱琴调度室负责试运行期间整体协调指挥。6、9 6 田召辉李雨声井下泵站负责正负压管路气密性修复工作。负责泵站供水管路维护工作。 8171 三、试运转时间及范围运行时间:9:00~12:00 ;9:00 之前以上各组必需对各自负责区域进行相关设备检查及相关各种参数的测定,并记录。确认无误后,各组向公司调度室汇报可开机试运转。 在开机试运转期间, 每小时记录一次参数。 运行范围:瓦斯抽放系统所有设备、管路所有抽放管路、供水系统、供电系统、安全装置及监控系统)。四、试运行步骤 1、瓦斯抽放泵站空载运行1 小时。2、挂管路试运行 2 个小时(运行期间检查管路的完好情况) 。五...
