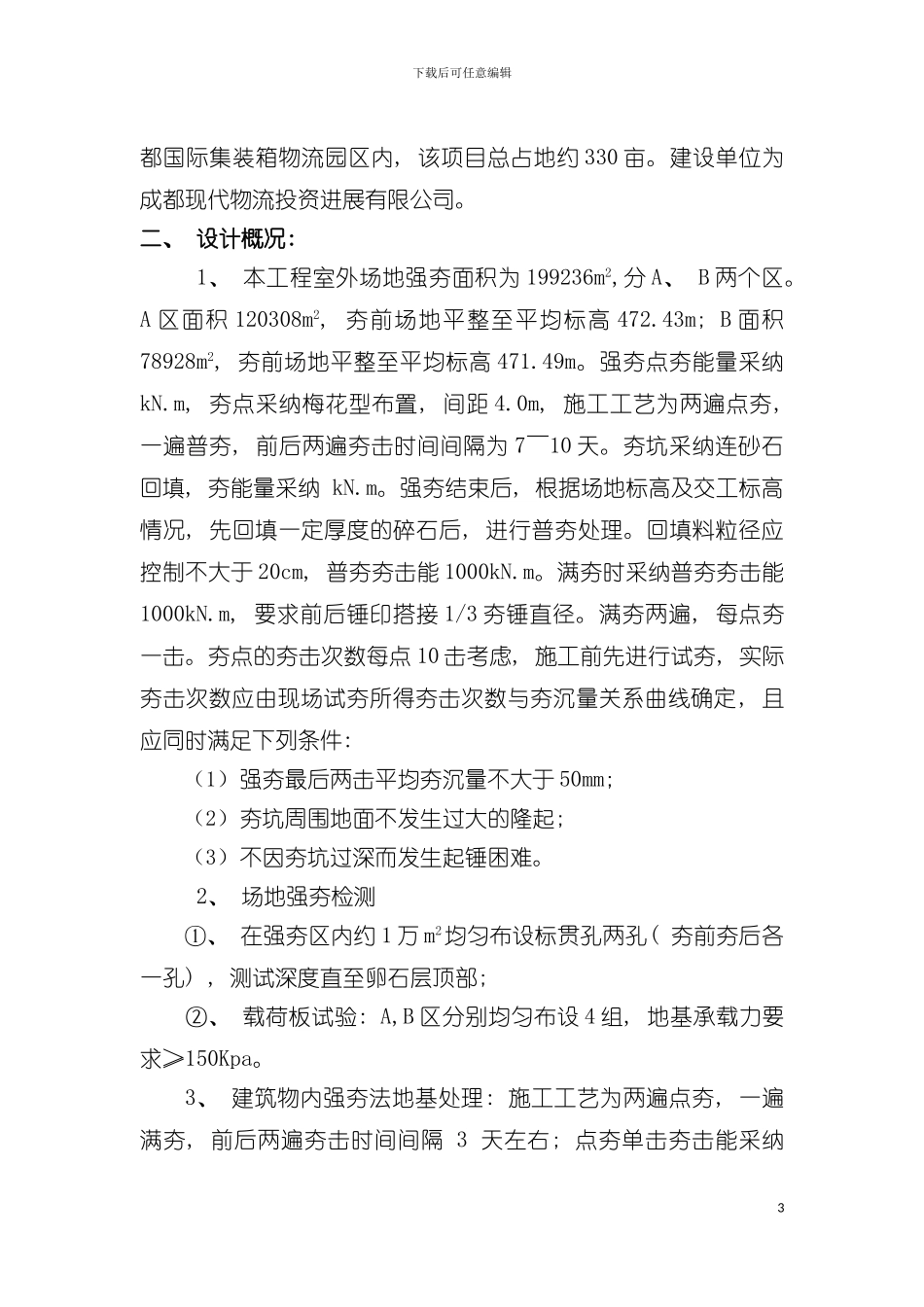

下载后可任意编辑成都国际集装箱物流园区一期工程地基处理施工专项方案1第一节 编制依据及编制内容一、 编制依据 1、 《建筑施工组织设计法律规范》( GB/T50502— ) 2、 《建设工程文件中归档整理法律规范》 ( GB/T50328— ) 3、 《建筑工程施工质量验收统一标准》( GB50300— ) 4、 《建筑地基处理技术法律规范》( JGJ79— ) 5、 《建筑地基基础工程施工质量验收法律规范》( GB50202— ) 6、 国家和地方有关安全法规标准7、 《成都国际集装箱物流园区保税物流园区项目岩土工程勘察报告》( -230) 8、 成都国际集装箱物流园保税物流区一期设计图纸及相关技术资料二、 编制内容( 一) 施工组织机构。( 二) 施工方案与技术措施。( 三) 质量管理体系与措施。( 四) 安全管理与措施。( 五) 环境保护管理体系与措施。( 六) 工程进度计划与措施。第二节 工程概况一、 工程概况本工程建筑建设地点位于成都市青白江区城厢镇、 祥福镇成下载后可任意编辑都国际集装箱物流园区内, 该项目总占地约 330 亩。建设单位为成都现代物流投资进展有限公司。二、 设计概况: 1、 本工程室外场地强夯面积为 199236m2,分 A、 B 两个区。A 区面积 120308m2, 夯前场地平整至平均标高 472.43m; B 面积78928m2, 夯前场地平整至平均标高 471.49m。强夯点夯能量采纳 kN.m, 夯点采纳梅花型布置, 间距 4.0m, 施工工艺为两遍点夯, 一遍普夯, 前后两遍夯击时间间隔为 7~10 天。夯坑采纳连砂石回填, 夯能量采纳 kN.m。强夯结束后, 根据场地标高及交工标高情况, 先回填一定厚度的碎石后, 进行普夯处理。回填料粒径应控制不大于 20cm, 普夯夯击能 1000kN.m。满夯时采纳普夯夯击能1000kN.m, 要求前后锤印搭接 1/3 夯锤直径。满夯两遍, 每点夯一击。夯点的夯击次数每点 10 击考虑, 施工前先进行试夯, 实际夯击次数应由现场试夯所得夯击次数与夯沉量关系曲线确定, 且应同时满足下列条件: (1)强夯最后两击平均夯沉量不大于 50mm; (2)夯坑周围地面不发生过大的隆起; (3)不因夯坑过深而发生起锤困难。 2、 场地强夯检测①、 在强夯区内约 1 万 m2均匀布设标贯孔两孔( 夯前夯后各一孔) , 测试深度直至卵石层顶部; ②、 载荷板试验: A,B 区分别均匀布设 4 组, 地基承载力要求≥150Kpa。3、 建筑物内强夯法地基处理: 施工工艺为两遍点夯, 一遍满夯, 前后两遍夯击时间间...
