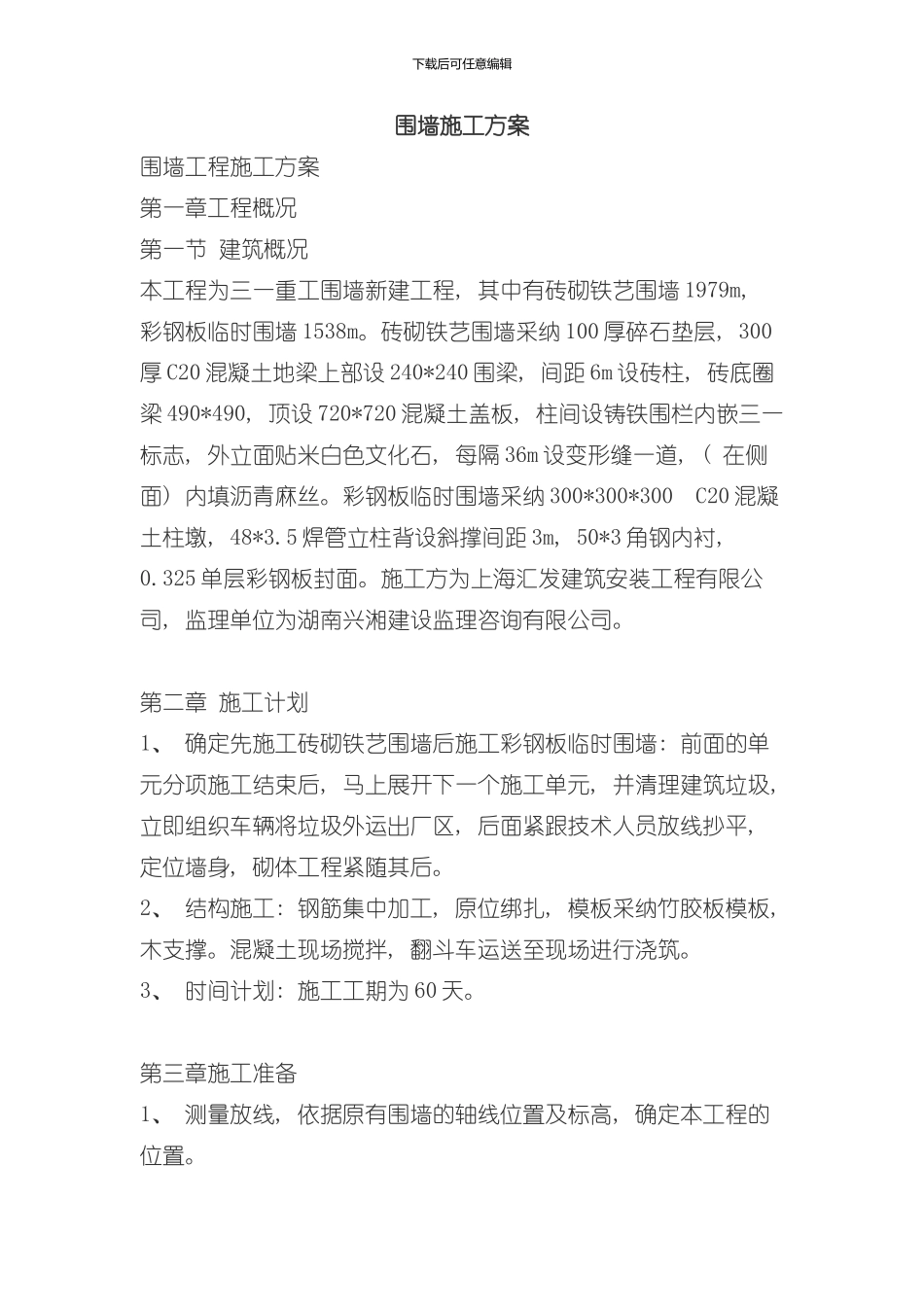

下载后可任意编辑围墙施工方案围墙工程施工方案第一章工程概况第一节 建筑概况本工程为三一重工围墙新建工程, 其中有砖砌铁艺围墙 1979m, 彩钢板临时围墙 1538m
砖砌铁艺围墙采纳 100 厚碎石垫层, 300厚 C20 混凝土地梁上部设 240*240 围梁, 间距 6m 设砖柱, 砖底圈梁 490*490, 顶设 720*720 混凝土盖板, 柱间设铸铁围栏内嵌三一标志, 外立面贴米白色文化石, 每隔 36m 设变形缝一道, ( 在侧面) 内填沥青麻丝
彩钢板临时围墙采纳 300*300*300 C20 混凝土柱墩, 48*3
5 焊管立柱背设斜撑间距 3m, 50*3 角钢内衬, 0
325 单层彩钢板封面
施工方为上海汇发建筑安装工程有限公司, 监理单位为湖南兴湘建设监理咨询有限公司
第二章 施工计划1、 确定先施工砖砌铁艺围墙后施工彩钢板临时围墙: 前面的单元分项施工结束后, 马上展开下一个施工单元, 并清理建筑垃圾, 立即组织车辆将垃圾外运出厂区, 后面紧跟技术人员放线抄平, 定位墙身, 砌体工程紧随其后
2、 结构施工: 钢筋集中加工, 原位绑扎, 模板采纳竹胶板模板, 木支撑
混凝土现场搅拌, 翻斗车运送至现场进行浇筑
3、 时间计划: 施工工期为 60 天
第三章施工准备1、 测量放线, 依据原有围墙的轴线位置及标高, 确定本工程的位置

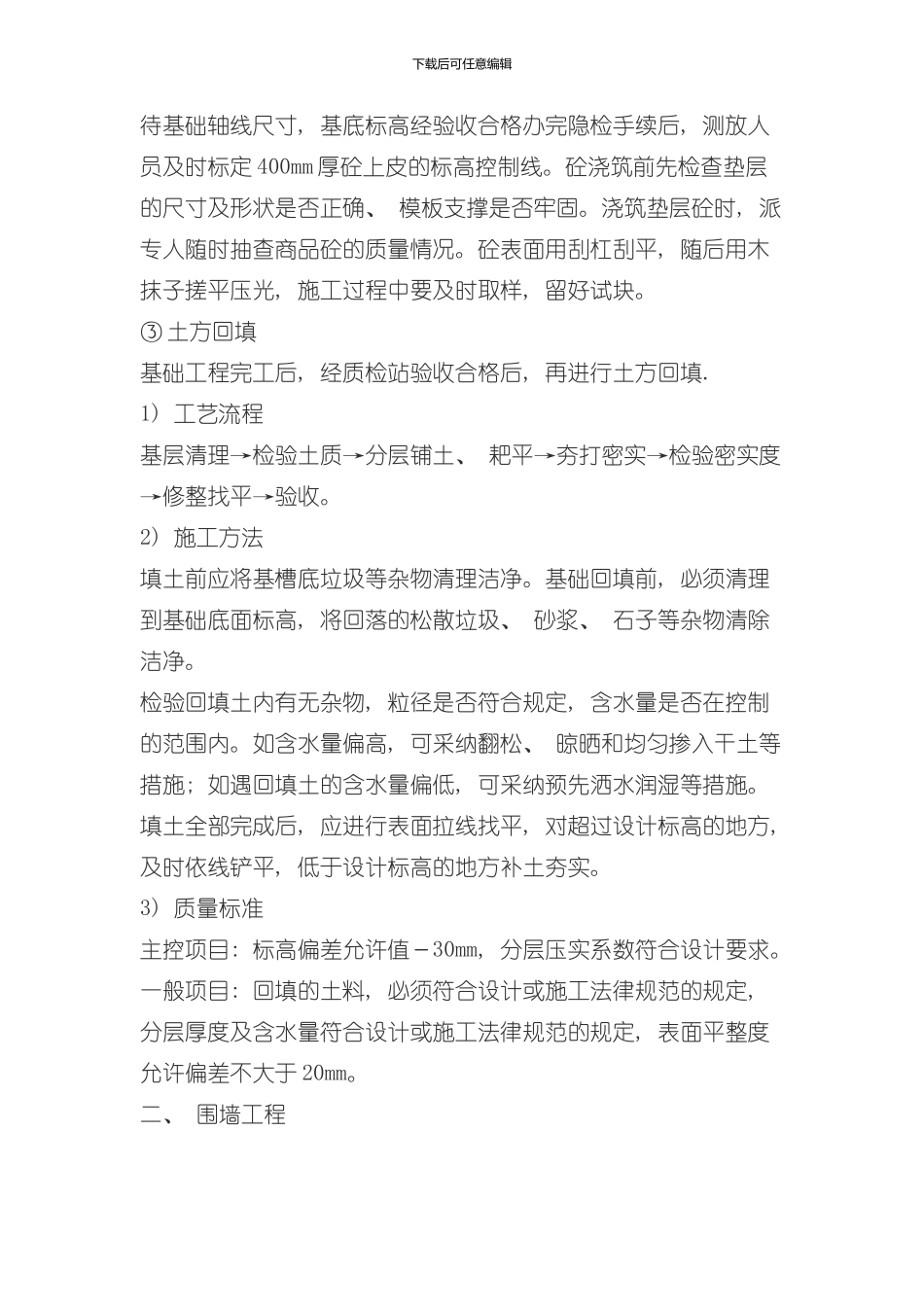

下载后可任意编辑2、 组织学习、 熟悉施工图纸、 领悟设计意图, 做好设计交底和图纸会审工作
3、 对施工技术人员和操作工人组织培训学习, 进行分级交底
4、 编制施工进度控制实施细则, 分解工程进度控制目标, 明确各自职责, 确保工期
5、 编制工程质量实施细则, 确定质量控制点, 分解施工质量目标, 建立施工质量保证体系, 对特别部位如测量放线等编制作业指导书

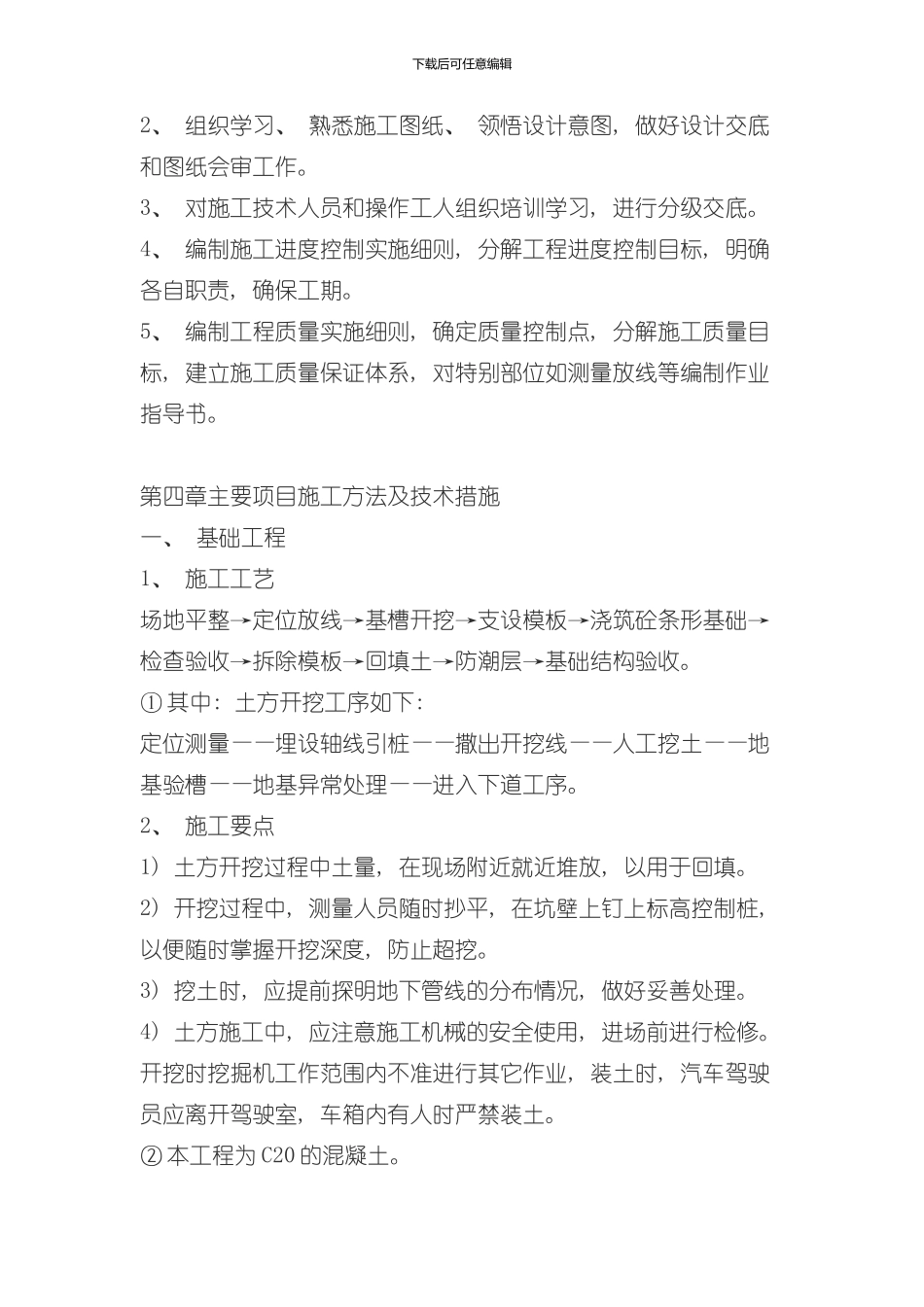

第四章主要项目施工方法及技术措施一、 基础工程1
